문제지 PDF · 웹 정답 해설
건축기사 실기 기출문제 2024년 2회 후기복원
2024년 2회 건축기사 실기 26문항을 공개 복원자료와 해설로 대조해 독립 재구성했습니다. 문제지로 먼저 풀고 웹에서 정답·계산과정·근거와 복원 충돌을 확인합니다.
© 자격증3001. 이 건축기사 실기 기출문제 게시물의 문제 재구성 문장, 자체 해설, 재작성 도식, 편집 및 PDF 디자인은 자격증3001의 자체 제작 자산이며 저작권 보호를 받습니다. 국가기술자격 시험 및 관련 명칭의 권리는 해당 기관에 있으며, 본 자료는 Q-Net 공식 문제지 또는 공식 해설이 아닙니다. 무단 복제·재배포를 금합니다.
건축기사 실기 기출문제 2024년 2회 후기복원 안내
건축기사 실기 기출문제 2024년 2회 후기복원 26문항입니다. 모든 문항의 정답, 허용표현, 계산과정, 채점 핵심어, 복원 출처와 현행 법령·KDS·KCS·KS 차이를 확인하세요.
Q-Net이 공개한 공식 문제지·정답·배점이 아닙니다. 2024년 7월 28일 시험 뒤 공개된 한솔아카데미 26문항 복원, 모두CBT, 공개 해설 영상과 Q&A를 대조해 자격증3001이 문장·표·풀이를 독립 재구성했습니다. 한솔 배열과 개별 복원배점 합계 100점을 사용하지만 공식 순서·배점으로 단정하지 않습니다. 8·10·20번 요구 개수, 14번 판두께, 26번 하중형식의 공개자료 충돌을 각 문항에 표시했습니다. 기술 근거 확인일은 2026년 8월 24일입니다.
건축기사 실기 기출문제 · 건축시공
1. 달비계와 말비계를 각각 설명하시오.
- 달비계
- 말비계
정답과 해설 보기
정답: 달비계는 건물 상부에서 와이어로프·체인 등으로 작업발판을 매단 비계이다. 말비계는 짧은 지주로 발판을 받쳐 실내 내장·도장 등 비교적 낮은 작업에 쓰는 발판대이다.
인정 가능한 표현: 상부에서 로프로 매단 비계 / 낮은 작업용 발판대
채점 핵심어: 달비계 · 매달림 · 말비계 · 낮은 작업
풀이 순서
- 달비계는 지면에서 세우는 비계가 아니라 상부에 매다는 형식임을 쓴다.
- 말비계는 짧은 지주와 낮은 실내작업 용도를 쓴다.
두 비계의 지지방식과 사용 높이를 구분한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 건축시공 복원해설
해설 근거: 현행 산업안전보건기준은 각 비계의 구조·작업발판 안전조치를 별도로 적용하므로 실제 작업은 최신 조문을 확인한다.
복원 차이: 정의의 취지는 유지되지만 안전조문 번호와 세부요건은 개정될 수 있다.
2. 표준관입시험에 관한 빈칸을 채우시오. 질량 63.5±(①) kg의 해머를 (②)±10 mm 높이에서 자유낙하시켜 시추 로드 선단의 (③)를 지반에 (④) mm 관입시키는 데 필요한 타격횟수를 N값으로 한다.
- 해머 질량 허용차
- 낙하 높이
- 샘플러 명칭
- N값 관입 길이
정답과 해설 보기
정답: ① 0.5, ② 760, ③ 표준관입시험용 샘플러, ④ 300.
인정 가능한 표현: 0.5 / 760 / 표준관입시험용 샘플러 / 300
채점 핵심어: 63.5±0.5 kg · 760±10 mm · 샘플러 · 300 mm
풀이 순서
- 해머 질량 허용차를 0.5 kg로 쓴다.
- 낙하고 760 mm를 쓴다.
- 표준관입시험용 샘플러를 쓴다.
- N값 산정 관입길이 300 mm를 쓴다.
초기 예비관입 구간과 별개로 이후 300 mm에 필요한 타격수를 N값으로 삼는 시험이다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 시험 수행 시 최신 KS F 2307의 장비·절차·기록 규정을 적용한다.
복원 차이: 핵심 수치는 공개 복원본과 KS 명칭이 일치한다.
3. 흐트러진 흙 10 m³로 면적 10 m²를 다짐 두께 0.50 m로 터돋우기한다. L=1.2, C=0.9일 때 완료 후 남는 흙의 흐트러진 상태 토량을 소수 둘째자리까지 구하시오.
정답과 해설 보기
정답: 반입토의 다짐환산량은 10×0.9/1.2=7.50 m³, 소요 다짐토량은 10×0.50=5.00 m³, 잔여 다짐토량은 2.50 m³이다. 이를 흐트러진 상태로 환산하면 2.50×1.2/0.9=3.33 m³이다.
인정 가능한 표현: 3.33 m³
채점 핵심어: C/L · 7.50 · 5.00 · L/C · 3.33 m³
풀이 순서
- 흐트러진 10 m³를 다짐상태 7.50 m³로 환산한다.
- 시공에 필요한 다짐토량 5.00 m³를 뺀다.
- 잔여 2.50 m³를 L/C로 역환산한다.
토량환산계수는 상태가 바뀌는 방향을 먼저 정한 뒤 적용해야 한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 건축적산 복원해설
해설 근거: 현행 공사에서는 실제 토질시험과 현장 다짐도에 따른 토량변화율을 적용한다.
복원 차이: 복원문제의 L·C는 계산조건이며 모든 토질에 일반화하지 않는다.
4. 보기의 철근을 일반적인 철근콘크리트 구조물 최하부부터 2층 바닥까지의 조립 순서로 나열하시오. ① 기둥 ② 기초 ③ 보 ④ 바닥 ⑤ 벽.
정답과 해설 보기
정답: ② 기초철근 → ① 기둥철근 → ⑤ 벽철근 → ③ 보철근 → ④ 바닥철근.
인정 가능한 표현: 2-1-5-3-4 · 기초-기둥-벽-보-바닥
채점 핵심어: 기초 · 기둥 · 벽 · 보 · 바닥
풀이 순서
- 하부 기초철근을 먼저 놓는다.
- 수직부재인 기둥·벽을 조립한다.
- 수평부재인 보·바닥철근을 이어 조립한다.
하부에서 상부, 수직부재에서 수평부재 순이라는 일반 시공 흐름을 묻는다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 건축시공 복원해설
해설 근거: 실제 현장에서는 구조도, 이음·정착 상세와 시공계획서가 우선한다.
복원 차이: 일반 순서 문제이며 특수 공법의 절대 순서로 적용하지 않는다.
5. 평균기온 10℃ 이상에서 압축강도 시험 없이 기초·보 옆·기둥·벽 거푸집널을 해체할 수 있는 재령표의 ①~⑥을 쓰시오. 시멘트 열은 조강 / 보통·고로슬래그 1종 / 고로슬래그 2종·포틀랜드포졸란 2종이고, 행은 20℃ 이상 / 10℃ 이상 20℃ 미만이다.
- 20℃ 이상 조강
- 20℃ 이상 보통·고로1
- 20℃ 이상 고로2·포졸란2
- 10~20℃ 조강
- 10~20℃ 보통·고로1
- 10~20℃ 고로2·포졸란2
정답과 해설 보기
정답: 20℃ 이상은 ①2일, ②4일, ③5일이고, 10℃ 이상 20℃ 미만은 ④3일, ⑤6일, ⑥8일이다.
인정 가능한 표현: 2·4·5 / 3·6·8
채점 핵심어: 2일 · 4일 · 5일 · 3일 · 6일 · 8일
풀이 순서
- 고온 행을 2·4·5로 채운다.
- 저온 행을 3·6·8로 채운다.
- 조강에서 혼합시멘트 순으로 존치기간이 길어짐을 확인한다.
초기강도 발현이 빠른 시멘트와 높은 기온일수록 측면 거푸집 존치기간이 짧다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 KCS 개정 여부와 현장양생 공시체 강도를 우선 확인한 뒤 해체한다.
6. 시멘트 시험체의 유효 표점길이는 254 mm, 오토클레이브 시험 후 길이는 255.78 mm이다. 팽창도와 문제에서 제시한 허용값 0.80% 이하에 대한 합격 여부를 구하시오.
- 팽창도
- 합격 여부
정답과 해설 보기
정답: 팽창도=(255.78-254)/254×100=0.7008…%=0.70%이다. 0.70%≤0.80%이므로 문제 조건상 합격이다.
인정 가능한 표현: 0.70%, 합격
채점 핵심어: 길이차 · 254 · 0.70% · 0.80% 이하 · 합격
풀이 순서
- 길이 증가량 1.78 mm를 구한다.
- 1.78/254×100으로 팽창도를 구한다.
- 0.80%와 비교해 합격으로 판정한다.
KS L 5107은 시험방법 근거이며 0.80%는 이 복원문제에 주어진 판정조건이다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현재 제품 합격판정은 해당 시멘트 제품 KS의 최신 품질기준까지 함께 확인한다.
복원 차이: 시험방법 표준과 제품별 허용기준을 구분해 설명한다.
7. 골재의 밀도가 2.65 g/cm³, 단위용적질량이 1,800 kg/m³일 때 실적률을 구하시오.
정답과 해설 보기
정답: 1,800 kg/m³=1.8 g/cm³이므로 실적률=(1.8/2.65)×100=67.92%이다.
인정 가능한 표현: 67.92% · 약 67.9%
채점 핵심어: 1.8 g/cm³ · 단위용적질량/밀도 · 67.92%
풀이 순서
- 단위를 g/cm³로 통일한다.
- 단위용적질량을 밀도로 나눈다.
- 100을 곱하고 소수 둘째자리로 정리한다.
실적률은 단위용적에서 골재 입자가 실제로 차지하는 체적비다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 시험은 최신 KS F 2505의 용기·다짐·질량 측정 절차를 따른다.
복원 차이: 공식은 유지되며 측정조건은 최신 표준을 따른다.
8. 콘크리트의 알칼리골재반응 방지대책을 세 가지 쓰시오.
- 대책 1
- 대책 2
- 대책 3
정답과 해설 보기
정답: 알칼리 함량이 낮은 시멘트를 사용한다 / 반응성이 없는 무해 골재를 사용한다 / 고로슬래그·플라이애시 등 적절한 혼화재를 사용한다. 추가 허용 후보로 수분 침투를 줄이는 방수·방습을 들 수 있다.
인정 가능한 표현: 저알칼리 시멘트·무해 골재·고로슬래그/플라이애시 중 3 · 수분 침투 방지 포함 3개
채점 핵심어: 알칼리 저감 · 무해 골재 · 혼화재 · 수분 차단
풀이 순서
- 알칼리 공급을 줄이는 대책을 쓴다.
- 반응성 골재를 배제한다.
- 혼화재로 반응을 억제하거나 수분을 차단한다.
반응의 세 요소인 알칼리·반응성 실리카·수분 중 하나 이상을 제어한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 KCS 14 20 10의 골재 적합성·알칼리 총량·혼화재 기준을 적용한다.
복원 차이: 요구 개수 충돌을 숨기지 않고 3개 선택형으로 처리한다.

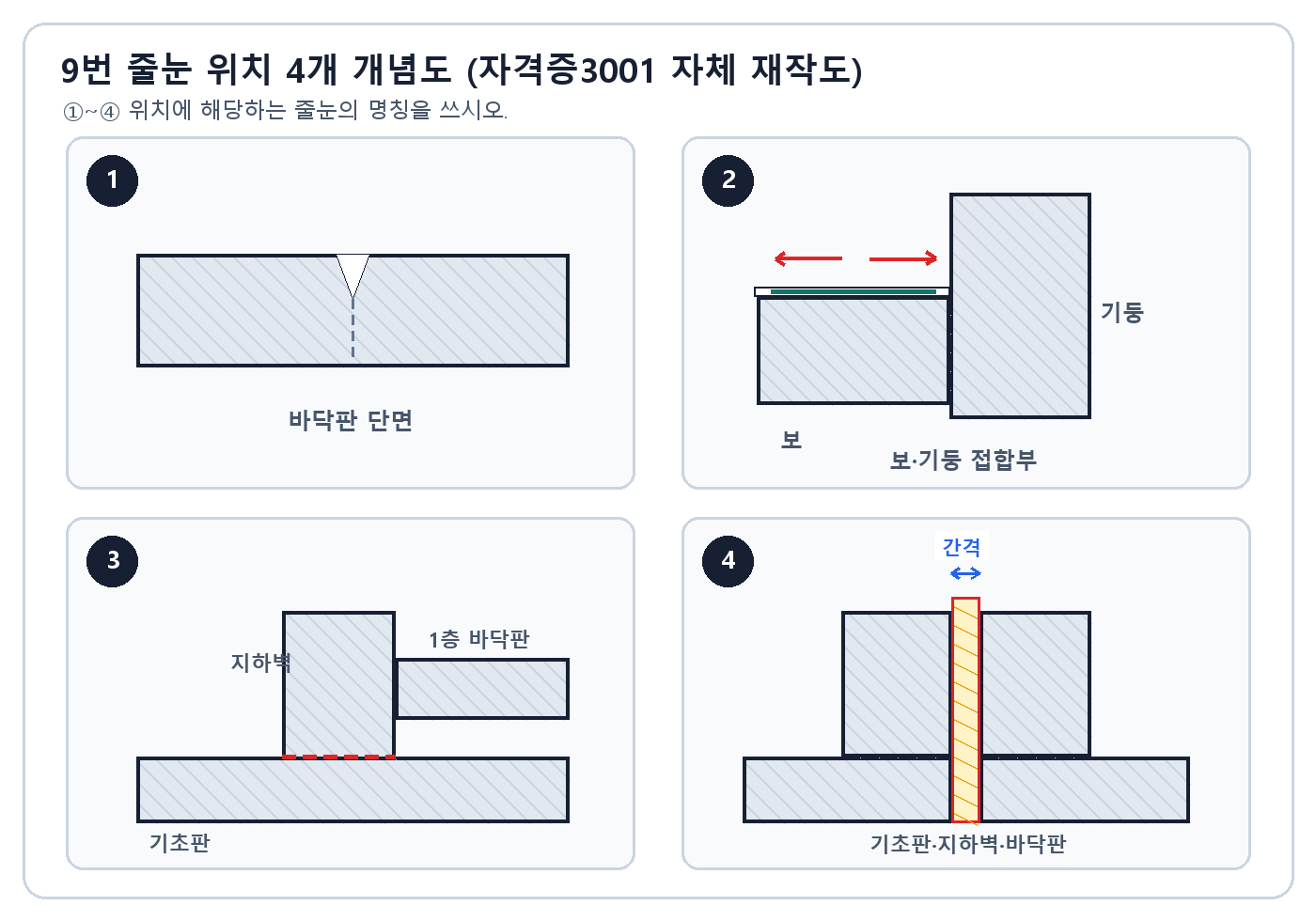

9. 그림의 ①~④ 위치에 해당하는 줄눈 명칭을 쓰시오. ① 바닥판의 계획 홈, ② 보와 기둥 경계의 미끄럼면, ③ 기초판과 지하벽의 타설 경계, ④ 구조체를 수직으로 완전 분리한 경계.

- 위치 1
- 위치 2
- 위치 3
- 위치 4
정답과 해설 보기
정답: ① 조절줄눈, ② 미끄럼줄눈, ③ 시공줄눈, ④ 신축줄눈.
인정 가능한 표현: 조절줄눈 / 미끄럼줄눈 / 시공줄눈 / 신축줄눈
채점 핵심어: 조절 · 미끄럼 · 시공 · 신축
풀이 순서
- 수축균열 유도 홈은 조절줄눈으로 식별한다.
- 상대 이동 허용면은 미끄럼줄눈으로 식별한다.
- 분할 타설 경계는 시공줄눈으로 식별한다.
- 온도변형을 위해 완전 분리한 경계는 신축줄눈으로 식별한다.
줄눈의 모양만 암기하지 말고 균열제어·상대이동·타설중단·신축흡수라는 기능으로 구분한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 설계·시공은 구조도와 KCS의 줄눈 위치·처리 상세를 따른다.
복원 차이: 타사 원도는 재사용하지 않고 기능과 위치만 자체 도식으로 재작도했다.
10. 콘크리트 수화열로 온도가 상승한 뒤 냉각하면서 생기는 온도균열의 방지대책을 세 가지 쓰시오.
- 대책 1
- 대책 2
- 대책 3
정답과 해설 보기
정답: 단위시멘트량을 줄인다 / 중용열·저열 시멘트나 플라이애시 시멘트 등 저발열 결합재를 사용한다 / 프리쿨링 또는 파이프쿨링으로 온도상승과 온도차를 제어한다.
인정 가능한 표현: 단위시멘트량 저감·저발열 시멘트·프리쿨링/파이프쿨링
채점 핵심어: 단위시멘트량 · 저열 · Pre-cooling · Pipe-cooling
풀이 순서
- 발열원인 시멘트량을 줄인다.
- 수화열이 낮은 결합재를 선정한다.
- 재료 또는 구조체를 냉각한다.
발열량 자체와 내부·표면 온도차를 함께 낮추는 것이 핵심이다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 매스콘크리트 시공은 KCS 14 20 10의 온도해석·양생·계측 계획을 적용한다.
복원 차이: 후보 수 충돌은 허용답 풀을 넓히되 문제 요구는 3개로 유지한다.
건축기사 실기 기출문제 · 건축구조
11. 보통중량골재 콘크리트의 탄성계수식에서 fcm=fck+Δf일 때, fck≤40 MPa와 fck≥60 MPa의 Δf를 각각 쓰시오. 중간 구간은 직선보간한다.
- 40 MPa 이하 Δf
- 60 MPa 이상 Δf
정답과 해설 보기
정답: fck≤40 MPa이면 Δf=4 MPa, fck≥60 MPa이면 Δf=6 MPa이다.
인정 가능한 표현: 4 MPa / 6 MPa
채점 핵심어: fck≤40 · 4 MPa · fck≥60 · 6 MPa · 직선보간
풀이 순서
- 40 MPa 이하 구간에 4 MPa를 쓴다.
- 60 MPa 이상 구간에 6 MPa를 쓴다.
- 40~60 MPa는 직선보간임을 확인한다.
복원식은 Ec=8,500·∛fcm 형태로 제시되었다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 설계에는 최신 KDS의 탄성계수식과 적용조건을 확인한다.
복원 차이: 과년도 식을 현행 모든 콘크리트에 무조건 적용하지 않는다.
12. 플랫슬래브 구조에서 기둥 주위 2방향 전단을 보강하는 방법을 네 가지 쓰시오.
- 보강 1
- 보강 2
- 보강 3
- 보강 4
정답과 해설 보기
정답: 슬래브 두께를 키운다 / 지판 또는 기둥머리로 위험단면을 넓힌다 / 기둥 주위에 전단철근·스터럽을 배치한다 / C형강·H형강 등의 전단머리를 설치한다.
인정 가능한 표현: 두께증가·지판/기둥머리·전단철근·전단머리
채점 핵심어: 슬래브 두께 · 지판 · 기둥머리 · 스터럽 · 전단머리
풀이 순서
- 유효깊이를 키우는 방법을 쓴다.
- 위험단면 둘레를 넓히는 방법을 쓴다.
- 전단철근 보강을 쓴다.
- 강재 전단머리 보강을 쓴다.
보가 없는 슬래브는 기둥 둘레에서 뚫림전단 파괴가 지배할 수 있다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 KDS 14 20 22의 2방향 전단강도·보강상세를 계산으로 검토한다.
복원 차이: 서술형 대책은 설계검토를 대신하지 않는다.
건축기사 실기 기출문제 · 강구조

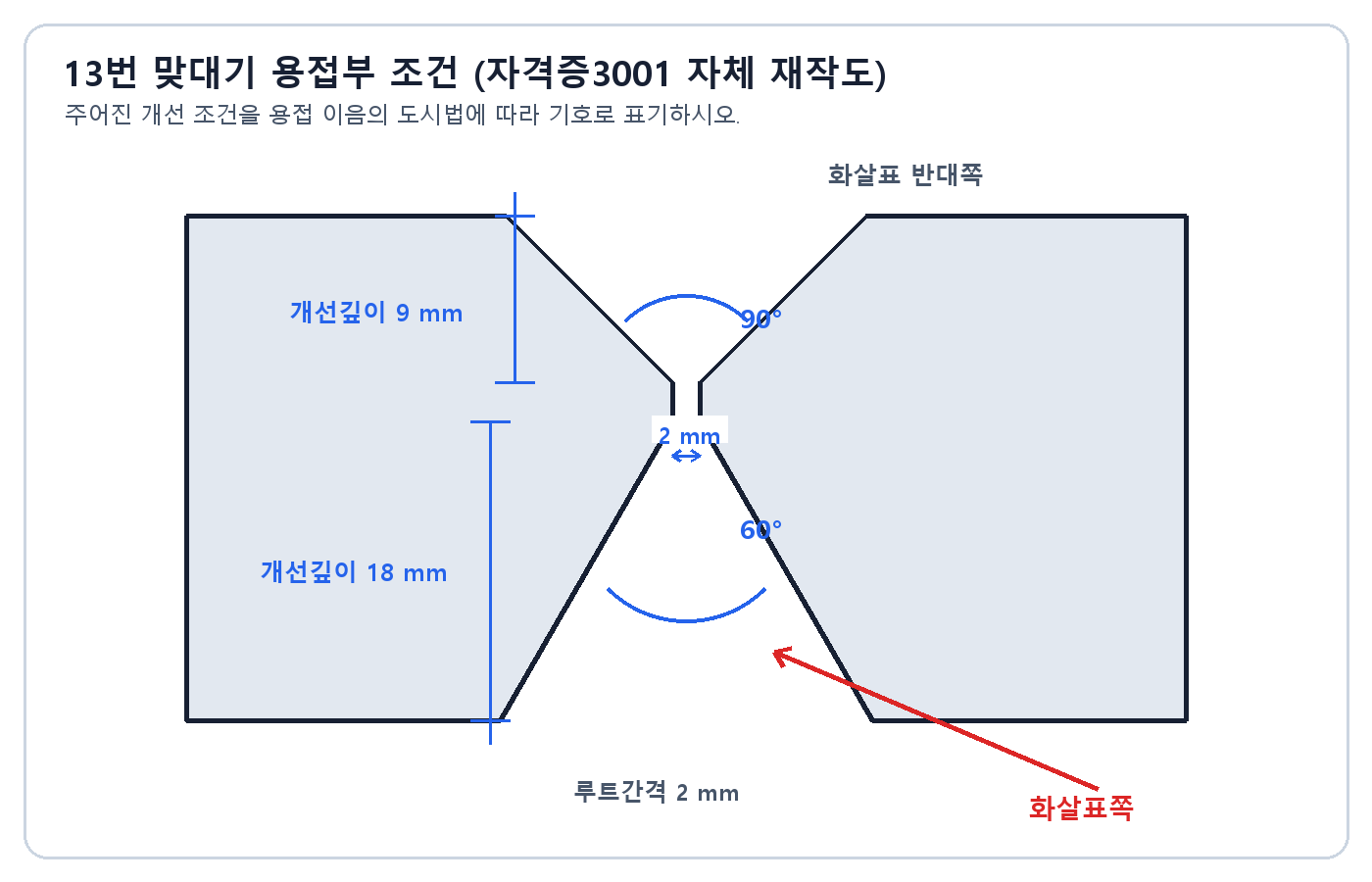

13. 양면 V형 맞대기 이음에서 화살표쪽은 개선깊이 18 mm·루트간격 2 mm·개선각 60°, 반대쪽은 개선깊이 9 mm·개선각 90°이다. 용접기호로 표시하시오.

정답과 해설 보기
정답: 기준선 아래 화살표쪽에 깊이 18, 루트간격 2, 각도 60°를 표기하고, 기준선 위 반대쪽에 깊이 9, 각도 90°를 표기한 양면 V형(X형) 그루브 맞대기 용접기호이다.
인정 가능한 표현: 아래 18·2·60°, 위 9·90° 양면 V형
채점 핵심어: 화살표쪽 기준선 아래 · 반대쪽 위 · 18 · 2 · 60° · 9 · 90°
풀이 순서
- 지시선이 가리키는 면을 화살표쪽으로 판정한다.
- 화살표쪽 치수를 기준선 아래에 배치한다.
- 반대쪽 치수를 기준선 위에 배치한다.
- 루트간격 2는 한 번 명확히 표기한다.
양면 개선 형상과 화살표쪽·반대쪽의 표기 위치를 동시에 평가하는 문항이다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 용접기호 Q&A
해설 근거: 현행 제작도는 적용 KS와 프로젝트 용접기호 규약을 따른다.
복원 차이: 원도는 복제하지 않고 치수조건만으로 자체 도식을 재작도했다.

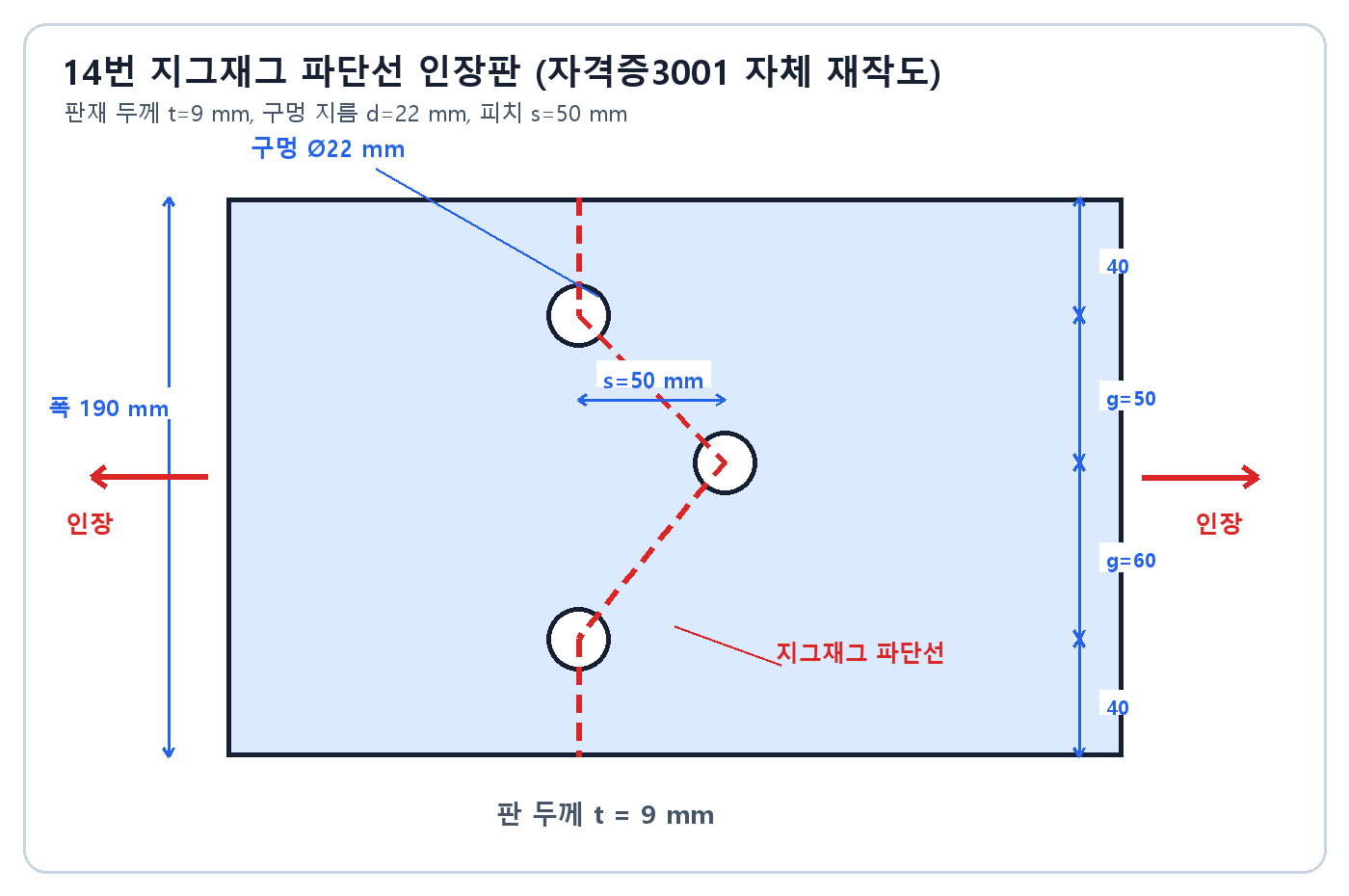

14. 두께 t=9 mm인 인장판의 점선 지그재그 파단선을 따라 순단면적을 구하시오. 판 폭은 190 mm, 볼트구멍 지름은 22 mm이며 점선은 구멍 3개를 지나고 피치 s=50 mm인 사선 두 구간의 게이지는 각각 g=50 mm, 60 mm이다.

정답과 해설 보기
정답: An=190×9-3×22×9+[50²/(4×50)]×9+[50²/(4×60)]×9=1,322.25 mm²이다.
인정 가능한 표현: 1322.25 mm² · 1,322.25mm2
채점 핵심어: t=9 mm · 구멍 3개 · s²/4g · 1322.25 mm²
풀이 순서
- 총단면적 190×9를 구한다.
- 점선이 통과하는 구멍 3개의 면적 3×22×9를 뺀다.
- 두 지그재그 구간의 보정 s²t/(4g)을 더한다.
- 1,322.25 mm²로 정리한다.
엇모배치 볼트구멍을 지나는 인장재의 순단면은 지정 파단선에 대해 구멍 공제와 지그재그 보정을 함께 적용한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 순단면적 복원 정정 Q&A
해설 근거: 현행 강구조 인장재 설계는 최신 KDS 14 31 10의 순단면·유효순단면 규정을 적용한다.
복원 차이: 한솔 상세 페이지의 t=10 mm 표기와 계산의 t=9 mm가 충돌한다. 정정 Q&A를 따라 t=9 mm, 점선 경로, 1,322.25 mm²를 우선한다. t=10 mm를 그대로 적용하면 같은 경로는 1,469.17 mm²이며, 점선 지정 없이 모든 경로를 비교하는 별도 조건에서는 값이 달라질 수 있다.
건축기사 실기 기출문제 · 건축시공
15. 벽돌쌓기의 명칭을 쓰시오. ① 담이나 처마에서 벽돌을 약 45° 돌려 모서리가 돌출되게 쌓는 방식, ② 상부하중을 받지 않는 벽에 일정한 구멍을 두어 장식·통풍 효과를 내는 방식.
- 형식 1
- 형식 2
정답과 해설 보기
정답: ① 엇모쌓기, ② 영롱쌓기.
인정 가능한 표현: 엇모쌓기 / 영롱쌓기 · 엇모 / 영롱
채점 핵심어: 엇모쌓기 · 영롱쌓기
풀이 순서
- 벽돌 모서리가 45° 방향으로 돌출되는 형식을 엇모쌓기로 판별한다.
- 구멍을 두어 장식·통풍 기능을 갖는 형식을 영롱쌓기로 판별한다.
두 쌓기 방식은 겉모양뿐 아니라 각각의 배치와 개구 목적을 구분해 기억한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 벽돌공사는 설계도서와 KCS 41 34 02의 재료·쌓기·보강·줄눈 기준을 따른다.
복원 차이: 명칭은 유지되며 실제 비내력·장식벽도 구조안전과 탈락방지 상세를 별도로 확인한다.
16. 화강석 표면의 일반적인 연마 마감 순서를 쓰시오.
정답과 해설 보기
정답: 거친갈기 → 물갈기 → 본갈기 → 정갈기.
인정 가능한 표현: 거친갈기-물갈기-본갈기-정갈기
채점 핵심어: 거친갈기 · 물갈기 · 본갈기 · 정갈기
풀이 순서
- 큰 요철을 제거하는 거친갈기를 먼저 둔다.
- 물을 사용해 연마하는 물갈기를 잇는다.
- 본갈기 뒤 최종 정갈기로 마무리한다.
거친 연마에서 미세 연마로 진행해 표면의 평활도와 광택을 높인다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 석공사는 석종·마감견본·설계도서와 KCS 41 35 01의 품질기준을 적용한다.
복원 차이: 과년도 용어 배열을 보존하되 현장 공정은 지정 마감등급과 장비에 따라 세분될 수 있다.
17. 390×190×150 mm 속 빈 콘크리트 블록의 압축강도 시험에서 ① 가압면적(mm²)을 구하고, ② 압축강도 10 MPa까지 매초 0.2 MPa의 속도로 재하할 때 붕괴시간(sec)을 구하시오.
- 가압면적
- 붕괴시간
정답과 해설 보기
정답: ① 가압면적 A=390×150=58,500 mm²이다. ② 붕괴시간=10/0.2=50초이다.
인정 가능한 표현: 58,500 mm² / 50초 · 58500mm2 / 50 sec
채점 핵심어: 390×150 · 58,500 mm² · 10 MPa · 0.2 MPa/s · 50초
풀이 순서
- 가압면은 길이 390 mm와 두께 150 mm의 곱으로 잡는다.
- 390×150=58,500 mm²를 계산한다.
- 목표 압축강도 10 MPa를 재하속도 0.2 MPa/s로 나눈다.
- 붕괴시간 50초를 얻는다.
높이 190 mm는 시험체 높이 방향이므로 가압면적에는 포함하지 않으며, 일정 응력속도 조건의 시간은 목표응력을 속도로 나눈다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 제품시험은 최신 KS F 4002의 시험체 방향, 가압판, 재하속도와 압축강도 산정 절차를 적용한다.
복원 차이: 복원 계산의 결과는 일치하지만 실제 시험장비 제어값은 최신 표준을 우선한다.
18. 콘크리트로 마감된 옥상에 시트방수를 시공할 때 바탕에서 상단까지의 순서를 보기에서 골라 쓰시오. ① 무근콘크리트 ② 고름모르타르 ③ 목재 데크 ④ 보호모르타르 ⑤ 시트방수.
정답과 해설 보기
정답: ② 고름모르타르 → ⑤ 시트방수 → ④ 보호모르타르 → ① 무근콘크리트 → ③ 목재 데크.
인정 가능한 표현: 2-5-4-1-3 · 고름모르타르-시트방수-보호모르타르-무근콘크리트-목재데크
채점 핵심어: 고름모르타르 · 시트방수 · 보호모르타르 · 무근콘크리트 · 목재 데크
풀이 순서
- 고름모르타르로 바탕을 평활하게 만든다.
- 시트방수층을 형성한다.
- 보호모르타르로 방수층을 보호한다.
- 무근콘크리트 뒤 목재 데크로 마감한다.
방수층 아래의 평활 바탕과 방수층 위의 보호층을 먼저 구분하면 보기 배열을 정리할 수 있다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 시트방수는 재료별 KCS 41 40 12와 제조사 시방, 설계도서의 겹침·단부·보강 상세를 따른다.
복원 차이: 보기형 일반 단면 배열이며 실제 옥상은 설계 단면, 배수구배, 보호·마감 시스템에 따라 층 구성이 달라질 수 있다.

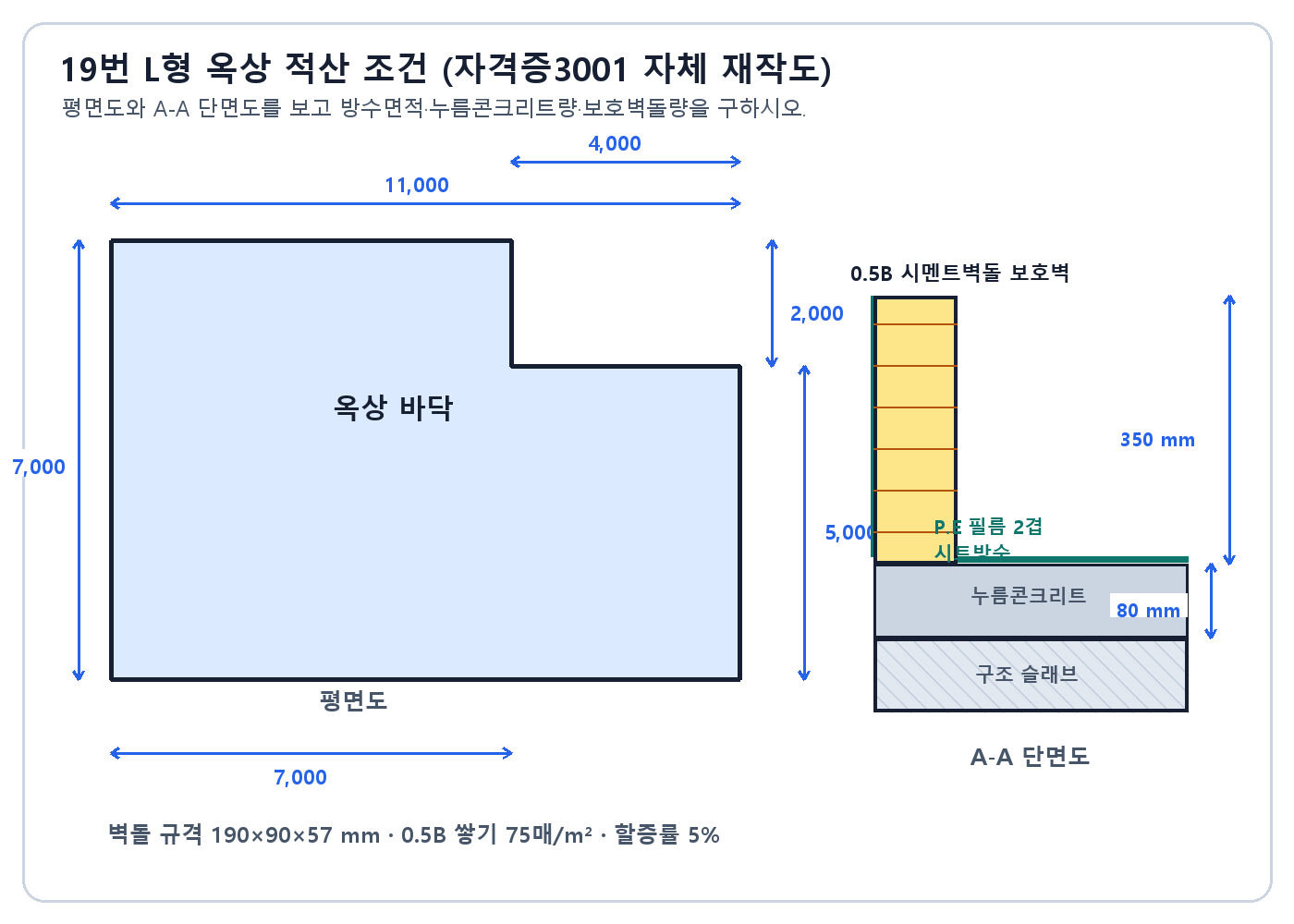

19. 11 m×7 m 직사각형에서 모서리 4 m×2 m를 뺀 L형 옥상이다. 바닥은 7 m×7 m와 4 m×5 m로 나누어 계산한다. 파라펫 방수 치켜올림 높이는 0.43 m, 누름콘크리트 두께는 0.08 m이다. 보호벽돌은 0.5B, 75매/m², 할증 5%, 벽두께 0.09 m, 벽돌 높이 0.35 m로 한다. ① 방수면적, ② 누름콘크리트량, ③ 보호벽돌 수량을 구하시오.

- 방수면적
- 누름콘크리트량
- 보호벽돌량
정답과 해설 보기
정답: ① 방수면적=(7×7)+(4×5)+(11+7)×2×0.43=84.48 m². ② 누름콘크리트량={(7×7)+(4×5)}×0.08=5.52 m³. ③ 보호벽돌={(11-0.09)+(7-0.09)}×2×0.35×75×1.05=982.3장이므로 983매이다.
인정 가능한 표현: 84.48 m² / 5.52 m³ / 983매 · 방수 84.48m2, 누름 5.52m3, 벽돌 983장
채점 핵심어: 69 m² · 0.43 m · 84.48 m² · 0.08 m · 5.52 m³ · 0.09 m · 5% · 983매
풀이 순서
- L형 바닥을 7×7+4×5=69 m²로 구한다.
- 외곽 둘레 (11+7)×2에 치켜올림 0.43 m를 곱해 바닥면적에 더한다.
- 바닥면적에 누름콘크리트 두께 0.08 m를 곱한다.
- 보호벽 중심선 둘레에 높이·75매/m²·할증 1.05를 곱하고 올림한다.
방수면적은 바닥과 수직 치켜올림을 더하지만 보호 모르타르는 바닥만 계산하는 조건이다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 건축적산 복원해설
해설 근거: 현행 수량산출은 설계도면, 공사시방서와 KCS 방수 상세의 실제 치켜올림 높이·겹침·할증 기준을 따른다.
복원 차이: 방수 치켜올림은 누름콘크리트 두께 0.08 m를 포함한 0.43 m지만 보호벽돌 높이는 0.35 m이며, 벽돌 수량에는 벽두께 0.09 m를 뺀 중심선 길이를 사용한다.
20. 공사현장에서 가연성 도료와 희석제를 보관하는 창고의 안전조치를 세 가지 쓰시오.
- 안전조치 1
- 안전조치 2
- 안전조치 3
정답과 해설 보기
정답: 허용 후보: 다른 건물에서 이격한 독립 단층 창고로 한다 / 내부 보관이면 내화구조로 구획한다 / 지붕은 불연재료로 하고 천장을 설치하지 않는다 / 바닥은 불침투성으로 하여 누출액이 스며들지 않게 한다 / 환기·소화설비를 갖추고 화기엄금 표지를 한다. 이 중 세 가지를 쓴다.
인정 가능한 표현: 독립 단층·내화구획·불연지붕·불침투 바닥·환기/소화 중 3
채점 핵심어: 독립 단층 · 내화구획 · 불연재료 · 불침투성 · 환기 · 소화 · 화기엄금
풀이 순서
- 화재 확산을 막는 입지·구획 대책을 고른다.
- 건축재료와 바닥의 불연·불침투 대책을 고른다.
- 환기·소화·화기관리 대책 중 하나를 더 쓴다.
도료 보관은 발화원 통제, 증기 체류 방지, 누출 확산 방지, 초기소화의 네 관점으로 점검한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 보관은 KCS 41 47 00뿐 아니라 저장량·위험물 종류에 따른 위험물안전관리법령과 산업안전보건기준을 함께 적용한다.
복원 차이: 요구 개수 충돌을 공개하고 최신 법령상 용량별 세부요건은 실제 현장에 별도 적용한다.
21. 석고보드를 벽체 양면에 시공할 때 다음 작업의 순서를 쓰시오. 석고보드 붙이기는 두 번 넣는다. 보기: 바탕처리, 단열재 깔기, 벽체틀 설치, 석고보드 붙이기, 마감.
정답과 해설 보기
정답: 바탕처리 → 벽체틀 설치 → 석고보드 붙이기 → 단열재 깔기 → 석고보드 붙이기 → 마감.
인정 가능한 표현: 바탕처리-벽체틀-석고보드-단열재-석고보드-마감
채점 핵심어: 바탕처리 · 벽체틀 · 첫 면 석고보드 · 단열재 · 반대 면 석고보드 · 마감
풀이 순서
- 바탕을 정리하고 벽체틀을 세운다.
- 한쪽 면의 석고보드를 먼저 붙인다.
- 벽체 속에 단열재를 채운다.
- 반대쪽 석고보드를 붙이고 마감한다.
한쪽 면을 먼저 막아 벽체 공간을 만든 뒤 단열재를 채우고 반대 면을 닫는 순서다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: 현행 수장공사는 KCS 41 51 00과 보드 제조사 시방의 나사 간격·줄눈처리·건조조건을 따른다.
복원 차이: 일반 순서이며 내화·차음 시스템은 승인된 시스템 상세를 우선한다.
22. 시험 당시 KS M 3808의 발포 폴리스티렌 단열재 분류 세 가지를 쓰시오.
- 분류 1
- 분류 2
- 분류 3
정답과 해설 보기
정답: 비드법 보온판 1종 / 비드법 보온판 2종 / 압출법 보온판.
인정 가능한 표현: 비드법 1종·비드법 2종·압출법
채점 핵심어: 비드법 보온판 1종 · 비드법 보온판 2종 · 압출법 보온판
풀이 순서
- 비드법 제품을 1종과 2종으로 나눈다.
- 압출법 보온판을 별도 분류로 쓴다.
제조방식과 흡수·단열 성능에 따라 비드법과 압출법 제품군을 구분한 과년도 분류다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항
해설 근거: KS M 3808은 2024년 말까지 폐지 유예 후 KS M ISO 4898 체계로 대체되었으므로 현재 제품 지정·검수에는 최신 대체표준과 설계도서를 확인한다.
23. 국가계약 공사에서 공사수행능력, 입찰금액, 사회적 책임 등을 종합 심사하여 합산점수가 가장 높은 자를 낙찰자로 정하는 제도를 쓰고 설명하시오.
정답과 해설 보기
정답: 종합심사낙찰제. 공사수행능력, 입찰가격, 사회적 책임 등의 평가점수를 종합하여 최고점자를 낙찰자로 결정하는 제도이다.
인정 가능한 표현: 종합심사낙찰제 · 종합심사낙찰제도
채점 핵심어: 공사수행능력 · 입찰금액 · 사회적 책임 · 합산점수 · 최고점
풀이 순서
- 평가 대상이 가격만이 아님을 확인한다.
- 수행능력·가격·사회적 책임을 종합한다.
- 합산 최고점자를 정하는 종합심사낙찰제로 쓴다.
최저가격만을 기준으로 하지 않고 공사 이행능력과 공공가치를 함께 평가한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 공사계약 종합심사낙찰제 심사기준
해설 근거: 현행 입찰에는 적용 대상·배점·심사기준이 개정될 수 있으므로 최신 국가계약법령과 계약예규를 확인한다.
복원 차이: 개념은 유지되지만 세부 평가항목과 배점은 과년도와 달라질 수 있다.
건축기사 실기 기출문제 · 공정관리

24. 그림의 작업일수·선행관계·비용구배로 표준 ADM 네트워크 공정표를 작성하여 결합점의 EST/LT와 주공정선을 표시하시오. 이어서 각 작업의 단축량이 원 작업일수의 1/2을 넘지 않는 조건에서 비용구배를 고려해 전체 공기를 7일 단축한 네트워크 공정표를 작성하시오.

- 표준공정표·EST/LT·주공정선
- 7일 단축 공정표·총공기·주공정선
정답과 해설 보기
정답: 표준공정의 결합점 EST/LT는 1=0/0, 2=4/4, 3=4/4, 4=4/4, 5=9/11, 6=10/10, 7=17/17이다. 주공정선은 C-(4→3 더미)-(3→2 더미)-E-I이고 총공기는 17일이다. 최소비용 단축은 B 1일·C 2일·D 2일·E 3일·F 1일·H 1일·I 2일로, 단축 뒤 A2·B2·C2·D3·E3·F3·G3·H5·I5일, 총공기 10일이며 모든 경로가 임계가 된다. 추가비용은 312천원이다.
인정 가능한 표현: 표준 17일, CP C-E-I · 단축 10일, 모든 경로 임계, 312천원
채점 핵심어: ADM · 더미 · EST/LT · 17일 · C-E-I · 10일 · 모든 경로 · 312천원
풀이 순서
- 선행관계에 맞춰 3→2와 4→3 더미를 포함한 ADM을 그린다.
- 표준기간으로 전진계산하여 EST를 구한다.
- 종료 17일부터 후진계산하여 LT를 구한다.
- 여유가 0인 C-더미-더미-E-I를 주공정선으로 표시한다.
- 비용구배가 낮은 임계작업부터 병렬 경로를 함께 검토해 7일을 단축한다.
- 단축기간으로 다시 계산해 총공기 10일과 모든 경로의 임계화를 확인하고 추가비 312천원을 합산한다.
더미는 기간이 0이지만 선행관계를 정확히 표현한다. 단축 후에는 여러 경로의 여유가 동시에 0이 될 수 있다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 2024년 2회 분야별 해설 강좌목록
해설 근거: 현행 공정관리 실무도 CPM의 전진·후진계산과 변경된 작업기간·자원제약을 반영해 기준공정을 갱신한다.
복원 차이: 결합점 번호는 동등한 선후관계를 보존하면 달라질 수 있다. 공개 복원표의 선행관계와 결합점 표기를 함께 보존해 자체 작업표로 재구성했다.
건축기사 실기 기출문제 · 건축구조
25. 길이 L, 단면적 A, 탄성계수 E인 축방향 부재의 한쪽 끝을 고정하고 다른 끝에 축력 P를 작용시켰다. 이 부재를 축방향 스프링으로 볼 때 스프링상수 k를 구하시오.
정답과 해설 보기
정답: 축변형 δ=PL/(EA)이므로 k=P/δ=EA/L이다.
인정 가능한 표현: k=EA/L · EA/L
채점 핵심어: δ=PL/EA · k=P/δ · EA/L
풀이 순서
- 일축 인장·압축 부재의 변형식 δ=PL/(EA)를 쓴다.
- 스프링 관계 P=kδ에 대입한다.
- k=EA/L로 정리한다.
축강성은 재료 탄성계수와 단면적에 비례하고 부재길이에 반비례한다.
복원 근거: 한솔아카데미 2024년 2회 기출유형 · 모두CBT 2024년 2회 26문항 · 한솔 2024년 2회 분야별 해설 강좌목록
해설 근거: 현행 구조해석에서도 선형탄성·등단면·축력 지배 조건에서 요소 축강성 EA/L을 사용한다.
복원 차이: 좌굴·비선형·접합부 변형이 지배하면 단순식만으로 실제 강성을 평가하지 않는다.

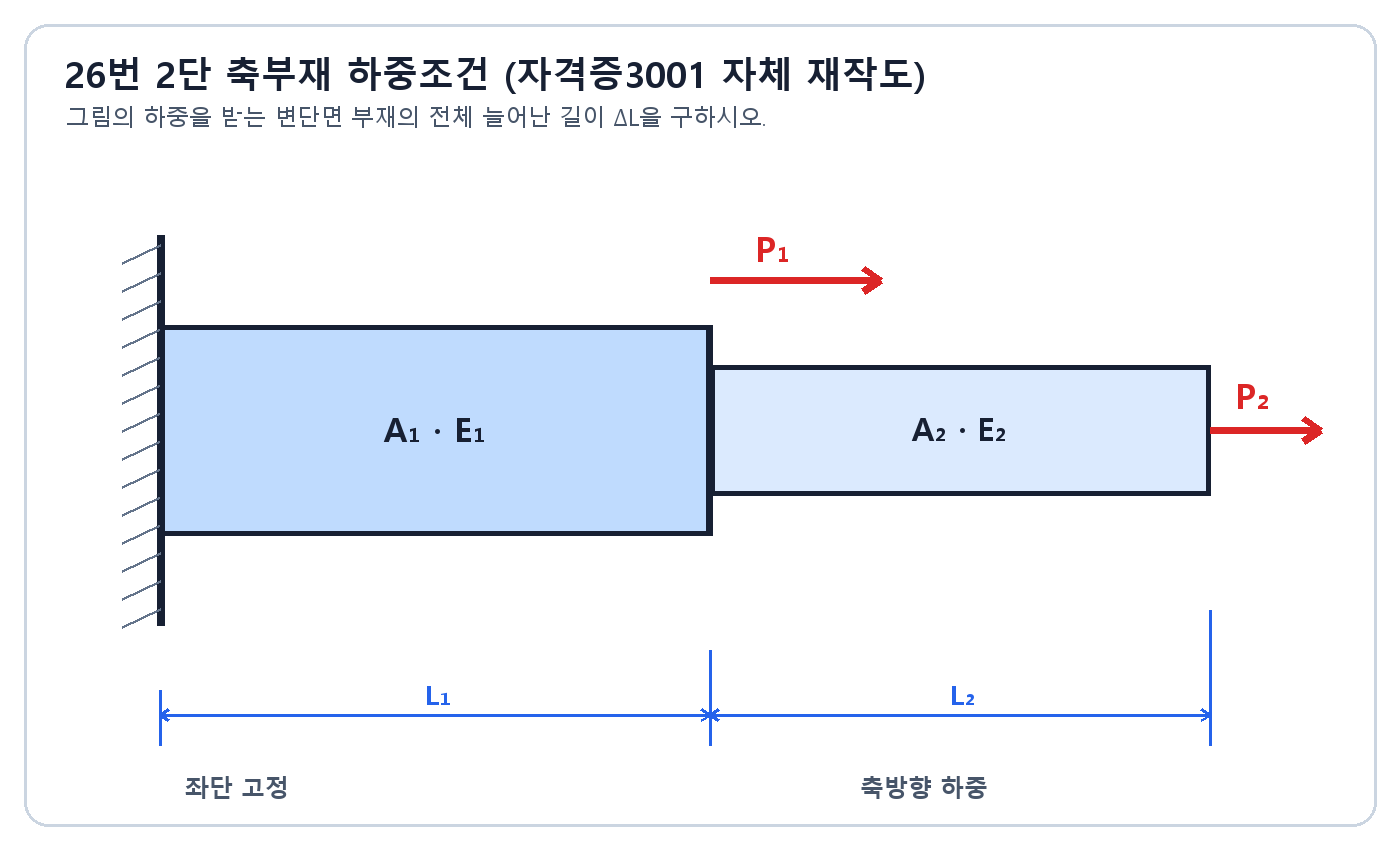

26. 직렬로 연결된 2단 축부재에서 1구간은 길이 L1·단면적 A1·탄성계수 E1, 2구간은 L2·A2·E2이다. 두 구간 경계에 오른쪽 방향 하중 P1, 자유단에 오른쪽 방향 하중 P2가 작용할 때 자유단의 총 변위를 구하시오.

정답과 해설 보기
정답: 1구간의 축력은 P1+P2, 2구간의 축력은 P2이므로 δ=(P1+P2)L1/(E1A1)+P2L2/(E2A2)이다.
인정 가능한 표현: (P1+P2)L1/(E1A1)+P2L2/(E2A2)
채점 핵심어: N1=P1+P2 · N2=P2 · PL/EA · 변위 합
풀이 순서
- 각 구간을 절단하여 내부축력을 구한다.
- 1구간에는 두 외력이 모두 전달되어 N1=P1+P2이다.
- 2구간에는 자유단 하중만 전달되어 N2=P2이다.
- 각 변형 NiLi/(EiAi)를 더한다.
직렬 부재의 자유단 변위는 각 구간의 축변형 합이며, 구간별 내부축력은 그 구간 바깥쪽 하중의 합으로 정한다.
복원 근거: 모두CBT 2024년 2회 26문항 · 한솔 변단면 부재 정오 Q&A · 한솔아카데미 2024년 2회 공개 PDF
해설 근거: 현행 구조역학의 축변형 원리는 동일하되 실제 설계는 하중조합, 부호, 좌굴·접합부와 재료 비선형을 함께 검토한다.
복원 차이: 주 복원답은 P1·P2형이다. 단일 P가 두 구간에 동일하게 전달되는 별도 문제라면 δ=PL1/(E1A1)+PL2/(E2A2)가 된다.
건축기사 실기 기출문제 학습 방법
먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.
