문제지 PDF · 웹 정답 해설
건축기사 기출문제 2019년 1회 필기
2019년 3월 3일 건축기사 필기 1회 문제지 PDF와 100문항 정답·해설·근거를 한 글에서 확인합니다.
© 자격증3001. 이 건축기사 기출문제 게시물의 문제 재구성 문장, 자체 해설, 재작성 도식, 편집 및 PDF 디자인은 자격증3001의 자체 제작 자산이며 저작권 보호를 받습니다. 국가기술자격 시험 및 관련 명칭의 권리는 해당 기관에 있으며, 본 자료는 Q-Net 공식 문제지 또는 공식 해설이 아닙니다. 무단 복제·재배포를 금합니다.
건축기사 기출문제 2019년 1회 필기 안내
건축기사 기출문제 2019년 1회 필기 자료입니다. 문제지는 PDF로 내려받고, 채점 뒤 100문항의 정답과 자체 해설 및 법령·KDS·KCS 근거를 이 글에서 확인할 수 있습니다.
2019년 1회 건축기사 필기 공개 웹본을 바탕으로 자격증3001이 문장을 교정하고 12개 도식을 새로 그렸습니다. CBTBank의 100문항 웹본으로 문항·보기를 확인했으며 89번은 시험 당시 공동주택 환기 대상 세대수 문구임을 표시했고, 94번은 시험 당시 도로 모퉁이 건축선 표를 적용했습니다. Q-Net 공식 원문이 아닙니다.
건축기사 기출문제 · 건축계획
1. 사무소 건축의 실단위 계획 중 개방식 배치에 관한 설명으로 옳지 않은 것은?
- 공사비를 줄일 수 있다.
- 실의 깊이나 길이에 변화를 줄 수 없다.
- 시각차단이 없으므로 독립성이 적어진다.
- 경영자의 입장에서는 전체를 통제하기가 쉽다.
정답과 해설 보기
정답: ② 실의 깊이나 길이에 변화를 줄 수 없다.
개방식 사무실은 칸막이가 적어 필요에 따라 실의 깊이와 길이를 조정하기 쉽다. 변화를 줄 수 없다고 한 ②가 장점과 반대다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 1번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
2. 다음 설명에 알맞은 공장건축의 레이아웃 형식은?
동종의 공정, 동일한 기계·설비 또는 기능이 유사한 것 중 하나의 그룹으로 집합시키는 방식이다. 다품종 소량생산, 예상 생산량을 정하기 어려운 경우, 표준화가 어려운 경우에 채용한다.
- 고정식 레이아웃
- 혼성식 레이아웃
- 공정중심의 레이아웃
- 제품중심의 레이아웃
정답과 해설 보기
정답: ③ 공정중심의 레이아웃
공정중심 레이아웃은 같은 기능의 기계·설비를 한 구역에 모으며 다품종 소량생산이나 표준화가 어려운 생산에 적합하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 2번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
3. 다음 설명에 알맞은 백화점 진열장 배치방법은?
주통로를 직각으로 배치하며 보조통로를 약 45° 정도 경사지게 배치한다. 고객이 매장 코너까지 접근하기 쉽지만 이형 진열장이 많이 필요하다.
- 직각배치
- 방사배치
- 사행배치
- 자유유선배치
정답과 해설 보기
정답: ③ 사행배치
주통로에 직각으로 진열장을 놓고 보조통로를 약 45도로 꺾는 방식은 사행배치다. 코너 접근은 좋지만 이형 진열장이 많이 필요하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 3번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
4. 로마시대의 것으로 그리스의 아고라(Agora)와 유사한 기능을 갖는 것은?
- 포럼(Forum)
- 인슐라(Insula)
- 도무스(Domus)
- 판테온(Pantheon)
정답과 해설 보기
정답: ① 포럼(Forum)
포럼은 로마 도시의 정치·상업·집회 중심 공간으로 그리스의 아고라와 유사한 기능을 했다. 인슐라와 도무스는 주거, 판테온은 신전이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 4번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
5. 숑바르 드 로브(Chombard de Lawve)가 제시하는 1인당 주거 면적의 병리기준은?
- 6㎡
- 8㎡
- 10㎡
- 12㎡
정답과 해설 보기
정답: ② 8㎡
숑바르 드 로브가 제시한 주거면적 기준에서 1인당 8㎡ 미만은 병리적 수준으로 본다. 따라서 ②가 맞다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 5번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
6. 극장의 평면방식 중 관객이 연기자를 사면에서 둘러싸고 관람하는 형식으로 가장 많은 관객을 수용할 수 있는 형식은?
- 아레나(arena)형
- 가변형(adaptable stage)
- 프로시니엄(proscenium)형
- 오픈스테이지(open stage)형
정답과 해설 보기
정답: ① 아레나(arena)형
아레나형은 관객이 무대를 사방에서 둘러싸므로 무대와의 거리가 짧고 같은 면적에서 많은 관객을 수용할 수 있다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 6번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
7. POE(Post-Occupancy Evaluation)의 의미로 가장 알맞은 것은?
- 건축물 사용자를 찾는 것이다.
- 건축물을 사용해 본 후에 평가하는 것이다.
- 건축물의 사용을 염두에 두고 계획하는 것이다.
- 건축물 모형을 만들어 설계의 적정성을 평가하는 것이다.
정답과 해설 보기
정답: ② 건축물을 사용해 본 후에 평가하는 것이다.
POE는 건축물을 실제로 사용한 뒤 사용자 만족도와 성능을 조사해 계획·설계에 환류하는 거주후평가다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 7번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
8. 학교 운영방식에 관한 설명으로 옳지 않은 것은?
- 교과교실형은 교실의 순수율은 높으나 학생의 이동이 심하다.
- 종합교실형은 학생의 이동이 없고 초등학교 저학년에 적합하다.
- 일반교실, 특별교실형은 각 학급마다 일반교실을 하나씩 배당하고 그 외에 특별교실을 갖는다.
- 플래툰(platoon) 형은 학급과 학년을 없애고 학생들은 각자의 능력에 따라서 교과를 선택하는 방식이다.
정답과 해설 보기
정답: ④ 플래툰(platoon) 형은 학급과 학년을 없애고 학생들은 각자의 능력에 따라서 교과를 선택하는 방식이다.
플래툰형은 학생집단을 일반교실군과 특별교실군으로 나눠 교대로 사용하는 운영방식이다. 학급·학년을 없애고 능력별 선택을 하는 설명은 달톤플랜에 가깝다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 8번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
9. 이슬람교의 영향을 받은 건축물에서 볼 수 있는 연속적인 기하학적 문양, 식물문양, 당초문양 등을 이르는 용어는?
- 스퀸치
- 펜던티브
- 모자이크
- 아라베스크
정답과 해설 보기
정답: ④ 아라베스크
아라베스크는 이슬람 미술에서 식물의 덩굴과 기하학 문양을 반복·연속시키는 장식이다. 스퀸치와 펜던티브는 돔 전이구조다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 9번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
10. 공포형식 중 다포식에 관한 설명으로 옳지 않은 것은?
- 다포식 건축물로는 서울 숭례문(남대문) 등이 있다.
- 기둥 상부 이외에 기둥 사이에도 공포를 배열한 형식이다.
- 규모가 커지면서 내부출목보다는 외부출목이 점차 많아졌다.
- 주심포식에 비해서 지붕하중을 등분포로 전달 할 수 있는 합리적인 구조법이다.
정답과 해설 보기
정답: ③ 규모가 커지면서 내부출목보다는 외부출목이 점차 많아졌다.
다포식은 내부와 외부에 공포 출목을 두며 규모가 커지면서 내부 공간과 천장을 중시해 내부출목이 발달했다. 외부출목만 점차 많아졌다는 ③이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 10번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
11. 공동주택을 건설하는 주택단지는 기간도로와 접하거나 기간도로로부터 당해 단지에 이르는 진입도로가 있어야 한다. 주택단지의 총세대수가 400세대인 경우 기간도로와 접하는 폭 또는 진입도로의 폭은 최소 얼마 이상이어야 하는가? (단, 진입도로가 1개이며, 원룸형 주택이 아닌 경우)
- 4m
- 6m
- 8m
- 12m
정답과 해설 보기
정답: ③ 8m
주택단지 총세대수가 300세대 이상 500세대 미만이면 기간도로 접속 폭 또는 단일 진입도로 폭을 8m 이상 확보한다. 400세대는 이 구간이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 11번. 근거: 주택건설기준 등에 관한 규정 제25조(진입도로 폭과 총세대수). 시험 당시 기준과 현행 확인일 2026-08-22.
12. 한식주택과 양식주택에 관한 설명으로 옳지 않은 것은?
- 양식주택은 입식생활이며, 한식주택은 좌식생활이다.
- 양식주택의 실은 단일용도이며, 한식주택의 실은 혼용도이다.
- 양식주택은 실의 위치별 분화이며, 한식주택은 실의 기능별 분화이다.
- 양식주택의 가구는 주요한 내용물이며, 한식주택의 가구는 부차적 존재이다.
정답과 해설 보기
정답: ③ 양식주택은 실의 위치별 분화이며, 한식주택은 실의 기능별 분화이다.
양식주택은 기능에 따라 방을 나누고 한식주택은 안채·사랑채 같은 위치와 관계에 따라 분화한다. 이를 반대로 연결한 ③이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 12번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
13. 사무소 건축의 코어 유형에 관한 설명으로 옳지 않은 것은?
- 중심코어형은 유효율이 높은 계획이 가능하다.
- 양단코어형은 2방향 피난에 이상적이며 방재상 유리하다.
- 편심코어형은 각 층 바닥면적이 소규모인 경우에 적합하다.
- 독립코어형은 구조적으로 가장 바람직한 유형으로, 고층, 초고층 사무소 건축에 주로 사용된다.
정답과 해설 보기
정답: ④ 독립코어형은 구조적으로 가장 바람직한 유형으로, 고층, 초고층 사무소 건축에 주로 사용된다.
독립코어는 업무동과 코어를 분리해 자유도는 높지만 구조 중심과 떨어져 횡력 저항에 불리할 수 있다. 구조적으로 가장 바람직한 초고층 유형이라는 ④는 중심코어에 가깝다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 13번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
14. 도서관의 출납시스템 중 열람자는 직접 서가에 면하여 책의 체제나 표지 정도는 볼 수 있으나 내용을 보려면 관원에게 요구하여 대출 기록을 남긴 후 열람하는 형식은?
- 폐가식
- 반개가식
- 안전개가식
- 자유개가식
정답과 해설 보기
정답: ② 반개가식
반개가식은 이용자가 서가 앞에서 책의 표지와 체제를 보고 선택한 뒤 직원에게 요청해 대출기록을 남기고 열람하는 방식이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 14번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
15. 아파트에 의무적으로 설치하여야 하는 장애인·노인·임산부 등의 편의시설에 속하지 않은 것은?
- 점자블록
- 장애인전용 주차구역
- 높이 차이가 제거된 건축물 출입구
- 장애인 등의 통행이 가능한 접근로
정답과 해설 보기
정답: ① 점자블록
아파트에는 접근로, 높이차 없는 출입구, 장애인전용주차구역 등이 의무 편의시설로 적용된다. 점자블록은 제시 조건에서 아파트의 일률적 의무항목이 아니다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 15번. 근거: 장애인·노인·임산부 등의 편의증진 보장에 관한 법률 시행령 별표 2. 시험 당시 기준과 현행 확인일 2026-08-22.
16. 백화점의 에스컬레이터 배치에 관한 설명으로 옳지 않은 것은?
- 교차식 배치는 점유면적이 작다.
- 직렬식 배치는 점유면적이 크나 승객의 시야가 좋다.
- 병렬식 배치는 백화점 매장 내부에 대한 시계가 양호하다.
- 병렬 연속식 배치는 연속적으로 승강할 수 없다는 단점이 있다.
정답과 해설 보기
정답: ④ 병렬 연속식 배치는 연속적으로 승강할 수 없다는 단점이 있다.
병렬 연속식은 승강 방향이 나란히 이어져 층마다 갈아타지 않고 연속 승강할 수 있다. 연속 승강할 수 없다는 ④가 반대다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 16번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
17. 미술관의 전시 기법 중 전시평면이 동일한 공간으로 연속되어 배치되는 전시기법으로 동일 종류의 전시물을 반복 전시할 경우에 유리한 방식은?
- 디오라마 전시
- 파노라마 전시
- 하모니카 전시
- 아일랜드 전시
정답과 해설 보기
정답: ③ 하모니카 전시
하모니카 전시는 같은 크기의 전시평면을 연속 반복해 동일 계열 전시물을 순차적으로 배열하기 좋은 방식이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 17번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
18. 페리(C.A, Perry)의 근린주구(Neighborhood Unit) 이론의 내용으로 옳지 않은 것은?
- 초등학교 학구를 기본단위로 한다.
- 중학교와 의료시설을 반드시 갖추어야 한다.
- 지구 내 가로망은 통과교통에 사용되지 않도록 한다.
- 주민에게 적절한 서비스를 제공하는 1~2개소 이상의 상점가를 주요도로의 결절점에 배치한다.
정답과 해설 보기
정답: ② 중학교와 의료시설을 반드시 갖추어야 한다.
페리의 근린주구는 초등학교 학구, 내부 통과교통 억제, 주변 간선도로와 근린상점 배치를 핵심으로 한다. 중학교와 의료시설을 반드시 두는 것은 원칙이 아니다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 18번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
19. 종합병원 건축계획에 관한 설명으로 옳지 않은 것은?
- 간호사 대기실은 각 간호단위 또는 층별, 동별로 설치한다.
- 수술실의 바닥마감은 전기도체성 마감을 사용하는 것이 좋다.
- 병실의 창문은 환자가 병상에서 외부를 전망할 수 있게 하는 것이 좋다.
- 우리나라의 일반적인 외래진료방식은 오픈 시스템이며 대규모의 각종 과를 필요로 한다.
정답과 해설 보기
정답: ④ 우리나라의 일반적인 외래진료방식은 오픈 시스템이며 대규모의 각종 과를 필요로 한다.
우리나라 일반 종합병원의 외래진료는 각 과를 병원 내부에 두는 클로즈드 시스템이 일반적이다. 오픈 시스템이라고 한 ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 19번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
20. 극장의 무대에 관한 설명으로 옳지 않은 것은?
- 프로시니엄 아치는 일반적으로 장방형이며, 종횡의 비율은 황금비가 많다.
- 프로시니엄 아치의 바로 뒤에는 막이 쳐지는데, 이 막의 위치를 커튼 라인이라고 한다.
- 무대의 폭은 적어도 프로시니엄 아치 폭의 2배, 깊이는 프로시니엄 아치 폭 이상으로 한다.
- 플라이 갤러리는 배경이나 조명기구, 연기자 또는 음향반사판 등을 매달 수 있도록 무대 천장 밑에 철골로 설치한 것이다.
정답과 해설 보기
정답: ④ 플라이 갤러리는 배경이나 조명기구, 연기자 또는 음향반사판 등을 매달 수 있도록 무대 천장 밑에 철골로 설치한 것이다.
무대 천장에 철골 격자를 설치해 배경·조명·막 등을 매다는 곳은 그리드아이언이다. 플라이갤러리는 측면 상부의 작업통로이므로 ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 20번. 범위 확인: Q-Net 건축기사 출제기준 건축계획 항목의 계획원리·건축사 개념.
건축기사 기출문제 · 건축시공
21. 다음 중 멤브레인 방수공사에 해당되지 않은 것은?
- 아스팔트방수공사
- 실링방수공사
- 시트방수공사
- 도막방수공사
정답과 해설 보기
정답: ② 실링방수공사
멤브레인 방수는 연속 방수막을 만드는 아스팔트·시트·도막방수를 말한다. 실링은 줄눈과 틈을 충전하는 공사로 별도 분류한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 21번. 근거: KCS 41 40 01 방수공사 일반 및 멤브레인 방수 분류. 시험 당시 기준과 현행 확인일 2026-08-22.
22. 용접접합에 관한 설명으로 옳지 않은 것은?
- 슬래그함입-용융금속이 급속하게 냉각되면 슬래그의 일부분이 달아나지 못하고 용착금속내에 혼입되는 것
- 오버랩-용접금속과 모재가 융합되지 않고 겹쳐지는 것
- 블로우 홀-용융금속이 응고할 때 방출되어야 할 가스가 잔류한 것
- 크레이터-용접전류가 과소하여 발생
정답과 해설 보기
정답: ④ 크레이터-용접전류가 과소하여 발생
크레이터는 용접 종료부가 움푹 패인 결함으로 아크를 갑자기 끄거나 종료부 충전이 부족할 때 생긴다. 단순히 전류가 과소해서 생긴다는 ④가 부정확하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 22번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
23. 사질 지반 굴착 시 벽체 배면의 토사가 흙막이 틈새 또는 구멍으로 누수가 되어 흙막이벽 배면에 공극이 발생하여 물의 흐름이 점차로 커져 결국에는 주변 지반을 함몰시키는 현상은?
- 보일링 현상
- 히빙 현상
- 액상화 현상
- 파이핑 현상
정답과 해설 보기
정답: ④ 파이핑 현상
사질토에서 물과 함께 토립자가 흙막이 틈으로 유출되며 유로가 확대되고 주변 지반이 함몰되는 현상은 파이핑이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 23번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
24. 방수공사에 관한 설명으로 옳은 것은?
- 보통 수압이 적고 얕은 지하실에는 바깥방수법, 수압이 크고 깊은 지하실에는 안방수법이 유리하다.
- 지하실에 안방수법을 채택하는 경우, 지하실 내부에 설치하는 칸막이벽, 창문틀 등은 방수층 시공 전 먼저 시공 하는 것이 유리하다.
- 바깥방수법은 안방수법에 비하여 하자보수가 곤란하다.
- 바깥방수법은 보호 누름이 필요하지만, 안방수법은 없어도 무방하다.
정답과 해설 보기
정답: ③ 바깥방수법은 안방수법에 비하여 하자보수가 곤란하다.
바깥방수는 구조체 외측에서 수압을 먼저 막아 성능은 좋지만 매립 뒤 접근이 어려워 하자 보수가 곤란하다. 따라서 ③이 옳다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 24번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
25. 건축공사에서 공사원가를 구성하는 직접공사비에 포함되는 항목을 옳게 나열한 것은?
- 자재비, 노무비, 이윤, 일반관리비
- 자재비, 노무비, 이윤, 경비
- 자재비, 노무비, 외주비, 경비
- 자재비, 노무비, 외주비, 일반관리비
정답과 해설 보기
정답: ③ 자재비, 노무비, 외주비, 경비
직접공사비는 공사 수행에 직접 투입되는 자재비·노무비·외주비·경비로 구성한다. 이윤과 일반관리비는 간접·계약 차원의 비용이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 25번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
26. 무지보공 거푸집에 관한 설명으로 옳지 않은 것은?
- 하부공간을 넓게 하여 작업공간으로 활용할 수 있다.
- 슬래브(slab) 동바리의 감소 또는 생략이 가능하다.
- 트러스 형태의 빔(beam)을 보거푸집 또는 벽체 거푸집에 걸쳐 놓고 바닥판 거푸집을 시공한다.
- 층고가 높을 경우 적용이 불리하다.
정답과 해설 보기
정답: ④ 층고가 높을 경우 적용이 불리하다.
무지보공 거푸집은 트러스빔 등을 걸쳐 동바리를 줄이므로 하부 작업공간과 높은 층고에서 유리하다. 층고가 높으면 불리하다는 ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 26번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.

27. 그림과 같은 네트워크 공정표에서 주공정선(Critical path)은?

- ①→③→⑤→⑥
- ①→②→④→⑥
- ①→②→③→④→⑥
- ①→②→③→⑤→⑥
정답과 해설 보기
정답: ④ ①→②→③→⑤→⑥
각 경로의 작업일수를 합하면 ①-②-③-⑤-⑥이 4+5+8+10=27일로 가장 길다. 따라서 주공정선은 ④다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 27번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
28. 다음 중 공사감리업무와 가장 거리가 먼 항목은?
- 설계도서의 적정성 검토
- 시공상의 안전관리지도
- 공사 실행예산의 편성
- 사용자재와 설계도서와의 일치여부 검토
정답과 해설 보기
정답: ③ 공사 실행예산의 편성
감리는 설계도서·자재·안전·품질을 확인하지만 시공사의 공사 실행예산을 편성하는 업무는 아니다. ③이 가장 거리가 멀다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 28번. 근거: 건축공사 감리세부기준의 감리업무 범위. 시험 당시 기준과 현행 확인일 2026-08-22.
29. QC(Quality Control) 활동의 도구가 아닌 것은?
- 기능 계통도
- 산점도
- 히스토그램
- 특성요인도
정답과 해설 보기
정답: ① 기능 계통도
QC 7가지 도구에는 히스토그램, 산점도, 특성요인도 등이 포함된다. 기능계통도는 가치공학·기능분석 도구에 가깝다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 29번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
30. 지반조사 시 실시하는 평판재하시험에 관한 설명으로 옳지 않은 것은?
- 시험은 예정 기초면보다 높은 위치에서 실시해야 하기 때문에 일부 성토작업이 필요하다.
- 시험재하판은 실제 구조물의 기초면적에 비해 매우 작으므로 재하판 크기의 영향 즉, 스케일 이펙트(scale effect)를 고려한다.
- 하중시험용 재하판은 정방형 또는 원형의 판을 사용한다.
- 침하량을 측정하기 위해 다이얼게이지 지지대를 고정하고 좌우측에 2개의 다이얼게이지 설치한다.
정답과 해설 보기
정답: ① 시험은 예정 기초면보다 높은 위치에서 실시해야 하기 때문에 일부 성토작업이 필요하다.
평판재하시험은 실제 기초가 놓일 예정 기초면에서 원지반을 교란하지 않고 실시해야 한다. 높은 곳에 성토한 뒤 시험한다는 ①이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 30번. 근거: KCS 지반조사·평판재하시험의 시험면 및 재하판 기준. 시험 당시 기준과 현행 확인일 2026-08-22.
31. 철근콘크리트 슬래브와 철골보가 일체로 되는 합성구조에 관한 설명으로 옳지 않은 것은?
- 쉐어커넥터가 필요하다.
- 바닥판의 강성을 증가시키는 효과가 크다.
- 자재를 절감하므로 경제적이다.
- 경간이 작은 경우에 주로 적용한다.
정답과 해설 보기
정답: ④ 경간이 작은 경우에 주로 적용한다.
합성보는 전단연결재로 슬래브와 철골보를 일체화해 강성과 내력을 높이고 장스팬에서 경제성을 얻는다. 작은 경간에 주로 쓴다는 ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 31번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
32. 돌로마이트 플라스터 바름에 관한 설명으로 옳지 않은 것은?
- 실내온도가 5℃ 이하일 때는 공사를 중단하거나 난방하여 5℃ 이상으로 유지한다.
- 정벌바름용 반죽은 물과 혼합한 후 4시간 정도 지난 다음 사용하는 것이 바람직하다.
- 초벌바름에 균열이 없을 때에는 고름질한 후 7일 이상 두어 고름질면의 건조를 기다린 후 균열이 발생하지 아니함을 확인한 다음 재벌바름을 실시한다.
- 재벌바름이 지나치게 건조한 때는 적당히 물을 뿌리고 정벌바름한다.
정답과 해설 보기
정답: ② 정벌바름용 반죽은 물과 혼합한 후 4시간 정도 지난 다음 사용하는 것이 바람직하다.
돌로마이트 플라스터 정벌반죽은 물과 혼합한 뒤 오래 방치하면 경화와 작업성 저하가 생기므로 4시간 뒤 사용한다는 ②가 부적절하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 32번. 근거: KCS 41 46 00 미장공사의 돌로마이트 플라스터 바름. 시험 당시 기준과 현행 확인일 2026-08-22.
33. 수밀콘크리트에 관한 설명으로 옳지 않은 것은?
- 콘크리트의 소요 슬럼프는 되도록 작게 하여 180mm를 넘지 않도록 한다.
- 콘크리트의 워커빌리티를 개선시키기 위해 공기연행제, 공기연행감수제 또는 고성능 공기연행감수제를 사용하는 경우라도 공기량은 2%이하가 되게 한다.
- 물결합재비는 50% 이하를 표준으로 한다.
- 콘크리트 타설시 다짐을 충분히 하여, 가급적 이어붓기를 하지 않아야 한다.
정답과 해설 보기
정답: ② 콘크리트의 워커빌리티를 개선시키기 위해 공기연행제, 공기연행감수제 또는 고성능 공기연행감수제를 사용하는 경우라도 공기량은 2%이하가 되게 한다.
수밀콘크리트는 치밀성을 위해 물결합재비와 슬럼프를 낮추지만 공기연행제를 쓸 때 공기량을 무조건 2% 이하로 제한하지 않는다. ②가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 33번. 근거: KCS 14 20 30 수밀콘크리트의 배합·공기량 기준. 시험 당시 기준과 현행 확인일 2026-08-22.
34. 건설공사의 일반적인 특징으로 옳은 것은?
- 공사비, 공사기일 등의 제약을 받지 않는다.
- 주로 도급식 또는 직영식으로 이루어진다.
- 육체노동이 주가 되므로 대량생산이 가능하다.
- 건설 생산물의 품질이 일정하다.
정답과 해설 보기
정답: ② 주로 도급식 또는 직영식으로 이루어진다.
건설공사는 주문생산·현장생산 성격이 강하며 발주자와 시공자의 관계에 따라 도급 또는 직영으로 수행된다. ②가 옳다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 34번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
35. 건축공사에서 활용되는 견적방법 중 가장 상세한 공사비의 산출이 가능한 견적방법은?
- 명세견적
- 개산견적
- 입찰견적
- 실행견적
정답과 해설 보기
정답: ① 명세견적
명세견적은 공종별 수량을 산출하고 단가를 적용해 세부 내역을 합산하므로 가장 상세한 공사비 산정이 가능하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 35번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
36. 건설현장에서 굳지 않은 콘크리트에 대해 실시하는 시험으로 옳지 않은 것은?
- 슬럼프(slump) 시험
- 코어(core) 시험
- 염화물 시험
- 공기량 시험
정답과 해설 보기
정답: ② 코어(core) 시험
슬럼프·공기량·염화물 시험은 굳지 않은 콘크리트에 실시한다. 코어시험은 경화된 구조체에서 코어를 채취해 강도 등을 확인한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 36번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
37. 도장 공사 시 주의사항으로 옳지 않은 것은?
- 바탕의 건조가 불충분하거나 공기의 습도가 높을 때에는 시공하지 않는다.
- 불투명한 도장일 때에는 초벌부터 정벌까지 같은 색으로 시공해야 한다.
- 야간에는 색을 잘못 도장할 염려가 있으므로 시공하지 않는다.
- 직사광선은 가급적 피하고 도막이 손상될 우려가 있을 때에는 도장하지 않는다.
정답과 해설 보기
정답: ② 불투명한 도장일 때에는 초벌부터 정벌까지 같은 색으로 시공해야 한다.
불투명 도장은 누락과 도막 회수를 구분하기 위해 초벌·재벌·정벌의 색을 조금씩 달리할 수 있다. 모두 같은 색이어야 한다는 ②가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 37번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
38. 철근콘크리트 공사 중 거푸집이 벌어지지 않게 하는 긴장재는?
- 세퍼레이터(Separator)
- 스페이서(Spacer)
- 폼 타이(Form tie)
- 인서트(Insert)
정답과 해설 보기
정답: ③ 폼 타이(Form tie)
폼타이는 양쪽 거푸집을 관통·긴결해 콘크리트 측압으로 벌어지는 것을 막는다. 세퍼레이터는 간격, 스페이서는 철근 피복을 유지한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 38번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
39. 목공사에 사용되는 철물에 관한 설명으로 옳지 않은 것은?
- 감잡이쇠는 큰 보에 걸쳐 작은 보를 받게 하고, 안장쇠는 평보를 대공에 달아매는 경우 또는 평보와 ㅅ자보의 밑에 쓰인다.
- 못의 길이는 박아대는 재두께의 2.5배 이상이며, 마구리 등에 박는 것은 3.0배 이상으로 한다.
- 볼트 구멍은 볼트지름보다 3mm 이상 커서는 안된다.
- 듀벨은 볼트와 같이 사용하여 듀벨에는 전단력, 볼트에는 인장력을 분담시킨다.
정답과 해설 보기
정답: ① 감잡이쇠는 큰 보에 걸쳐 작은 보를 받게 하고, 안장쇠는 평보를 대공에 달아매는 경우 또는 평보와 ㅅ자보의 밑에 쓰인다.
큰 보에 작은 보를 걸어 받치는 철물은 안장쇠이고 평보를 대공에 달아매는 철물이 감잡이쇠다. 용도를 바꿔 쓴 ①이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 39번. 근거: KCS 41 33 00 목공사의 접합철물 기준. 시험 당시 기준과 현행 확인일 2026-08-22.
40. 합성수지에 관한 설명으로 옳지 않은 것은?
- 에폭시 수지는 접착제, 프린트 배선판 등에 사용된다.
- 염화비닐수지는 내후성이 있고, 수도관 등에 사용된다.
- 아크릴 수지는 내약품성이 있고, 조명기구커버 등에 사용된다.
- 페놀수지는 알칼리에 매우 강하고, 천장 채광판 등에 주로 사용된다.
정답과 해설 보기
정답: ④ 페놀수지는 알칼리에 매우 강하고, 천장 채광판 등에 주로 사용된다.
페놀수지는 열경화성으로 전기부품 등에 쓰지만 강알칼리에 약하고 천장 채광판의 주재료도 아니다. 알칼리에 매우 강하다는 ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 40번. 기술기준 확인: 국가건설기준센터 KDS/KCS 건축공사 표준시방서 및 범위 확인: Q-Net 건축기사 출제기준 건축시공 항목.
건축기사 기출문제 · 건축구조
41. 철골구조에 관한 설명으로 옳지 않은 것은?
- 수평하중에 의한 접합부의 연성능력이 낮다.
- 철근콘크리트조에 비하여 넓은 전용면적을 얻을 수 있다.
- 정밀한 시공을 요한다.
- 장스팬 구조물에 적합하다.
정답과 해설 보기
정답: ① 수평하중에 의한 접합부의 연성능력이 낮다.
강구조는 접합을 적절히 설계하면 큰 연성과 에너지소산능력을 확보할 수 있다. 수평하중 접합부의 연성능력이 낮다는 ①이 일반적 특성과 반대다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 41번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
42. 강도설계법에서 D22 압축이형철근의 기본정착길이 ldb는? (단, 경량콘크리트 계수 λ= 1.0, fck=27MPa, fy=400MPa)
- 200.5mm
- 378.4mm
- 423.4mm
- 604.6mm
정답과 해설 보기
정답: ③ 423.4mm
압축이형철근 기본정착길이 식에 db=22mm, fy=400MPa, fck=27MPa, λ=1을 대입하고 최소길이를 검토하면 약 423.4mm다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 42번. 근거: KDS 14 20 52 콘크리트구조 정착 및 이음 설계기준. 시험 당시 기준과 현행 확인일 2026-08-22.
43. 등분포하중을 받는 그림과 같은 3회전단아치에서 C점의 전단력을 구하면?

- 0
- wl/2
- wh/4
- wl/8
정답과 해설 보기
정답: ① 0
하중과 형상이 좌우 대칭인 3힌지아치에서 크라운 C는 대칭점이다. C단면의 수직전단력은 좌우가 상쇄되어 0이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 43번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
44. 다음 그림과 같이 수평하중 30kN이 작용하는 라멘구조에서 E점에서의 휨모멘트 값(절대값)은?

- 40kN·m
- 45kN·m
- 60kN·m
- 90kN·m
정답과 해설 보기
정답: ④ 90kN·m
수평하중 30kN이 C에서 작용하고 E는 C에서 3m 떨어져 있다. E단면 휨모멘트 절대값은 30×3=90kN·m다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 44번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
45. 다음 그림과 같은 H형강(H-440×300×10×20)단면의 전소성모멘트(Mp)는 얼마인가? (단, Fy=400MPa)

- 963kN·m
- 1168kN·m
- 1368kN·m
- 1568kN·m
정답과 해설 보기
정답: ② 1168kN·m
전소성단면계수는 플랜지와 반쪽 웨브의 1차모멘트를 두 배 해 Zp=2.92×10⁶㎣로 구한다. Mp=FyZp=400×2.92×10⁶=1,168kN·m다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 45번. 근거: KDS 14 31 10 강구조 부재 설계기준의 소성단면계수와 전소성모멘트. 시험 당시 기준과 현행 확인일 2026-08-22.
46. 다음 그림과 같은 중공형 단면에 대한 단면2차반경 rx는?

- 3.21cm
- 4.62cm
- 6.53cm
- 7.34cm
정답과 해설 보기
정답: ③ 6.53cm
원형 중공단면의 단면2차반경은 r=¼√(D²+d²)다. D=19cm, d=19-2×0.53=17.94cm를 대입하면 약 6.53cm다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 46번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
47. 부하면적 36㎡인 콘크리트 기둥의 영향면적에 따른 활하중저감계수(C)로 옳은 것은?
활하중저감계수 C = 0.3 + 4.2/√A (A: 영향면적)
- 0.25
- 0.45
- 0.65
- 1
정답과 해설 보기
정답: ③ 0.65
기둥 활하중 영향면적은 부하면적의 4배인 144㎡로 본다. C=0.3+4.2/√144=0.65이므로 ③이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 47번. 근거: 시험 당시 건축구조기준의 기둥 활하중저감 영향면적·저감계수. 시험 당시 기준과 현행 확인일 2026-08-22.
48. 그림과 같은 구조물의 부정정차수는?

- 불안정
- 1차 부정정
- 3차 부정정
- 정정
정답과 해설 보기
정답: ④ 정정
고정단 반력 3개가 있으나 두 내부힌지에서 각각 모멘트 조건을 추가로 쓸 수 있어 미지반력을 정역학만으로 구할 수 있다. 구조물은 정정이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 48번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
49. 양단 힌지인 길이 6m의 H-300×300×10×15의 기둥이 약축방향으로 부재중앙이 가새로 지지되어 있을 때 이 부재의 세장비는? (단 단면2차반경 rx=13.1cm, ry=7.51cm)
- 40.0
- 45.8
- 58.2
- 66.3
정답과 해설 보기
정답: ② 45.8
약축 방향은 중앙 가새로 유효길이가 3m이고 강축 방향은 6m다. λx=600/13.1≈45.8, λy=300/7.51≈39.9이므로 지배 세장비는 45.8이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 49번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
50. 각 지반의 허용지내력의 크기가 큰 것부터 순서대로 올바르게 나열된 것은?
A. 자갈 B. 모래 C. 연암반 D. 경암반
- B>A>C>D
- A>B>C>D
- D>C>A>B
- D>C>B>A
정답과 해설 보기
정답: ③ D>C>A>B
허용지내력은 단단한 암반일수록 크고 느슨한 모래가 작다. 경암반 D, 연암반 C, 자갈 A, 모래 B 순이므로 D>C>A>B다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 50번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
51. 연약지반에서 부동침하를 줄이기 위한 가장 효과적인 기초의 종류는?
- 독립기초
- 복합기초
- 연속기초
- 온통기초
정답과 해설 보기
정답: ④ 온통기초
온통기초는 건물 전체 하부를 하나의 큰 기초판으로 묶어 하중을 넓게 분산하고 상대침하를 억제하므로 연약지반의 부동침하 저감에 가장 효과적이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 51번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
52. 다음 그림과 같이 단면의 크기가 500mm×500mm인 띠철근 기둥이 저항할 수 있는 최대 설계축하중 øPn은? (단, fy=400MPa, fck=27MPa)

- 3591kN
- 3972kN
- 4170kN
- 4275kN
정답과 해설 보기
정답: ① 3591kN
띠철근기둥 최대축강도는 0.80φ[0.85fck(Ag-Ast)+fyAst]로 제한한다. 주어진 단면과 철근량을 대입하면 약 3,591kN이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 52번. 근거: KDS 14 20 20 띠철근 압축부재의 최대 설계축강도. 시험 당시 기준과 현행 확인일 2026-08-22.
53. 아래 그림과 같은 단순보의 중앙점에서 보의 최대 처짐은? (단. 부재의 EI는 일정하다.)

- wL³/(24EI)
- wL³/(48EI)
- wL⁴/(384EI)
- 5wL⁴/(384EI)
정답과 해설 보기
정답: ④ 5wL⁴/(384EI)
단순보 전 경간에 등분포하중 w가 작용할 때 중앙 최대처짐은 5wL⁴/(384EI)다. 따라서 ④의 식이 맞다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 53번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.

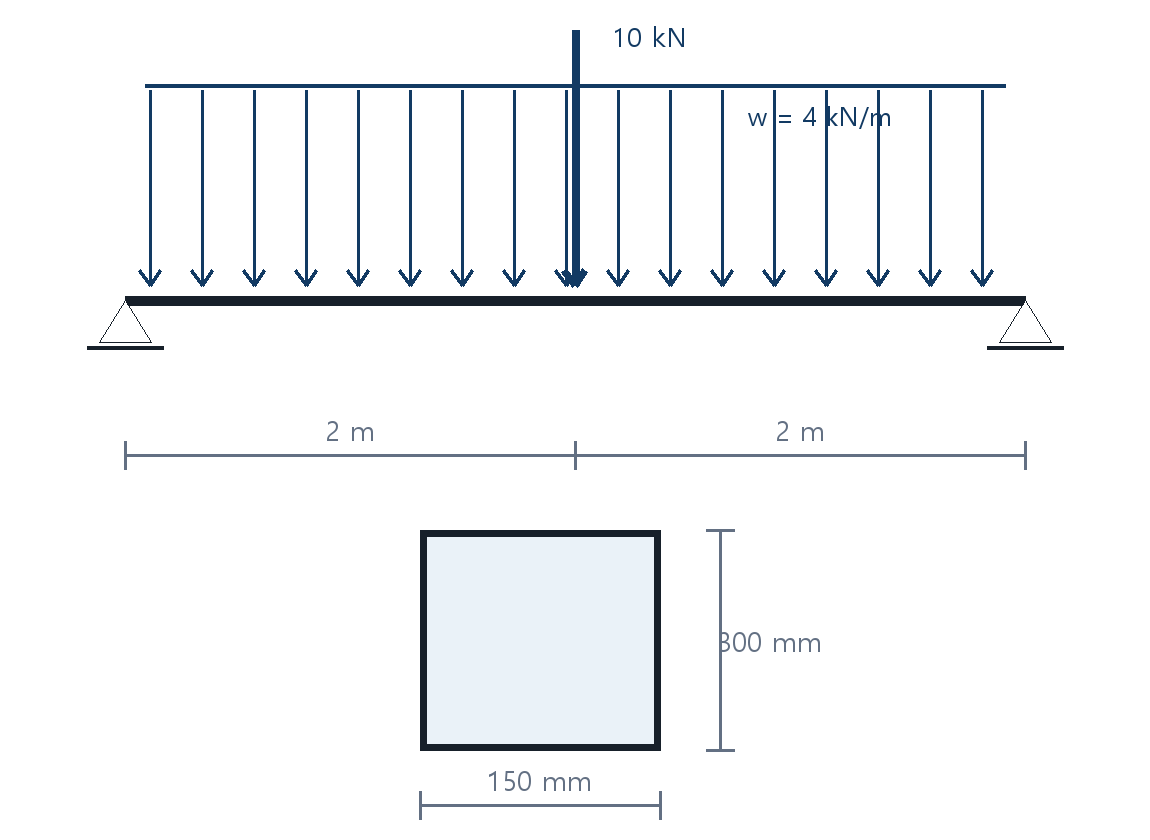

54. 그림과 같은 하중을 받는 단순보에서 단면에 생기는 최대 휨응력도는? (단, 목재는 결함이 없는 균질한 단면이다.)

- 8MPa
- 10MPa
- 12MPa
- 15MPa
정답과 해설 보기
정답: ① 8MPa
총하중은 4×4+10=26kN이므로 반력은 13kN씩이다. 중앙 최대모멘트는 18kN·m, 단면계수는 150×300²/6=2.25×10⁶㎣이어서 응력은 8MPa다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 54번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
55. 독립기초(자중포함)가 축방향력 650kN, 휨모멘트 130kN·m를 받을 때 기초 저면의 편심거리는?
- 0.2m
- 0.3m
- 0.4m
- 0.6m
정답과 해설 보기
정답: ① 0.2m
기초 저면 편심거리는 e=M/P로 계산한다. 130kN·m÷650kN=0.2m다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 55번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
56. 보의 유효깊이 d=550mm, 보의 폭 bw=300mm인 보에서 스터럽이 부담할 전단력 Vs=200kN일 경우, 수직 스터럽의 간격으로 가장 타당한 것은? (단, Aν=142m㎡, fyt=400MPa, fck=24MPa)
- 120mm
- 150mm
- 180mm
- 200mm
정답과 해설 보기
정답: ② 150mm
수직스터럽 간격은 s=Avfytd/Vs=142×400×550/200,000≈156mm다. 보기 중 이를 넘지 않는 가장 가까운 값은 150mm다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 56번. 근거: KDS 14 20 22 전단철근 설계 및 최대간격 기준. 시험 당시 기준과 현행 확인일 2026-08-22.
57. 다음 그림의 모살용접부의 유효목두께는?

- 4.0mm
- 4.2mm
- 4.8mm
- 5.6mm
정답과 해설 보기
정답: ② 4.2mm
모살용접 유효목두께는 작은 다리길이 6mm의 약 0.7배다. 0.7×6=4.2mm이므로 ②다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 57번. 근거: KDS 14 31 25 강구조 용접연결의 모살용접 유효목두께. 시험 당시 기준과 현행 확인일 2026-08-22.
58. 지진하중 설계 시 밑면 전단력과 관계없는 것은?
- 유효 건물 중량
- 중요도계수
- 지반증폭계수
- 가스트계수
정답과 해설 보기
정답: ④ 가스트계수
지진 밑면전단력은 유효중량, 중요도, 지반·스펙트럼 계수와 구조계수 등으로 정한다. 가스트계수는 주로 풍하중의 동적 효과에 쓰인다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 58번. 근거: KDS 41 17 00 건축물 내진설계기준의 밑면전단력. 시험 당시 기준과 현행 확인일 2026-08-22.

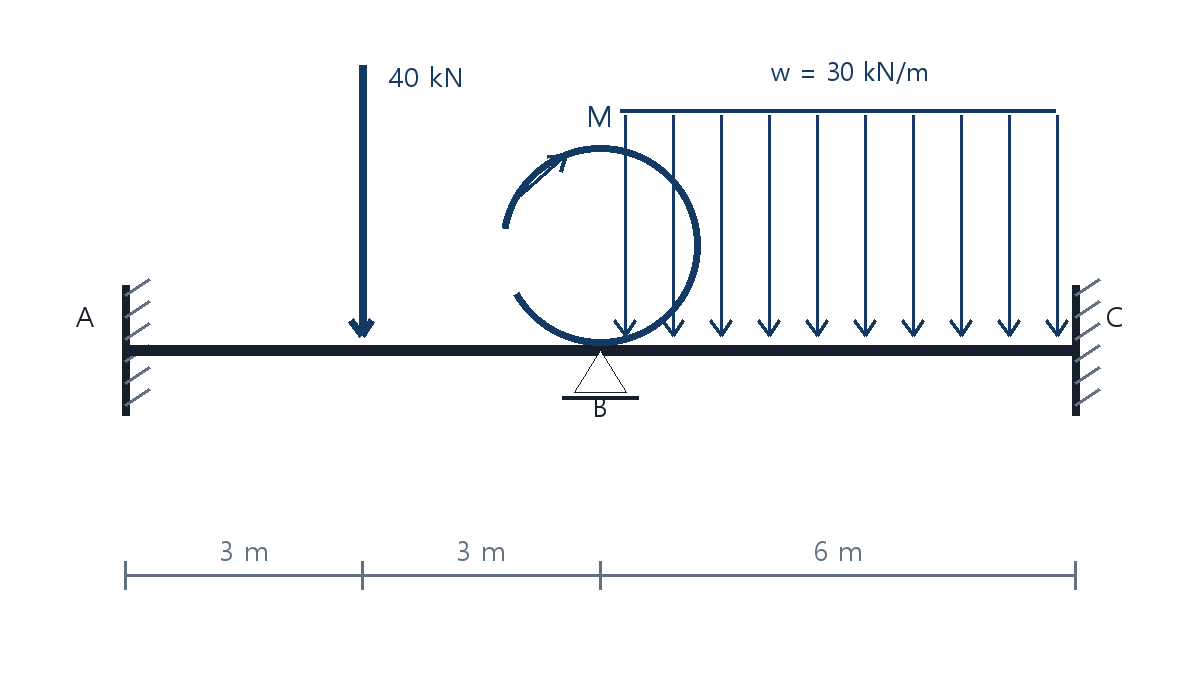

59. 그림과 같은 연속보에 있어 절점 B의 회전을 저지시키기 위해 필요한 모멘트의 절대값은?

- 30kN·m
- 60kN·m
- 90kN·m
- 120kN·m
정답과 해설 보기
정답: ② 60kN·m
B점 회전각을 모멘트면적법 또는 처짐각법으로 합성하면 하중에 의한 회전을 상쇄하는 집중모멘트의 절대값이 60kN·m다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 59번. 기술기준 확인: 국가건설기준센터 KDS/KCS 구조·콘크리트·강구조 설계기준 및 구조역학 계산.
60. 철근콘크리트구조물의 내구성 설계에 관한 설명으로 옳지 않은 것은?
- 설계기준 강도가 35MPa을 초과하는 콘크리트는 동해저항 콘크리트에 대한 전체 공기량 기준에서 1% 감소시킬 수 있다.
- 동해저항 콘크리트에 대한 전체 공기량 기준에서 굵은 골재의 최대치수가 25mm인 경우 심한노출에서의 공기량 기준은 6.0%이다.
- 바닷물에 노출된 콘크리트의 철근부식방지를 위한 보통골재콘크리트의 최대 물결합재비는 40%이다.
- 철근의 부식방지를 위하여 굳지 않은 콘크리트의 전체 염소이온양은 원칙적으로 0.9kg/㎥ 이하로 하여야 한다.
정답과 해설 보기
정답: ④ 철근의 부식방지를 위하여 굳지 않은 콘크리트의 전체 염소이온양은 원칙적으로 0.9kg/㎥ 이하로 하여야 한다.
굳지 않은 콘크리트의 허용 염소이온량은 부재와 노출조건별 기준으로 관리하며 일률적으로 0.9kg/㎥ 이하라고 할 수 없다. ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 60번. 근거: KDS 14 20 40 콘크리트구조 내구성 설계기준. 시험 당시 기준과 현행 확인일 2026-08-22.
건축기사 기출문제 · 건축설비
61. 간접조명기구에 관한 설명으로 옳지 않은 것은?
- 직사 눈부심이 없다.
- 매우 넓은 면적이 광원으로서의 역할을 한다.
- 일반적으로 발산광속 중 상향광속이 90~100[%] 정도이다.
- 천장, 벽면 등은 빛이 잘 흡수되는 색과 재료를 사용하여야 한다.
정답과 해설 보기
정답: ④ 천장, 벽면 등은 빛이 잘 흡수되는 색과 재료를 사용하여야 한다.
간접조명은 천장·벽의 반사광을 이용하므로 반사율이 높은 밝은 색과 재료가 유리하다. 빛을 잘 흡수하는 마감을 써야 한다는 ④가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 61번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
62. 음의 대소를 나타내는 감각향을 음의 크기라고 하는데, 음의 크기의 단위는?
- dB
- cd
- Hz
- sone
정답과 해설 보기
정답: ④ sone
소리의 감각적 크기인 라우드니스의 단위는 sone이다. dB는 음압레벨, cd는 광도, Hz는 주파수 단위다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 62번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
63. 전기설비에서 다음과 같이 정의되는 것은?
전면이나 후면 또는 양면에 개폐기, 과전류 차단장치 및 기타 보호장치, 모선 및 계측기 등이 부착되어 있는 하나의 대형 패널 또는 여러 개의 패널 조립품으로서 전면과 후면에서 접근할 수 있는 것
- 캐비닛
- 차단기
- 배전반
- 분전반
정답과 해설 보기
정답: ③ 배전반
전면이나 후면에서 접근 가능한 대형 패널에 개폐기·차단기·모선·계기를 조립한 설비는 배전반이다. 소규모 최종회로용 분전반과 구분한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 63번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
64. 온수난방에 관한 설명으로 옳지 않은 것은?
- 증기난방에 비해 보일러의 취급이 비교적 쉽고 안전하다.
- 동일 방열량인 경우 증기난방보다 관지름을 작게 할 수 있다.
- 증기난방에 비해 난방부하의 변동에 따른 온도 조절이 용이하다.
- 보일러 정지 후에도 여열이 남아 있어 실내 난방이 어느 정도 지속된다.
정답과 해설 보기
정답: ② 동일 방열량인 경우 증기난방보다 관지름을 작게 할 수 있다.
온수는 증기보다 같은 열량을 운반하는 데 유량이 커져 일반적으로 배관 지름이 더 커진다. 증기난방보다 관지름을 작게 할 수 있다는 ②가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 64번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
65. 공조시스템의 전열교환기에 관한 설명으로 옳지 않은 것은?
- 공기 대 공기의 열교환기로서 현열만 교환이 가능하다.
- 공조기는 물론 보일러나 냉동기의 용량을 줄일 수 있다.
- 공기방식의 중앙공조시스템이나 공장 등에서 환기에서의 에너지 회수방식으로 사용된다.
- 전열교환기를 사용한 공조시스템에서 중간기(봄, 가을)를 제외한 냉방기와 난방기의 열회수량은 실내·외의 온도차가 클수록 많다.
정답과 해설 보기
정답: ① 공기 대 공기의 열교환기로서 현열만 교환이 가능하다.
전열교환기는 배기와 외기 사이에서 현열뿐 아니라 수분에 의한 잠열도 회수한다. 현열만 교환할 수 있다는 ①이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 65번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
66. 다음 중 수격작용의 발생 원인과 가장 거리가 먼 것은?
- 밸브의 급폐쇄
- 감압밸브의 설치
- 배관방법의 불량
- 수도본관의 고수압(高水壓)
정답과 해설 보기
정답: ② 감압밸브의 설치
수격작용은 빠른 밸브 폐쇄, 높은 수압, 불량한 배관 등 급격한 유속변화로 생긴다. 감압밸브는 압력을 낮춰 발생 위험을 줄이는 장치다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 66번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
67. 다음 중 그 값이 클수록 안전한 것은?
- 접지저항
- 도체저항
- 접촉저항
- 절연저항
정답과 해설 보기
정답: ④ 절연저항
절연저항이 클수록 누설전류가 작아 감전과 화재 위험이 줄어든다. 접지·도체·접촉저항은 목적에 따라 작을수록 유리하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 67번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
68. 전기설비가 어느 정도 유효하게 사용되는가를 나타내며, 다음과 같은 식으로 산정되는 것은?
부하율 = 평균전력 / 최대수용전력 × 100[%]
- 역률
- 부등률
- 부하율
- 수용률
정답과 해설 보기
정답: ③ 부하율
평균전력을 최대수용전력으로 나눈 비율은 부하율이다. 일정 기간 설비가 얼마나 고르게 이용됐는지를 나타낸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 68번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
69. 겨울철 주택의 단열 및 결로에 관한 설명으로 옳지 않은 것은?
- 단층 유리보다 복층 유리의 사용이 단열에 유리하다.
- 벽체내부로 수증기 침입을 억제할 경우 내부결로 방지에 효과적이다.
- 단열이 잘 된 벽체에서는 내부결로는 발생하지 않으나 표면결로는 발생하기 쉽다.
- 실내측 벽 표면온도가 실내공기의 노점온도보다 높은 경우 표면결로는 발생하지 않는다.
정답과 해설 보기
정답: ③ 단열이 잘 된 벽체에서는 내부결로는 발생하지 않으나 표면결로는 발생하기 쉽다.
단열이 잘되면 실내측 표면온도가 올라 표면결로도 줄어든다. 내부결로는 없지만 표면결로가 쉽다는 ③이 앞뒤가 맞지 않는다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 69번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
70. 통기관의 설치 목적으로 옳지 않은 것은?
- 트랩의 봉수를 보호한다.
- 오수와 잡배수가 서로 혼합되지 않게 한다.
- 배수계통 내의 배수 및 공기의 흐름을 원활히 한다.
- 배수관 내에 환기를 도모하여 관 내를 청결하게 유지한다.
정답과 해설 보기
정답: ② 오수와 잡배수가 서로 혼합되지 않게 한다.
통기관은 배수관 압력을 평형시켜 봉수를 보호하고 배수·공기 흐름과 환기를 돕는다. 오수와 잡배수의 혼합 방지는 통기관의 목적이 아니다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 70번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
71. 전압이 1[V]일 때 1[A]의 전류가 1[s] 동안 하는 일을 나타내는 것은?
- 1[Ω]
- 1[J]
- 1[dB]
- 1[W]
정답과 해설 보기
정답: ④ 1[W]
전력은 P=VI이므로 1V에서 1A가 흐를 때 전력은 1W다. 1초 동안 한 일은 1J이지만 문항이 묻는 전압·전류의 일률은 와트다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 71번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
72. 승객 스스로 운전하는 전자동 엘리베이터로 카 버튼이나 승강장의 호출신호로 기동, 정지를 이루는 엘리베이터 조작방식은?
- 승합전자동방식
- 카 스위치 방식
- 시그널 컨트럴 방식
- 레코드 컨트럴 방식
정답과 해설 보기
정답: ① 승합전자동방식
승합전자동방식은 승객이 카버튼과 승강장 호출버튼으로 기동·정지·운행을 자동 제어하는 일반적인 전자동 조작방식이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 72번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
73. 가로, 세로, 높이가 각각 4.5×4.5×3m인 실의 각 벽면 표면온도가 18℃, 천장면 20℃, 바닥면 30℃일 때 평균복사온도(MRT)는?
- 15.2℃
- 18.0℃
- 21.0℃
- 27.2℃
정답과 해설 보기
정답: ③ 21.0℃
벽·천장·바닥 면적을 가중해 평균하면 (54×18+20.25×20+20.25×30)/94.5=21.0℃다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 73번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
74. 냉방부하 계산 결과 현열부하가 620W, 잠열부하가 155W일 경우, 현열비는?
- 0.2
- 0.25
- 0.4
- 0.8
정답과 해설 보기
정답: ④ 0.8
현열비는 현열을 현열과 잠열의 합으로 나눈 값이다. 620/(620+155)=0.8이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 74번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
75. 간접가열식 급탕설비에 관한 설명으로 옳지 않은 것은?
- 대규모 급탕설비에 적당하다.
- 비교적 안정된 급탕을 할 수 있다.
- 보일러 내면에 스케일이 많이 생긴다.
- 가열 보일러는 난방용 보일러와 겸용할 수 있다.
정답과 해설 보기
정답: ③ 보일러 내면에 스케일이 많이 생긴다.
간접가열은 보일러수와 급탕수가 분리되어 급탕수 스케일이 보일러 내부에 직접 쌓이지 않는다. 보일러에 스케일이 많이 생긴다는 ③이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 75번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
76. 수관식 보일러에 관한 설명으로 옳지 않은 것은?
- 사용압력이 연관식보다 낮다.
- 설치면적이 연관식보다 넓다.
- 부하변동에 대한 추종성이 높다.
- 대형건물과 같이 고압증기를 다량 사용하는 곳이나 지역난방 등에 사용된다.
정답과 해설 보기
정답: ① 사용압력이 연관식보다 낮다.
수관식은 관 안의 물을 가열해 고압·대용량 증기 생산에 적합하고 부하추종성이 높다. 연관식보다 사용압력이 낮다는 ①이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 76번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
77. 고속덕트에 관한 설명으로 옳지 않은 것은?
- 원형덕트의 사용이 불가능하다.
- 동일한 풍량을 송풍할 경우 저속덕트에 비해 송풍기 동력이 많이 든다.
- 공장이나 창고 등과 같이 소음이 별로 문제가 되지 않는 곳에 사용된다.
- 동일한 풍량을 송풍할 경우 저속덕트에 비해 덕트의 단면치수가 작아도 된다.
정답과 해설 보기
정답: ① 원형덕트의 사용이 불가능하다.
고속덕트는 작은 단면으로 큰 풍량을 보내며 원형덕트도 사용할 수 있다. 원형덕트 사용이 불가능하다는 ①이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 77번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
78. 수도직결방식의 급수방식에서 수도 본관으로부터 8m 높이에 위치한 기구의 소요압이 70kPa이고 배관의 마찰손실이 20kPa인 경우 이 기구에 급수하기 위해 필요한 수도본관의 최소 압력은?
- 약 90kPa
- 약 98kPa
- 약 170kPa
- 약 210kPa
정답과 해설 보기
정답: ③ 약 170kPa
8m 수두는 약 78.4kPa다. 기구 필요압 70kPa와 마찰손실 20kPa를 더하면 약 168.4kPa이므로 최소 약 170kPa다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 78번. 건축기계·전기·소방설비 기준 및 범위 확인: Q-Net 건축기사 출제기준 건축설비 항목.
79. 도시가스에서 중압의 가스압력은? (단, 액화가스가 기화되고 다른 물질과 혼합되지 아니한 경우 제외)
- 0.05MPa 이상, 0.1MPa 미만
- 0.01MPa 이상, 0.1MPa 미만
- 0.1MPa 이상, 1MPa 미만
- 1MPa 이상, 10MPa 미만
정답과 해설 보기
정답: ③ 0.1MPa 이상, 1MPa 미만
도시가스 중압은 시험 조건에서 0.1MPa 이상 1MPa 미만이다. 저압·고압 범위와 구분해야 한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 79번. 근거: 도시가스사업법 시행규칙 제2조의 가스압력 구분. 시험 당시 기준과 현행 확인일 2026-08-22.
80. 스프링클러설비 설치장소가 아파트인 경우, 스프링클러헤드의 기준개수는? (단, 폐쇄형 스프링클러헤드를 사용하는 경우)
- 10개
- 20개
- 30개
- 40개
정답과 해설 보기
정답: ① 10개
시험 당시 폐쇄형 스프링클러설비의 아파트 기준개수는 10개다. 이 수로 수리계산의 동시개방 헤드 수를 정한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 80번. 근거: 시험 당시 NFSC 103 폐쇄형 스프링클러설비의 기준개수. 시험 당시 기준과 현행 확인일 2026-08-22.
건축기사 기출문제 · 건축법규
81. 다음과 같은 경우 연면적 1000㎡인 건축물의 대지에 확보하여야 하는 전기설비 설치공간의 면적기준은?
수전전압: 저압
전력수전 용량: 200kW
- 가로 2.5m, 세로 2.8m
- 가로 2.5m, 세로 4.6m
- 가로 2.8m, 세로 2.8m
- 가로 2.8m, 세로 4.6m
정답과 해설 보기
정답: ④ 가로 2.8m, 세로 4.6m
저압 수전용량 200kW는 200kW 이상 300kW 미만 구간이다. 시험 당시 별표 기준 공간은 가로 2.8m, 세로 4.6m다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 81번. 근거: 건축물의 설비기준 등에 관한 규칙 제20조의2 및 별표 3의3(전기설비 설치공간). 시험 당시 기준과 현행 확인일 2026-08-22.
82. 건축법 제61조 제2항에 따른 높이를 산정할 때, 공동주택을 다른 용도와 복합하여 건축하는 경우 건축물의 높이 산정을 위한 지표면 기준은?
건축법 제61조제2항에 따라 채광을 위한 창문 등을 두는 공동주택의 높이를 산정하는 경우
- 전면도로의 중심선
- 인접 대지의 지표면
- 공동주택의 가장 낮은 부분
- 다른 용도의 가장 낮은 부분
정답과 해설 보기
정답: ③ 공동주택의 가장 낮은 부분
공동주택을 다른 용도와 복합한 건축물에서 채광 관련 높이를 산정할 때 공동주택 부분의 가장 낮은 지표면을 기준으로 한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 82번. 근거: 건축법 시행령 제119조(공동주택 채광 높이 산정의 지표면). 시험 당시 기준과 현행 확인일 2026-08-22.
83. 국토의 계획 및 이용에 관한 법령에 따른 도시·군관리계획의 내용에 속하지 않은 것은?
- 광역계획권의 장기발전방향에 관한 계획
- 도시개발사업이나 정비사업에 관한 계획
- 기반시설의 설치·정비 또는 개량에 관한 계획
- 용도지역·용도지구의 지정 또는 변경에 관한 계획
정답과 해설 보기
정답: ① 광역계획권의 장기발전방향에 관한 계획
광역계획권의 장기발전방향은 광역도시계획의 내용이다. 도시·군관리계획에는 용도지역·지구, 기반시설, 도시개발·정비사업 등이 포함된다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 83번. 근거: 국토의 계획 및 이용에 관한 법률 제2조(도시·군관리계획 정의). 시험 당시 기준과 현행 확인일 2026-08-22.
84. 다음 중 노외주차장의 출구 및 입구를 설치할 수 있는 장소는?
- 육교로부터 4m 거리에 있는 도로의 부분
- 지하횡단보도에서 10m 거리에 있는 도로의 부분
- 초등학교 출입구로부터 15m 거리에 있는 도로의 부분
- 장애인 복지시설 출입구로부터 15m 거리에 있는 도로의 부분
정답과 해설 보기
정답: ② 지하횡단보도에서 10m 거리에 있는 도로의 부분
노외주차장 출입구는 육교에서 5m 이내, 학교·장애인복지시설 출입구에서 20m 이내 등에 둘 수 없다. 지하횡단보도에서 10m 떨어진 ②는 설치할 수 있다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 84번. 근거: 주차장법 시행규칙 제5조(노외주차장 출입구 설치제한 장소). 시험 당시 기준과 현행 확인일 2026-08-22.
85. 건축물에 설치하는 지하층의 구조 및 설비에 관한 기준 내용으로 옳지 않은 것은?
- 거실의 바닥면적의 합계가 1000㎡ 이상인 층에는 환기설비를 설치할 것
- 거실의 바닥면적이 30㎡ 이상인 층에는 피난층으로 통하는 비상탈출구를 설치할 것
- 지하층의 바닥면적이 300㎡ 이상인 층에는 식수 공급을 위한 급수전을 1개소 이상 설치할 것
- 문화 및 집회시설 중 공연장의 용도에 쓰이는 층으로서 그 층의 거실의 바닥면적의 합계가 50㎡ 이상인 건축물에는 직통계단을 2개소 이상 설치할 것
정답과 해설 보기
정답: ② 거실의 바닥면적이 30㎡ 이상인 층에는 피난층으로 통하는 비상탈출구를 설치할 것
주택 외 지하층 비상탈출구 의무는 해당 층 거실 바닥면적 합계 50㎡ 이상 조건이므로 30㎡ 이상이라고 한 ②가 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 85번. 근거: 건축물의 피난·방화구조 등의 기준에 관한 규칙 제25조(지하층 구조·설비). 시험 당시 기준과 현행 확인일 2026-08-22.
86. 주차장의 수급 실태조사에 관한 설명으로 옳지 않은 것은?
- 실태조사의 주기는 5년으로 한다.
- 조사구역은 사각형 또는 삼각형 형태로 설정한다.
- 조사구역 바깥 경계선의 최대거리가 300m를 넘지 않도록 한다.
- 각 조사구역은 「건축법」에 따른 도로를 경계로 구분한다.
정답과 해설 보기
정답: ① 실태조사의 주기는 5년으로 한다.
주차장 수급 실태조사는 3년마다 실시한다. 주기를 5년이라고 한 ①이 옳지 않다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 86번. 근거: 주차장법 제3조 및 시행규칙의 주차장 수급실태조사 기준. 시험 당시 기준과 현행 확인일 2026-08-22.
87. 다음 중 건축법이 적용되는 건축물은?
- 역사(驛舍)
- 고속도로 통행료 징수시설
- 철도의 선로 부지에 있는 플랫폼
- 「문화재보호법」에 따른 가지정(假指定)문화재
정답과 해설 보기
정답: ① 역사(驛舍)
철도 선로부지의 플랫폼, 고속도로 통행료시설, 지정·가지정 문화재 등은 건축법 적용 제외 대상이다. 역사 건물 자체는 건축법 적용을 받는다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 87번. 근거: 건축법 제3조(적용 제외 건축물). 시험 당시 기준과 현행 확인일 2026-08-22.
88. 다음 중 아파트를 건축할 수 없는 용도지역은?
- 준주거지역
- 제1종 일반주거지역
- 제2종 일반주거지역
- 제3종 일반주거지역
정답과 해설 보기
정답: ② 제1종 일반주거지역
제1종 일반주거지역은 저층주택 중심으로 아파트를 허용하지 않는다. 준주거·제2종·제3종 일반주거지역에서는 조건에 따라 아파트가 가능하다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 88번. 근거: 국토의 계획 및 이용에 관한 법률 시행령 별표 4(제1종 일반주거지역). 시험 당시 기준과 현행 확인일 2026-08-22.
89. 다음은 공동주택의 환기설비에 관한 기준 내용이다. ()안에 알맞은 것은?(관련 규정 개정전 문제로 여기서는 기존 정답인 1번을 누르면 정답 처리됩니다. 자세한 내용은 해설을 참고하세요.)
신축 또는 리모델링하는 100세대 이상의 공동주택에는 시간당 ( ) 이상의 환기가 이루어질 수 있도록 자연환기설비 또는 기계환기설비를 설치하여야 한다. (시험 당시 기준)
- 0.5회
- 1회
- 1.5회
- 2회
정답과 해설 보기
정답: ① 0.5회
시험 당시 100세대 이상 공동주택은 시간당 0.5회 이상 환기하도록 규정했다. 이후 대상 세대수 등 관련 조문은 개정됐지만 제시된 빈칸의 정답은 0.5회다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 89번. 근거: 시험 당시 건축물의 설비기준 등에 관한 규칙 제11조 및 별표 1의5(시간당 0.5회). 시험 당시 기준과 현행 확인일 2026-08-22.
90. 다음 중 부설주차장 설치대상 시설물의 종류와 설치기준의 연결이 옳지 않은 것은?
- 골프장-1홀당 10대
- 숙박시설-시설면적 200㎡당 1대
- 위락시설-시설면적 150㎡당 1대
- 문화 및 집회시설 중 관람장-정원 100명당 1대
정답과 해설 보기
정답: ③ 위락시설-시설면적 150㎡당 1대
시험 당시 위락시설 부설주차장 기준은 시설면적 100㎡당 1대다. 150㎡당 1대라고 한 ③이 틀렸다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 90번. 근거: 시험 당시 주차장법 시행령 별표 1(부설주차장 설치기준). 시험 당시 기준과 현행 확인일 2026-08-22.
91. 국토의 계획 및 이용에 관한 법률상 다음과 같이 정의되는 것은?
도시·군계획 수립 대상지역의 일부에 대하여 토지 이용을 합리화하고 그 기능을 증진시키며 미관을 개선하고 양호한 환경을 확보하며 그 지역을 체계적·계획적으로 관리하기 위하여 수립하는 도시·군관리계획
- 광역도시계획
- 지구단위계획
- 도시·군기본계획
- 입지규제최소구역계획
정답과 해설 보기
정답: ② 지구단위계획
도시·군계획 수립 대상의 일부를 토지이용 합리화, 기능 증진, 미관 개선 등을 위해 체계적으로 관리하는 계획은 지구단위계획이다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 91번. 근거: 국토의 계획 및 이용에 관한 법률 제2조제5호(지구단위계획). 시험 당시 기준과 현행 확인일 2026-08-22.
92. 다음 중 건축에 속하지 않은 것은?
- 이전
- 증축
- 개축
- 대수선
정답과 해설 보기
정답: ④ 대수선
건축은 신축·증축·개축·재축·이전을 말한다. 대수선은 주요구조부 등을 수선·변경하는 별도 행위이므로 건축에 포함되지 않는다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 92번. 근거: 건축법 제2조제1항제8호·제9호(건축과 대수선 정의). 시험 당시 기준과 현행 확인일 2026-08-22.
93. 건축물의 내부에 설치하는 피난계단의 구조에 관한 기준 내용으로 옳지 않은 것은?
- 계단의 유효너비는 0.9m 이상으로 할 것
- 계단실의 실내에 접하는 부분의 마감은 불연재료로 할 것
- 계단은 내화구조로 하고 피난층 또는 지상까지 직접 연결되도록 할 것
- 건축물의 내부에서 계단실로 통하는 출입구의 유효너비는 0.9m 이상으로 할 것
정답과 해설 보기
정답: ① 계단의 유효너비는 0.9m 이상으로 할 것
피난계단의 계단 유효너비는 1.2m 이상이어야 한다. 0.9m 이상이라고 한 ①이 기준에 미달한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 93번. 근거: 건축물의 피난·방화구조 등의 기준에 관한 규칙 제9조(피난계단 구조). 시험 당시 기준과 현행 확인일 2026-08-22.
94. 그림과 같은 대지의 도로 모퉁이 부분의 건축선으로서 도로 경계선의 교차점에서의 거리 “A”로 옳은 것은?

- 1m
- 2m
- 3m
- 4m
정답과 해설 보기
정답: ④ 4m
두 도로가 120° 미만으로 만나는 모퉁이에서 시험 당시 표에 따라 6m 도로 쪽 후퇴거리 A는 4m다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 94번. 근거: 시험 당시 건축법 시행령 제31조(도로 모퉁이 건축선 후퇴 표). 시험 당시 기준과 현행 확인일 2026-08-22.
95. 다음 중 허가대상에 속하는 용도변경은?
- 숙박시설에서 의료시설로의 용도변경
- 판매시설에서 문화 및 집회시설로의 용도변경
- 제1종 근린생활시설에서 업무시설로의 용도변경
- 제1종 근린생활시설에서 공동주택으로의 용도변경
정답과 해설 보기
정답: ② 판매시설에서 문화 및 집회시설로의 용도변경
시설군의 하위 용도에서 상위 용도로 바꾸는 경우 허가 대상이다. 판매시설에서 문화·집회시설로 바꾸는 ②가 이에 해당한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 95번. 근거: 건축법 제19조 및 시행령 제14조(용도변경 시설군). 시험 당시 기준과 현행 확인일 2026-08-22.
96. 전용주거지역 또는 일반주거지역 안에서 높이 8m, 2층 건축물을 건축하는 경우, 건축물의 각 부분은 일조 등의 확보를 위하여 정북방향으로의 인접대지경계선으로부터 최소 얼마 이상 띄어 건축하여야 하는가?
- 1m
- 1.5m
- 2m
- 3m
정답과 해설 보기
정답: ② 1.5m
시험 당시 정북방향 일조기준에서 높이 9m 이하 부분은 인접대지경계선에서 1.5m 이상 띄운다. 높이 8m 건축물은 ②다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 96번. 근거: 시험 당시 건축법 시행령 제86조(정북방향 일조 확보 거리). 시험 당시 기준과 현행 확인일 2026-08-22.
97. 다음 중 건축물의 대지에 공개공지 또는 공개공간을 확보하여야 하는 대상 건축물에 속하는 것은? (단, 일반주거지역의 경우)
- 업무시설로서 해당 용도로 쓰는 바닥면적의 합계가 3000㎡인 건축물
- 숙박시설로서 해당 용도로 쓰는 바닥면적의 합계가 4000㎡인 건축물
- 종교시설로서 해당 용도로 쓰는 바닥면적의 합계가 5000㎡인 건축물
- 문화 및 집회시설로서 해당 용도로 쓰는 바닥면적의 합계가 4000㎡인 건축물
정답과 해설 보기
정답: ③ 종교시설로서 해당 용도로 쓰는 바닥면적의 합계가 5000㎡인 건축물
일반주거지역에서 공개공지 확보 대상은 법정 용도 중 해당 바닥면적 합계 5,000㎡ 이상 건축물이다. 보기 중 종교시설 5,000㎡인 ③만 충족한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 97번. 근거: 건축법 시행령 제27조의2(공개공지 확보 대상·규모). 시험 당시 기준과 현행 확인일 2026-08-22.
98. 다음 설명에 알맞은 용도지구의 세분은?
산지·구릉지 등 자연경관을 보호하거나 유지하기 위하여 필요한 지구
- 자연경관지구
- 자연방재지구
- 특화경관지구
- 생태계보호지구
정답과 해설 보기
정답: ① 자연경관지구
산지·구릉지 등 자연경관을 보호하거나 유지하기 위해 지정하는 경관지구의 세분은 자연경관지구다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 98번. 근거: 국토의 계획 및 이용에 관한 법률 시행령 제31조(경관지구 세분). 시험 당시 기준과 현행 확인일 2026-08-22.
99. 한 방에서 층의 높이가 다른 부분이 있는 경우 층고 산정방법으로 옳은 것은?
- 가장 낮은 높이로 한다.
- 가장 높은 높이로 한다.
- 각 부분 높이에 따른 면적에 따라 가중평균 한 높이로 한다.
- 가장 낮은 높이와 가장 높은 높이의 산술평균 한 높이로 한다.
정답과 해설 보기
정답: ③ 각 부분 높이에 따른 면적에 따라 가중평균 한 높이로 한다.
한 방 안에서 천장 높이가 다른 경우 각 부분의 높이에 그 면적을 곱해 합산한 뒤 전체면적으로 나눈 가중평균 높이를 층고로 한다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 99번. 근거: 건축법 시행령 제119조제1항제8호(층고 산정). 시험 당시 기준과 현행 확인일 2026-08-22.
100. 다음의 대규모 건축물의 방화벽에 관한 기준 내용 중 ()안에 공통으로 들어갈 내용은?
연면적 ( ) 이상인 건축물은 방화벽으로 구획하되, 각 구획된 바닥면적의 합계는 ( ) 미만이어야 한다.
- 500㎡
- 1000㎡
- 1500㎡
- 3000㎡
정답과 해설 보기
정답: ② 1000㎡
연면적 1,000㎡ 이상 대규모 건축물은 방화벽으로 구획하고 각 구획 바닥면적 합계는 1,000㎡ 미만으로 해야 한다. 공통 빈칸은 1,000㎡다.
근거: 문항·정답 확인: CBTBank 건축기사 2019-03-03 공개 웹본 100번. 근거: 시험 당시 건축법 시행령 제57조(대규모 건축물의 방화벽). 시험 당시 기준과 현행 확인일 2026-08-22.
건축기사 기출문제 학습 방법
먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.
