문제지 PDF · 웹 정답 해설
건축기사 실기 기출문제 2021년 2회 후기복원
2021년 2회 건축기사 실기 26문항을 한솔 공개 가답안과 모두CBT 회차형 자료로 대조해 독립 재구성했습니다. 전 문항 답·풀이·채점 핵심어와 공개 복원 충돌, 현행 KDS·KCS·KS 적용 주의를 제공합니다.
© 자격증3001. 이 건축기사 실기 기출문제 게시물의 문제 재구성 문장, 해설, 재작성 도식, 편집 및 PDF 디자인은 자격증3001의 저작권 보호를 받습니다. 국가기술자격 시험 및 관련 명칭의 권리는 해당 기관에 있으며, 본 자료는 Q-Net 공식 문제지 또는 공식 해설이 아닙니다. 무단 복제·재배포를 금합니다.
건축기사 실기 기출문제 2021년 2회 후기복원 안내
건축기사 실기 기출문제 2021년 2회 후기복원 26문항입니다. 정답, 계산과정, 채점포인트, 출처 충돌과 현행 기준 차이를 확인하세요.
Q-Net이 공개한 공식 문제지·정답·문항별 배점이 아닙니다. 2021년 7월 10일 시험 뒤 공개된 한솔아카데미 문제복원 가답안 26문항과 모두CBT 공개 세트(/15455는 현재 18문항, /18603은 대체 26항목)를 대조하고 자격증3001이 문장·표·풀이를 독립 재구성했습니다. 한솔 PDF는 문제 수 26을 선언하고 개별 복원배점 합은 100점이지만 Q-Net 공식 문항별 배점으로 단정하지 않습니다. 모두CBT 자료는 순서뿐 아니라 일부 요구수·수치조건도 달라 한솔 배열을 주배열로 쓰고 Q3·Q6·Q9·Q10·Q13·Q15·Q16·Q21·Q23·Q25 충돌을 공개했습니다. 기술 근거 확인일은 2026년 8월 24일입니다.
건축기사 실기 기출문제 · 건축적산
1. 시멘트 500포를 최대 12단으로 쌓을 때 필요한 시멘트 창고 바닥면적을 구하시오.
정답과 해설 보기
정답: A=0.4×(포대수/쌓기단수)=0.4×500/12=16.67 m².
인정 가능한 표현: 16.67 m²
채점 핵심어: 0.4 · 500/12 · 16.67 m²
풀이 순서
- 500포를 12단으로 나눈다.
- 시멘트 창고 경험계수 0.4 m²를 곱한다.
복원식의 0.4에는 포대 적재와 통로 여유가 반영된 것으로 본다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열 · Q-Net 건축기사 출제기준
해설 근거: 현행 창고계획은 실제 포대 치수·팔레트·통로·방습·선입선출·구조하중과 현장 시방을 적용한다.
복원 차이: 16.67 m²는 시험복원식 결과이며 실제 창고 최소면적으로 직접 사용하지 않는다.
건축기사 실기 기출문제 · 건축시공
2. 샌드 드레인(Sand drain) 공법을 설명하시오.
정답과 해설 보기
정답: 연약 점토지반에 지름 약 40~60 cm의 모래기둥을 일정 간격으로 조성하고 상부에 성토 등의 하중을 가해 간극수를 모래기둥으로 배출시켜 압밀을 촉진하는 지반개량공법이다.
인정 가능한 표현: 연약점토·모래기둥·성토하중·배수압밀
채점 핵심어: 점토 · 40~60 cm · 모래기둥 · 압밀 · 배수
풀이 순서
- 연약 점토지반 대상임을 쓴다.
- 모래 배수기둥을 만든다고 쓴다.
- 재하로 배수·압밀을 촉진한다고 쓴다.
연직 배수재가 배수거리를 줄여 압밀시간을 단축한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 적용은 KDS 41 19 00의 압밀·침하·안정 검토와 현장 시험·계측계획을 따른다.
복원 차이: 복원자료 간 핵심 충돌 없음.
3. 흙막이 역타설(Top-down) 공법의 장점 세 가지를 쓰시오.
- 장점 1
- 장점 2
- 장점 3
정답과 해설 보기
정답: 1층 슬래브를 조기에 시공해 작업공간으로 활용할 수 있다 / 지상과 지하를 병행해 공기를 단축한다 / 날씨의 영향을 비교적 덜 받고 도심지 공사에 유리하다. 본구조 슬래브를 흙막이 지지체로 활용해 강성이 큰 점도 적정 장점이다.
인정 가능한 표현: 1층 작업공간·지상지하 동시시공·공기단축·기후영향 감소
채점 핵심어: 1층 슬래브 · 작업공간 · 지상·지하 병행 · 공기단축 · 날씨
풀이 순서
- 1층 바닥의 작업공간 기능을 쓴다.
- 상·하부 동시시공과 공기단축을 연결한다.
- 기후·도심지 또는 구조체 지지 장점을 쓴다.
본구조체 슬래브가 굴착단계의 수평지지 역할을 할 수 있으나 환기·채광·양중에는 제약이 있다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 역타설은 KDS 21 30 00의 단계별 토압·수압·슬래브 전용·굴착 안정과 계측을 검토한다.
복원 차이: 모두CBT는 네 가지를 요구하고 흙막이 강성·소음진동까지 제시한다. 한솔 요구수 3개를 유지하고 추가 적정 장점을 허용한다.
건축기사 실기 기출문제 · 품질관리
4. 흙막이 계측기 ① 하중계 ② 토압계 ③ 변형률계 ④ 건물경사계의 적정 설치 위치를 한 가지씩 쓰시오.
- 하중계
- 토압계
- 변형률계
- 경사계
정답과 해설 보기
정답: ① 버팀대 양단부 ② 흙막이벽 배면의 토압 측정 지중 ③ 버팀대 중앙부 ④ 기울기를 관찰할 인접구조물 골조·벽체.
인정 가능한 표현: 하중계 버팀대단부·토압계 배면지중·변형률계 버팀대중앙·건물경사계 인접구조물
채점 핵심어: 버팀대 양단 · 배면 지중 · 버팀대 중앙 · 인접구조물
풀이 순서
- 축력을 재는 하중계는 버팀대 단부에 둔다.
- 토압계는 흙막이벽 배면 토중에 둔다.
- 변형률계는 버팀대 중앙부에 둔다.
- 건물경사계는 관찰 대상 인접구조물의 골조 또는 벽체에 둔다.
계측기 명칭만이 아니라 측정 대상과 센서 형식에 따라 위치를 정해야 한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 흙막이 계측은 KDS 21 30 00과 계측계획서의 관리기준치, 설치단면, 초기치·빈도·경보체계를 따른다.
복원 차이: 한솔의 단순 '경사계' 표기는 설치위치 답에 맞춰 '건물경사계'로 정밀화했다. 흙막이벽 변위를 재는 삽입식 지중경사계와 혼동하면 설치위치가 달라진다.
5. 슬럼프 플로(Slump flow)와 골재 조립률(Fineness modulus)을 각각 설명하시오.
- 슬럼프 플로
- 조립률
정답과 해설 보기
정답: 슬럼프 플로는 슬럼프 몰드를 들어 올린 뒤 콘크리트가 자중으로 퍼진 평균 지름으로 유동성을 나타낸다. 조립률은 정해진 표준체들의 누적잔류율 합을 100으로 나눈 골재 입도 지표이다.
인정 가능한 표현: 퍼짐 평균지름·누적잔류율합/100
채점 핵심어: 퍼진 지름 · 유동성 · 누적잔류율 · 100
풀이 순서
- 슬럼프 플로는 퍼짐 지름과 유동성을 연결한다.
- 조립률은 표준체 누적잔류율의 합을 100으로 나눈다고 쓴다.
슬럼프와 슬럼프 플로는 측정값이 다르고, 조립률은 입도곡선 전체를 하나의 수로 요약한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 시험은 KS F 2594와 KS F 2502의 장비·체 계열·측정·보고방법을 따른다.
건축기사 실기 기출문제 · 건축시공
6. 화재 시 콘크리트 폭렬(Explosive fracture)을 방지하는 대책 두 가지를 쓰시오.
- 대책 1
- 대책 2
정답과 해설 보기
정답: 내화피복으로 급격한 열 침입을 줄인다 / 흡수율이 낮고 내화성이 큰 골재를 사용한다 / 폴리프로필렌 섬유 등 내폭렬 섬유를 혼입해 수증기 배출 통로를 만든다 중 두 가지.
인정 가능한 표현: 내화피복·내화골재 · 내화피복·PP섬유 · 저흡수골재·내폭렬섬유
채점 핵심어: 내화피복 · 내화성 골재 · 폴리프로필렌 섬유
풀이 순서
- 열 침입을 늦추는 피복 대책을 쓴다.
- 재료의 내화성 또는 내부 수증기압 저감 대책을 쓴다.
치밀한 고강도콘크리트는 화재 시 수증기압이 빠져나가지 못해 폭렬 위험이 커질 수 있다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 내화설계·재료선정은 구조물 용도, 화재곡선, 피복·섬유, 골재와 인정 내화구조 성능을 종합 검토한다.
복원 차이: 모두CBT는 세 가지를 요구하고 PP섬유를 추가한다. 한솔 요구수 2개를 유지하고 PP섬유도 허용답으로 등록했다.
7. 매스콘크리트가 온도상승 후 냉각될 때 생기는 온도균열의 방지대책 세 가지를 쓰시오.
- 대책 1
- 대책 2
- 대책 3
정답과 해설 보기
정답: 단위시멘트량을 줄인다 / 중용열·저열·플라이애시계 등 수화열이 낮은 결합재를 사용한다 / 프리쿨링·파이프쿨링으로 최고온도와 온도차를 낮춘다.
인정 가능한 표현: 단위시멘트량 저감·저발열시멘트·프리쿨링/파이프쿨링
채점 핵심어: 단위시멘트량 · 수화열 · 저발열 · 프리쿨링 · 파이프쿨링
풀이 순서
- 발열원인 시멘트량을 줄인다.
- 저발열 결합재를 선택한다.
- 재료·매입관 냉각으로 온도를 제어한다.
내부·표면 온도차에 의한 구속 인장응력이 콘크리트 인장강도를 넘지 않도록 한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 매스콘크리트는 KCS 14 20 42의 온도해석, 허용균열지수, 재료·배합·타설블록·보온·냉각·계측 계획을 따른다.
복원 차이: '플라이애시 시멘트'는 저발열 효과가 있는 결합재 선택으로 넓혀 표현했다.
8. 복원문제의 서중콘크리트 빈칸을 채우시오. ① 일평균기온이 25°C를 넘는 시기에는 ( )콘크리트 ② 지연형 혼화제를 사용해도 비빔부터 타설종료까지 ( ) 이하 ③ 타설 시 콘크리트 온도 ( )°C 이하.
- ①
- ②
- ③
정답과 해설 보기
정답: ① 서중 ② 90분(1.5시간) ③ 35°C.
인정 가능한 표현: 서중·90분·35°C · 서중·1.5시간·35도
채점 핵심어: 서중 · 90분 · 35°C
풀이 순서
- 적용명은 서중콘크리트이다.
- 운반·타설 제한시간은 90분이다.
- 타설온도 상한은 35°C이다.
고온은 슬럼프 손실, 응결 촉진, 수분 증발과 콜드조인트 위험을 키운다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 적용은 KCS 14 20 41 최신 판과 프로젝트 시방의 기상조건, 운반시간·타설온도·증발저감·양생을 확인한다.
건축기사 실기 기출문제 · 건축구조
9. RC 보의 즉시처짐이 20 mm, 지속하중 시간경과계수 ξ=2.0, b=400 mm, 전체깊이 h=500 mm, 압축철근 중심까지 거리 d'=50 mm, 압축철근량 A_s'=1,000 mm²일 때 총처짐을 구하시오.

정답과 해설 보기
정답: 유효깊이 d=500-50=450 mm. ρ'=1,000/(400×450)=0.005556. λ_Δ=2.0/(1+50×0.005556)=1.5652. 장기 추가처짐=20×1.5652=31.304 mm, 총처짐=20+31.304=51.304 mm(약 51.3 mm).
인정 가능한 표현: 51.304 mm · 약 51.3 mm
채점 핵심어: d=450 mm · ρ'=0.005556 · λΔ=1.5652 · 31.304 mm · 51.304 mm
풀이 순서
- 전체깊이와 압축철근 위치로 유효깊이 d=450 mm를 구한다.
- 압축철근비를 구한다.
- 시간경과계수식으로 장기처짐 배율 1.5652를 구한다.
- 즉시처짐과 장기 추가처짐을 합한다.
복원식에서 λ_Δ는 장기 추가처짐을 즉시처짐에 곱하는 계수다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 실제 처짐은 KDS 14 20 30의 유효강성, 균열, 지속하중 비율, 재령·건조수축·압축철근과 허용처짐을 적용한다.
복원 차이: 도면상 d=450 mm를 적용한 기준 계산값 51.304 mm를 주답으로 삼았다. 한솔은 52 mm를 제시하고 대체 모두CBT는 아예 b×d=400×500 조건으로 바꾸므로 양쪽 계산을 정답처럼 병합하지 않는다.

10. 단면 300×400 mm, 축방향철근 8-D22, 띠철근 D10인 기둥의 띠철근 최대 수직간격을 구하시오.

정답과 해설 보기
정답: 시험 당시 일반상세식은 16d_b=352 mm, 48d_t=480 mm, 단면 최소치수=300 mm 중 최솟값인 300 mm이다. 다만 현행 KDS 41 20 00:2024 건축물 규정으로 같은 조건을 검토하면 최대 200 mm가 지배한다.
인정 가능한 표현: 300 mm
채점 핵심어: 16×22=352 · 48×10=480 · 최소치수 300 · 300 mm
풀이 순서
- 주근 지름의 16배를 구한다.
- 띠철근 지름의 48배를 구한다.
- 기둥 최소폭과 함께 최솟값을 선택한다.
세 제한 중 가장 작은 값이 띠철근 최대 수직간격이다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 건축물 상세는 KDS 41 20 00:2024의 200 mm 제한과 압축부재·내진구간·이음부·구속철근 상세 및 설계도서를 적용한다.
건축기사 실기 기출문제 · 건축시공

11. 제시된 용접기호를 판독하여 개선형식·각도, 모재두께, 개선깊이와 루트간격을 쓰시오.

- 형식·각도
- 모재두께
- 개선깊이
- 루트간격
정답과 해설 보기

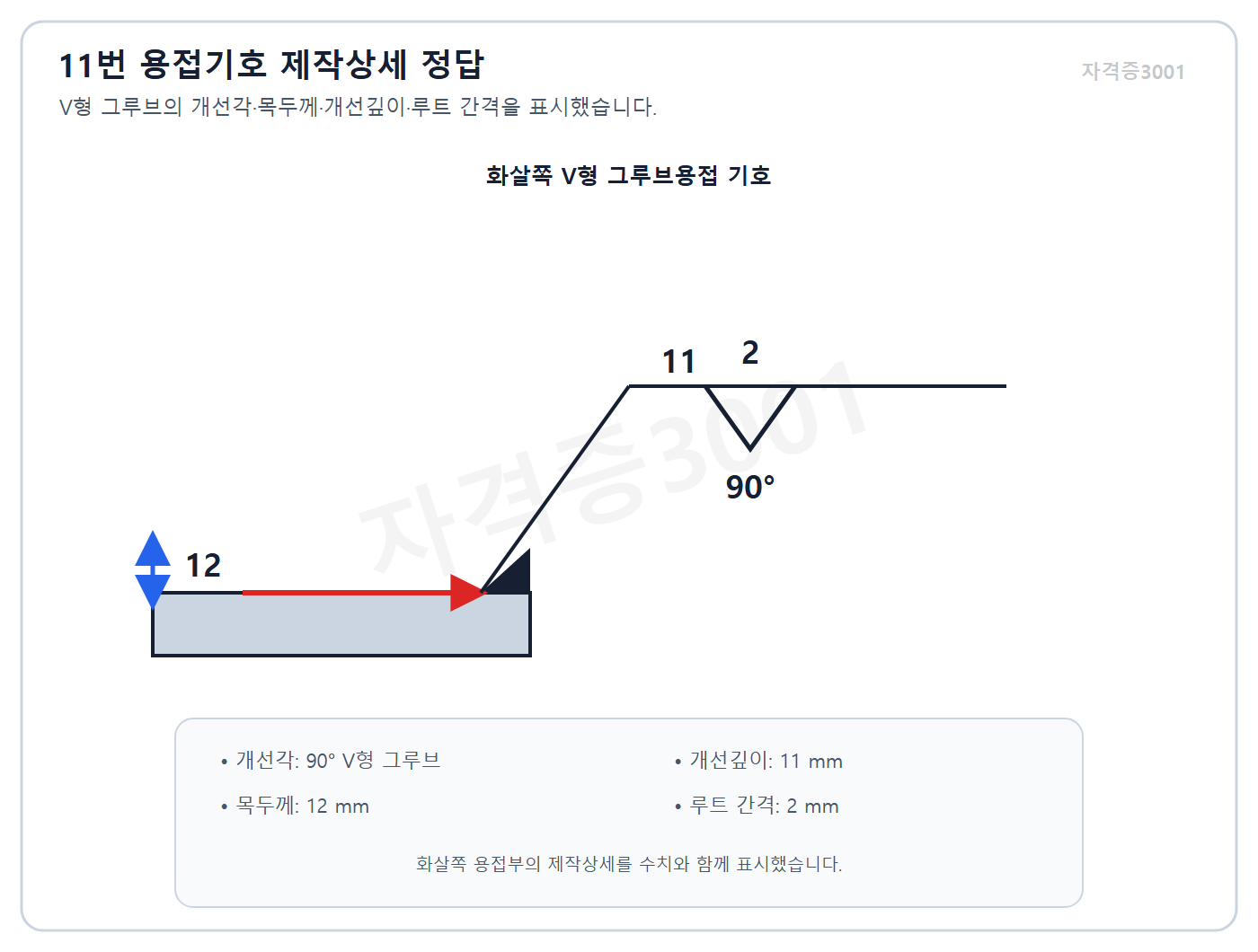

정답: 화살표 쪽 90° V형 그루브용접 / 모재 두께 12 mm / 개선깊이 11 mm / 루트간격 2 mm.

인정 가능한 표현: 화살쪽 90도 V그루브·두께12·개선11·루트2
채점 핵심어: 90° · V형 그루브 · 12 mm · 11 mm · 2 mm
풀이 순서
- 화살표 쪽 기호와 V형 개선을 판독한다.
- 각도 90°를 읽는다.
- 도면의 모재두께 12 mm, 개선깊이 11 mm, 루트간격 2 mm를 대응한다.
용접기호의 기준선·화살표·꼬리와 수치 위치를 함께 판독해야 한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 제작상세는 KCS 14 31 20, 설계도서와 적용 용접기호 표준의 개선각·루트면·간격·용접크기를 따른다.
복원 차이: 한솔 해설의 '목두께 12 mm'는 도식상 모재 판두께로 해석되며 모두CBT도 모재두께로 복원한다. 자체 기호도식이 필요하다.
12. 용접결함 오버랩(Overlap)과 언더컷(Undercut)을 개략적으로 도시하고 설명하시오.
- 오버랩
- 언더컷
정답과 해설 보기
정답: 오버랩은 용착금속이 모재와 융합되지 않은 채 지단 밖 표면을 덮어 겹친 결함이다. 언더컷은 용접 지단의 모재가 녹아 채워지지 않아 도랑 모양 홈이 남은 결함이다.

인정 가능한 표현: 융합 없이 겹친 용착금속·지단 모재가 패인 홈
채점 핵심어: 오버랩 · 미융합 · 언더컷 · 지단 홈
풀이 순서
- 오버랩 도식에서 용착금속이 모재 위로 접혀 겹치는 형상을 그린다.
- 언더컷 도식에서 용접비드 옆 모재가 파인 홈을 그린다.
둘 다 지단 형상 결함이지만 오버랩은 겹침, 언더컷은 모재 결손이다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 합격·보수는 KCS 14 31 20의 외관검사, 허용한계와 적용 용접품질 기준을 따른다.
복원 차이: 타사 원도를 복제하지 않고 결함 기하만 자체 재작도한다.
13. 강구조 기둥이음의 메탈터치(Metal touch)를 도식하고 설명하시오.
정답과 해설 보기

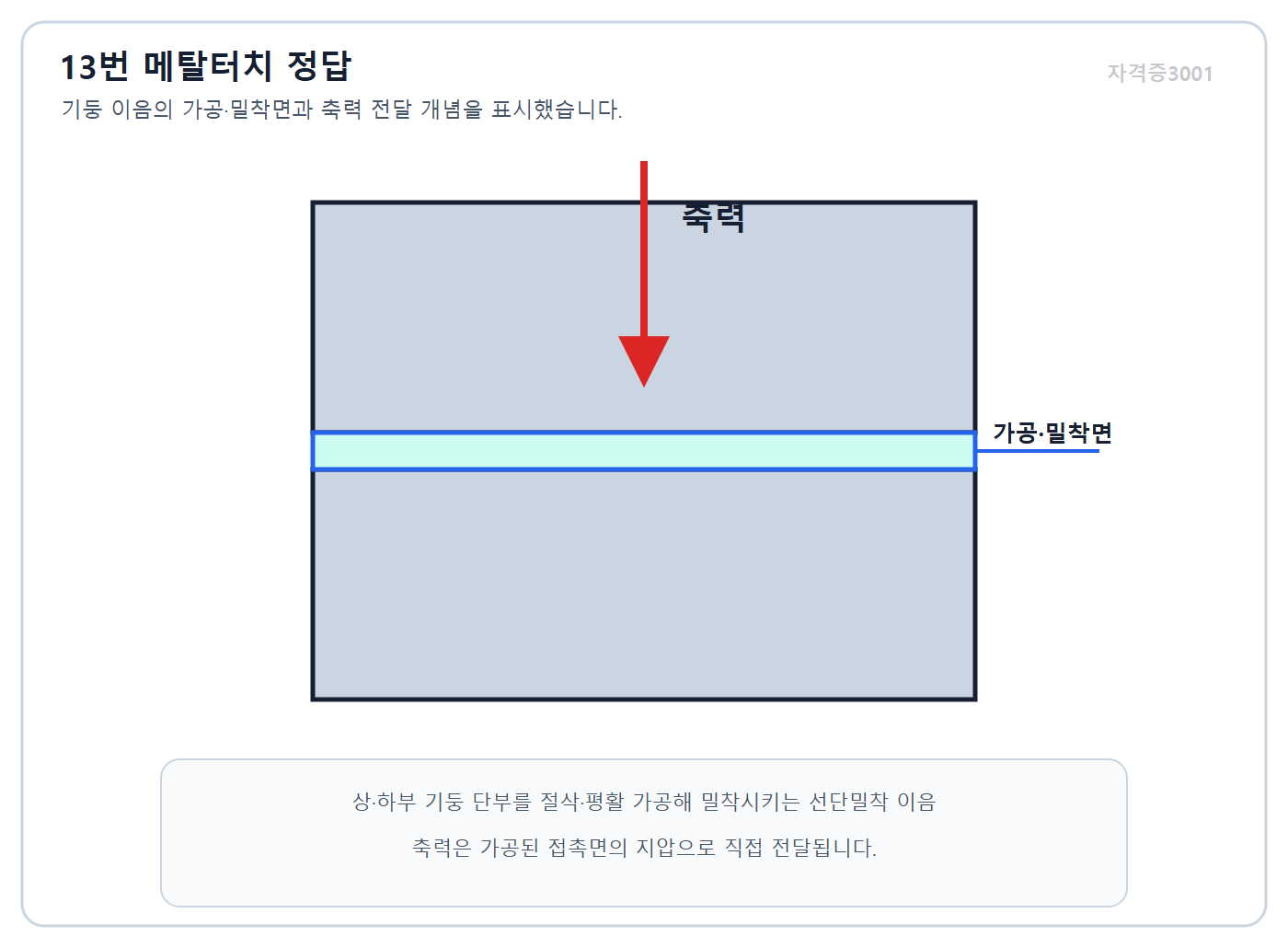

정답: 상·하 기둥 단부를 절삭·평활 가공해 밀착시키고 압축력을 접촉면의 직접 지압으로 전달하는 선단밀착 기둥이음이다.

인정 가능한 표현: 기둥 단부 절삭·평활가공·밀착·압축력 직접전달
채점 핵심어: 상하 기둥 · 절삭·평활 가공 · 밀착 · 압축력 직접전달
풀이 순서
- 상·하부 기둥 단면을 맞대어 그린다.
- 끝면을 절삭·평활 가공해 밀착시킨다고 쓴다.
- 접촉면의 지압으로 압축력을 직접 전달한다고 쓴다.
밀착면 지압과 이음재가 함께 축력·전단·모멘트 요구를 부담하도록 설계한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 기둥이음은 KDS 14 31 25:2024와 KCS 14 31 30, 설계도서의 가공면 접촉·허용틈·조립검사와 이음재 설계를 따른다.
14. 강구조 기초 앵커볼트의 매입공법 세 가지를 쓰시오.
- 공법 1
- 공법 2
- 공법 3
정답과 해설 보기
정답: 고정 매입공법 / 가동 매입공법 / 나중 매입공법.
인정 가능한 표현: 고정·가동·나중 매입
채점 핵심어: 고정 매입 · 가동 매입 · 나중 매입
풀이 순서
- 타설 전 완전 고정하는 공법을 쓴다.
- 타설 후 위치조정 가능한 가동공법을 쓴다.
- 타설 뒤 시공하는 나중 매입을 쓴다.
앵커볼트 위치·연직도·정착과 베이스플레이트 접촉이 골조 설치정밀도를 좌우한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 앵커볼트는 KCS 14 31 30과 구조도서의 재료·정착·템플릿·허용오차·그라우팅·검사를 따른다.
복원 차이: 나중 매입을 곧바로 임의 케미컬앵커로 일반화하지 않고 승인된 설계·제품·시험을 적용한다.
건축기사 실기 기출문제 · 건축구조
15. 한쪽 자유·다른 쪽 고정, 길이 2.5 m인 H-100×100×6×8 압축재의 탄성좌굴하중을 구하시오. I_x=383×10⁴ mm⁴, I_y=134×10⁴ mm⁴, E=205,000 MPa이다.
정답과 해설 보기
정답: 약축 I_y와 K=2를 사용한다. P_cr=π²EI_y/(KL)²=π²×205,000×134×10⁴/(2×2,500)²=108,447 N=108.447 kN.
인정 가능한 표현: 108.447 kN · 약108.45kN
채점 핵심어: K=2 · Iy=134×10⁴ · E=205000 · 108.447 kN
풀이 순서
- 고정-자유 조건의 K=2를 고른다.
- 더 작은 단면2차모멘트 I_y를 고른다.
- 오일러식에 mm·N 단위로 대입한다.
좌굴은 두 축 중 오일러 하중이 작은 약축에서 먼저 발생한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 실제 강구조 압축재는 KDS 14 31 15의 비탄성좌굴, 잔류응력, 유효길이·직접해석과 단면 한계상태를 적용한다.
복원 차이: 모두CBT는 E=210,000 MPa로 복원해 111.09 kN을 제시한다. 수치조건이 충돌하므로 한솔 PDF의 205,000·108.447을 주배열로 사용한다.
건축기사 실기 기출문제 · 건축시공
16. 조적공사 빈칸을 채우시오. ① 표준 줄눈너비 ( ) mm ② 별도 지정 없을 때 영식 또는 ( )쌓기 ③ 하루 쌓기높이 표준 ( ) m, 최대 ( ) m ④ 벽돌벽과 블록벽 직각 접합은 블록 ( )단마다 연결철물 보강.
- 줄눈너비
- 쌓기법
- 표준높이
- 최대높이
- 연결철물 간격
정답과 해설 보기
정답: ① 10 mm ② 화란식쌓기 ③ 1.2 m, 1.5 m ④ 3단.
인정 가능한 표현: 10·화란식·1.2·1.5·3
채점 핵심어: 10 mm · 화란식 · 1.2 m · 1.5 m · 3단
풀이 순서
- 줄눈 10 mm를 쓴다.
- 영식과 짝인 화란식쌓기를 쓴다.
- 표준 1.2 m·최대 1.5 m를 쓴다.
- 블록 3단마다 연결한다고 쓴다.
줄눈·일일 쌓기높이·이질벽 접합은 벽체 안정과 시공품질을 위한 제한이다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 조적은 KCS 41 34 01 최신 판과 구조·내진도서의 줄눈, 쌓기높이, 연결철물 상세를 확인한다.
복원 차이: 모두CBT는 영식·화란식을 두 빈칸으로 나눠 총 6개처럼 재구성한다. 한솔은 영식을 지문에 주고 화란식만 빈칸이므로 5개를 따른다.
17. 벽돌벽 표면 백화현상의 방지대책 네 가지를 쓰시오.
- 대책 1
- 대책 2
- 대책 3
- 대책 4
정답과 해설 보기
정답: 흡수율이 낮고 소성이 양호한 벽돌을 사용한다 / 줄눈모르타르를 밀실하게 하고 방수제를 사용한다 / 벽 표면에 적정 발수제를 도포한다 / 처마·차양으로 빗물 침투를 줄인다.
인정 가능한 표현: 저흡수 벽돌·줄눈방수·발수제·처마차양
채점 핵심어: 흡수율 낮은 벽돌 · 줄눈 모르타르 · 방수제 · 발수제 · 처마·차양
풀이 순서
- 가용염·수분이 적은 재료를 쓴다.
- 줄눈을 밀실하게 한다.
- 표면 발수처리를 한다.
- 빗물 유입을 상세로 막는다.
백화는 물에 녹은 가용염이 표면으로 이동·석출하는 현상이므로 수분 침투 차단이 핵심이다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 조적은 KCS 41 34 01의 재료·줄눈·양생·청소와 설계도서의 물끊기·플래싱·발수 상세를 따른다.
복원 차이: 발수제는 승인된 투습성·색변화·접착성 시험 후 적용한다.
18. 목재 방부처리방법 세 가지와 방법을 간단히 설명하시오.
- 주입법
- 침지법
- 표면탄화법
정답과 해설 보기
정답: 주입법: 압력용기에서 고압으로 방부제를 목재 내부에 주입한다. 침지법: 방부액에 수시간·수일 담가 침투시킨다. 표면탄화법: 표면 약 3~10 mm를 태워 탄화층을 만든다.
인정 가능한 표현: 주입법·침지법·표면탄화법
채점 핵심어: 압력 주입 · 침지 · 3~10 mm 탄화
풀이 순서
- 고압 주입을 설명한다.
- 방부액 침지를 설명한다.
- 표면 탄화층 형성을 설명한다.
처리방법은 요구 침윤깊이, 사용환경, 수종·치수와 약제 안전성을 고려해 선택한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 목공사는 KCS 41 33 00과 적용 KS의 방부등급, 약제, 침윤도·흡수량, 절단부 재처리와 유해성 기준을 따른다.
복원 차이: 표면탄화는 현대 구조목의 모든 환경에서 방부약제 주입을 대체하는 보편공법으로 일반화하지 않는다.
19. 목구조 1층 마루널 시공순서를 나열하시오: 동바리, 멍에, 장선, 마루널, 동바리돌.
정답과 해설 보기

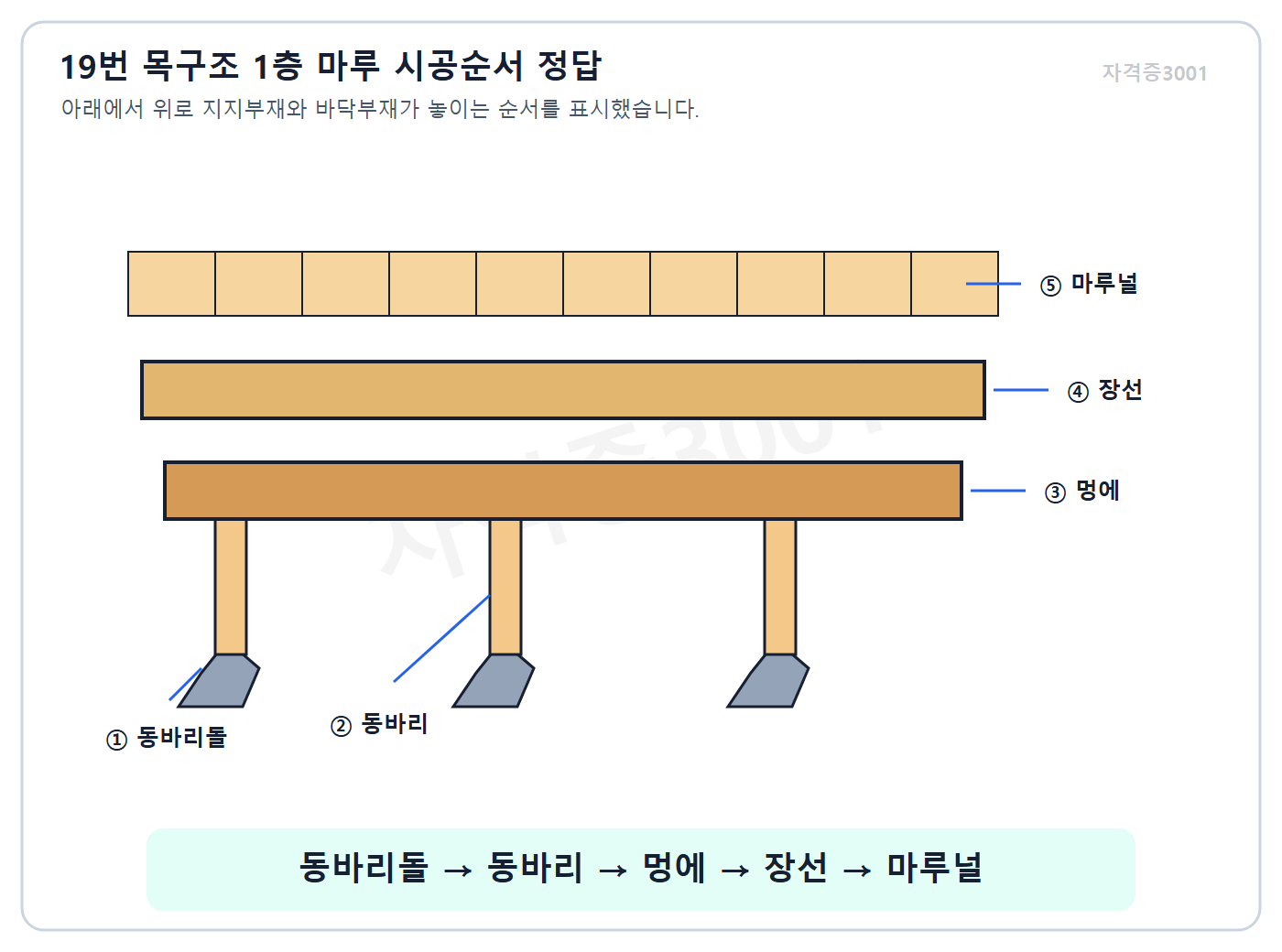

정답: 동바리돌 → 동바리 → 멍에 → 장선 → 마루널.

인정 가능한 표현: 동바리돌-동바리-멍에-장선-마루널
채점 핵심어: 동바리돌 · 동바리 · 멍에 · 장선 · 마루널
풀이 순서
- 지반의 동바리돌부터 시작한다.
- 동바리와 멍에를 세운다.
- 장선을 걸고 마루널을 깐다.
시공순서는 하중전달경로를 아래에서 위로 거슬러 올라간다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 목구조 바닥은 KCS 41 33 00과 설계도서의 방습·방부, 부재 단면·간격, 접합과 환기를 따른다.
복원 차이: 복원 보기는 전통적인 1층 마루틀의 단순 순서다.
건축기사 실기 기출문제 · 건축적산

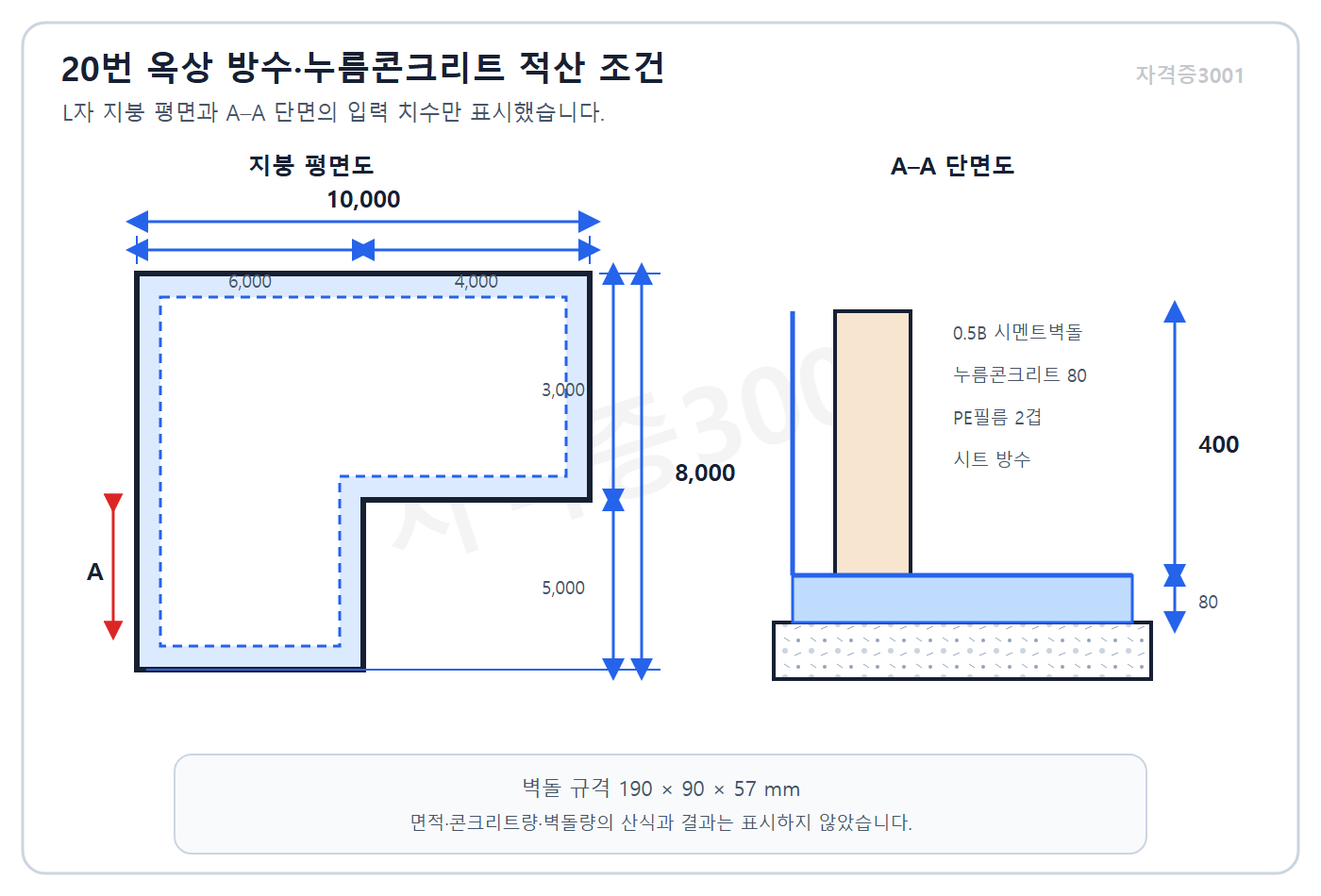

20. L자 옥상 평면은 6×8 m와 4×5 m 직사각형의 합이며 둘레는 10 m×8 m이다. 방수치켜올림 0.48 m, 누름콘크리트 두께 0.08 m, 보호벽 높이 0.4 m, 0.5B 벽돌 단위수량 75매/m², 벽돌두께 0.09 m일 때 ① 방수면적 ② 누름콘크리트량 ③ 보호벽돌 정미량을 구하시오.

- 옥상방수면적
- 누름콘크리트량
- 보호벽돌량
정답과 해설 보기
정답: ① (6×8)+(4×5)+(10+8)×2×0.48=85.28 m². ② [(6×8)+(4×5)]×0.08=5.44 m³. ③ [(10-0.09)+(8-0.09)]×2×0.4×75=1,069.2매이므로 1,070매.

인정 가능한 표현: 85.28m²·5.44m³·1,070매
채점 핵심어: 85.28 m² · 5.44 m³ · 1,070매
풀이 순서
- 평면방수에 둘레 치켜올림을 더한다.
- 평면적에 누름콘크리트 두께를 곱한다.
- 벽돌 두께를 공제한 보호벽 길이·높이·단위수량으로 산출하고 올림한다.
방수면적은 수평면과 수직 치켜올림, 보호벽돌은 내측 실길이를 구분한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 적산은 설계도서의 방수턱·파라펫·개구부·보호층·신축줄눈·공제·할증 기준을 우선한다.
복원 차이: 복원 도면의 단순 치수·정미량이며 타사 원도를 복제하지 않고 자체 재작도가 필요하다.
건축기사 실기 기출문제 · 건축시공
21. 강제 천장을 RC조에 설치할 때, 별도 시방이 없는 경량천장의 달대볼트 고정용 인서트 간격을 세로와 가로 방향으로 쓰시오.
- 세로
- 가로
정답과 해설 보기
정답: 한솔 복원답: 세로 1 m, 가로 2 m.
인정 가능한 표현: 세로1m·가로2m
채점 핵심어: 세로 1 m · 가로 2 m
풀이 순서
- 세로 간격 1 m를 쓴다.
- 가로 간격 2 m를 쓴다.
달대·인서트 배치는 천장 하중과 반자틀받이 방향, 설비 간섭 및 내진·낙하방지를 함께 검토한다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 강제천장은 KCS 41 51 00과 시스템 제조자 승인상세의 달대 간격, 단부거리, 보강·내진·처짐 조건을 적용한다.
복원 차이: 모두CBT는 전혀 다른 반자틀 문항(깊이 1.5m 이상 흔들림보강 1.8m, 달대볼트 1,600mm)을 같은 회차에 제시한다. 공식 원문을 확인할 수 없어 한솔의 세로1m·가로2m를 주복원으로 하고 실질 충돌을 공개한다.
22. 수장공사에서 바닥부터 약 1~1.5 m 높이까지 널을 붙여 마감한 벽체 부분의 명칭을 쓰시오.
정답과 해설 보기
정답: 징두리벽(Wainscot).
인정 가능한 표현: 징두리벽 · Wainscot
채점 핵심어: 징두리벽
풀이 순서
- 벽 하부 판재 마감 높이를 확인한다.
- 징두리벽이라고 쓴다.
벽 하부의 오염·충격을 막고 장식하는 수장 부위다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 재료·바탕·고정·화재·유해물질 조건은 KCS 41 51 00과 설계도서를 따른다.
복원 차이: 복원자료 간 충돌 없음.
건축기사 실기 기출문제 · 품질관리
23. TQC에 이용되는 QC 7가지 도구 중 네 가지를 쓰시오.
- 도구 1
- 도구 2
- 도구 3
- 도구 4
정답과 해설 보기
정답: 히스토그램 / 파레토도 / 특성요인도 / 체크시트. 그 밖에 산점도, 층별, 관리도도 허용한다.
인정 가능한 표현: 히스토그램·파레토도·특성요인도·체크시트 · 산점도·층별·관리도 중 포함한 4개
채점 핵심어: 히스토그램 · 파레토도 · 특성요인도 · 체크시트 · 산점도 · 층별 · 관리도
풀이 순서
- QC 7도구 목록을 떠올린다.
- 서로 다른 네 도구를 적는다.
각 도구는 분포, 중점항목, 원인관계, 기록, 상관, 층별분석, 공정안정을 다룬다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열 · Q-Net 건축기사 출제기준
해설 근거: 실무 품질관리는 데이터 정의·표본·관리한계와 목적에 맞는 도구를 선택한다.
복원 차이: 모두CBT /15455는 세 가지를 요구해 한솔 지문의 네 가지와 다르다. 한솔 지문 요구수 4를 유지하고 체크시트를 네 번째 적정 도구로 보완하며, 한솔 가답안의 1개 누락을 명시한다.
건축기사 실기 기출문제 · 공정관리
24. A5는 시작, B6·C5·D4←A, E3←B, F7←B,C,D, G8←D, H6←E, I5←E,F, J8←E,F,G, K7←H,I,J이다. ADM 네트워크와 TF·FF·DF, 주공정선을 구하시오.

- 네트워크
- 작업 A 여유
- 작업 B 여유
- 작업 C 여유
- 작업 D 여유
- 작업 E 여유
- 작업 F 여유
- 작업 G 여유
- 작업 H 여유
- 작업 I 여유
- 작업 J 여유
- 작업 K 여유
정답과 해설 보기
정답: 주공정선 A-B-F-J-K, 총공기 33일. TF/FF/DF: A 0/0/0, B 0/0/0, C 1/1/0, D 1/0/1, E 4/0/4, F 0/0/0, G 1/1/0, H 6/6/0, I 3/3/0, J 0/0/0, K 0/0/0.

인정 가능한 표현: CP A-B-F-J-K·33일 · A0/0/0·B0/0/0·C1/1/0·D1/0/1·E4/0/4·F0/0/0·G1/1/0·H6/6/0·I3/3/0·J0/0/0·K0/0/0
채점 핵심어: A-B-F-J-K · 33일 · TF · FF · DF
풀이 순서
- 선행관계를 보존하는 결합점·더미를 배치한다.
- 전진계산으로 33일을 구한다.
- 후진계산으로 최지시각을 구한다.
- 여유시간 0인 A-B-F-J-K를 주공정선으로 표시한다.
F·J·K의 다중 선행관계를 누락하면 주공정선과 여유시간이 바뀐다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열 · Q-Net 건축기사 출제기준
해설 근거: 직접 적용되는 단일 KDS/KCS 조항은 없으며 실제 공정은 승인된 캘린더·자원·제약·진도기준을 반영한다.
복원 차이: 공개 값은 일치한다. 타사 원도를 복제하지 않고 데이터만으로 자체 재작도한다.
25. 정상/급속 계획이 A: 2일·2,000원/1일·3,000원, B: 4일·3,000원/2일·6,000원, C: 8일·5,000원/3일·8,000원일 때 비용구배가 큰 작업부터 순서를 쓰시오.

- A 비용구배
- B 비용구배
- C 비용구배
정답과 해설 보기
정답: A=(3,000-2,000)/(2-1)=1,000원/일. B=(6,000-3,000)/(4-2)=1,500원/일. C=(8,000-5,000)/(8-3)=600원/일. 큰 순서는 B-A-C.

인정 가능한 표현: B-A-C
채점 핵심어: A 1000 · B 1500 · C 600 · B-A-C
풀이 순서
- 각 작업의 (급속비용-정상비용)/(정상공기-급속공기)를 구한다.
- 1,500>1,000>600으로 내림차순 정렬한다.
비용구배는 공기를 하루 단축하는 데 추가되는 직접비다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열 · Q-Net 건축기사 출제기준
해설 근거: 실제 공기단축은 주공정선 변화, 간접비, 최대 단축가능일과 작업 간 제약을 반복 검토한다.
복원 차이: 모두CBT는 다른 데이터(A 4/6000→2/9000 등)와 '작은 순서'를 제시해 C-A-B를 답으로 한다. 서로 다른 문제이므로 한솔 데이터·B-A-C를 주복원으로 하고 충돌을 공개한다.
건축기사 실기 기출문제 · 건축구조
26. 길이 L, 단면적 A, 탄성계수 E인 축방향 부재에 하중 P가 작용할 때 등가 용수철계수 k를 유도하시오.
정답과 해설 보기
정답: P=kΔL이고 축변형 ΔL=PL/(EA)이므로 P=k·PL/(EA). 따라서 k=EA/L.
인정 가능한 표현: k=EA/L
채점 핵심어: P=kΔL · ΔL=PL/EA · EA/L
풀이 순서
- 후크법칙 P=kΔL을 쓴다.
- 축변형식 ΔL=PL/(EA)를 대입한다.
- P를 소거해 k=EA/L을 얻는다.
균일한 선형탄성 축부재는 축강성 EA/L인 스프링과 등가다.
복원 근거: 한솔아카데미 2021년 2회 건축기사 실기 기출유형 · 한솔아카데미 2021년 2회 공개 PDF · 모두CBT 건축기사 실기 2021년 2회차 부분 세트 · 모두CBT 건축기사 실기 2021년 2회차 대체 배열
해설 근거: 현행 구조해석은 KDS 14 30 05의 선형탄성·작은변형·균일단면 가정과 경계조건을 적용한다.
복원 차이: 단면·재료가 변하거나 비선형·좌굴이 발생하면 단순 EA/L을 그대로 쓸 수 없다.
건축기사 실기 기출문제 학습 방법
먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.
