문제지 PDF · 웹 정답 해설

건축기사 실기 기출문제 2025년 3회 후기복원

2025년 3회 건축기사 실기 24문항을 공개 수험후기와 독립 복원자료로 교차 확인했습니다. 문제지는 PDF로 내려받고 정답·풀이·복원 출처는 웹에서 확인합니다.

후기복원 24문항 시험기간 2025-11-02 ~ 2025-11-21 근거 기준일 2026-08-23

건축기사 실기 기출문제 2025년 3회 후기복원 안내

건축기사 실기 기출문제 2025년 3회 후기복원 24문항입니다. 문제지 PDF를 내려받아 풀고 정답, 계산과정, 채점 핵심어, 시험 당시 법령·KS·KDS·KCS 근거를 확인하세요.

Q-Net이 공개한 공식 문제지가 아닙니다. 2025년 11월 2일 시험 직후 공개된 복수 수험후기, 별도 복원과 과거 동일 출제문항을 문항별로 대조하고 자격증3001이 문장·표·도식을 독립 재구성했습니다. 공개 회상글은 1~24 주제를 열거하지만 공식 순서는 확인되지 않아 공개 후기자료의 학습 배열을 따랐습니다. 공식 배점은 공개되지 않아 전 문항 미확인으로 표시했으며, 공개 Q&A에서 언급된 4점·5점·6점·10점도 참고정보일 뿐 공식 배점으로 확정하지 않습니다. 24번 철근배근 오류는 공식 원도·정답 부재로 유력 복원답과 다른 해석 가능성을 함께 표시했습니다. 기술 근거 확인일은 2026년 8월 23일입니다.

건축기사 전체 자료 · Q-Net 건축기사 출제기준

건축기사 실기 기출문제 2025년 3회 후기복원 24문항 자격증3001

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 계약관리배점 미확인

1. VE의 기본식 V=F/C에서 V, F, C가 뜻하는 바를 각각 쓰시오.

  1. V
  2. F
  3. C
정답과 해설 보기

정답: V: 가치(Value) / F: 기능(Function) / C: 비용(Cost)

인정 가능한 표현: 가치·기능·비용

채점 핵심어: 가치 · 기능 · 비용

풀이 순서

  1. V는 가치다.
  2. F는 요구 기능이다.
  3. C는 생애주기 비용을 포함한 비용이다.

기능을 비용으로 나눈 값이 클수록 가치가 높다는 관계다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원

해설 근거: 건설공사 VE의 기능·비용 분석 원칙.

건축시공essay출제기준: 창호시공계획수립배점 미확인

2. 3중 로이유리의 정의를 쓰고 특징을 두 가지 쓰시오.

  1. 정의
  2. 특징 1
  3. 특징 2
정답과 해설 보기

정답: 정의: 유리 3장과 중공층으로 구성하고 유리면에 저방사 금속막을 적용한 유리. 특징: 복사열 전달을 줄여 단열성·에너지효율을 높인다 / 실내측 표면온도를 유지해 결로 억제에 유리하다.

인정 가능한 표현: 삼중유리·저방사코팅·단열·결로

채점 핵심어: 유리 3장 · 저방사 · 복사열 · 단열

풀이 순서

  1. 3장의 유리와 중공층을 쓴다.
  2. 저방사 코팅의 복사열 차단 원리를 쓴다.
  3. 서로 다른 성능 두 가지를 쓴다.

가시광선 투과율은 제품 구성에 따라 달라지므로 보편 특징으로 단정하지 않는다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원 · 한솔 다문항 답안 검토

해설 근거: KS L 2017 저방사 유리와 복층유리의 열성능 원리.

건축시공essay출제기준: 현장착공관리(6수준)배점 미확인

3. 샌드드레인(Sand Drain) 공법을 설명하시오.

정답과 해설 보기

정답: 연약한 점토지반에 수직 모래기둥과 수평 배수층을 만들고 성토 등 상재하중을 가하여 배수거리를 줄이고 압밀을 촉진하는 지반개량공법이다.

인정 가능한 표현: 모래말뚝·상재하중·배수·압밀

채점 핵심어: 연약 점토 · 모래기둥 · 상재하중 · 압밀

풀이 순서

  1. 적용지반을 쓴다.
  2. 수직 모래배수재를 쓴다.
  3. 재하에 의한 압밀촉진을 쓴다.

직경 40~60cm는 흔한 학습값이지만 기준의 보편 고정값으로 단정하지 않는다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원

해설 근거: KCS 11 30 20 연약지반 개량의 연직배수공법.

건축시공essay출제기준: 부재제작배점 미확인

4. 강구조공사에서 철골에 일반적인 녹막이칠을 하지 않는 부분을 네 가지 쓰시오.

  1. 부분 1
  2. 부분 2
  3. 부분 3
  4. 부분 4
정답과 해설 보기

정답: 콘크리트에 매입되는 면 / 조립으로 밀착되는 면 / 고장력볼트 마찰접합면 / 현장용접부와 그 인접 검사범위

인정 가능한 표현: 콘크리트매입·밀착면·고력볼트마찰면·현장용접부

채점 핵심어: 콘크리트 매입 · 밀착 · 마찰접합 · 현장용접

풀이 순서

  1. 콘크리트 매입부를 쓴다.
  2. 밀착면과 마찰면을 구분해 쓴다.
  3. 현장용접부 인접범위를 쓴다.

승인된 무기질 아연계 도막 등 시방에 따른 예외가 있으므로 모든 도장을 절대 금지한다는 뜻은 아니다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원

해설 근거: KCS 14 31 40 강구조 도장.

건축기사 실기 기출문제 · 건축적산

건축적산quantity출제기준: 해당 공사 분석배점 미확인

5. 1.0B 시멘트벽돌벽의 길이 12m, 높이 3m이다. 벽돌 정미량 149매/m2, 할증 5%, 모르타르량 0.049m3/m2일 때 벽돌과 1:3 모르타르의 소요량을 구하시오.

  1. 벽돌
  2. 모르타르
정답과 해설 보기

정답: 벽돌 5,633매 / 모르타르 1.764m3(약 1.76m3)

인정 가능한 표현: 5633매·1.764m3

채점 핵심어: 36m2 · 149 · 1.05 · 5633 · 0.049 · 1.764

풀이 순서

  1. 벽면적은 12×3=36m2다.
  2. 벽돌은 36×149×1.05=5,632.2매이므로 5,633매로 올림한다.
  3. 모르타르는 36×0.049=1.764m3다.

벽돌은 개수이므로 소수점을 올림하고 모르타르는 문제 지시에 맞춰 반올림한다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 한솔 벽돌·모르타르 답안 검토

해설 근거: 2025 건설공사 표준품셈의 시멘트벽돌 1.0B 재료량.

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 건축목공시공계획수립배점 미확인

6. 목구조 1층 마루의 시공순서를 순서대로 쓰시오. 보기: 멍에, 동바리, 마루널, 동바리돌, 장선

  1. 1
  2. 2
  3. 3
  4. 4
  5. 5
정답과 해설 보기

정답: 동바리돌 → 동바리 → 멍에 → 장선 → 마루널

인정 가능한 표현: 동바리돌-동바리-멍에-장선-마루널

채점 핵심어: 동바리돌 · 동바리 · 멍에 · 장선 · 마루널

풀이 순서

  1. 지반 위 받침인 동바리돌부터 시작한다.
  2. 동바리와 멍에로 하중을 전달한다.
  3. 장선 위에 마루널을 마감한다.

하중전달 경로를 아래에서 위로 배열하면 된다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원

해설 근거: KCS 41 33 00 목공사의 바닥틀 구성.

건축시공essay출제기준: 공통가설계획수립배점 미확인

7. 다음 용어를 각각 설명하시오. (1) 줄쳐보기 (2) 수평규준틀

  1. 줄쳐보기
  2. 수평규준틀
정답과 해설 보기

정답: (1) 규준틀 사이에 줄을 띄워 건물의 외곽선·중심선과 위치를 지면에 표시·확인하는 작업 (2) 수평재에 기초 폭, 중심선과 기준높이를 표시하여 굴착과 구조체 위치·높이의 기준으로 사용하는 임시 기준틀

인정 가능한 표현: 줄띄우기·외곽중심선·위치높이기준

채점 핵심어: 중심선 · 위치 · 기준높이 · 수평재

풀이 순서

  1. 줄쳐보기의 선 표시 목적을 쓴다.
  2. 수평규준틀의 위치·높이 보존 기능을 쓴다.

둘 다 건물 위치를 옮기는 가설측량 작업이지만 줄과 기준틀의 역할이 다르다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 2025년 3회 24주제 수험자 회상 · 한솔 수평규준틀 답안

해설 근거: 건설공사 표준품셈 공통가설 및 규준틀 작업.

건축기사 실기 기출문제 · 건축적산

건축적산quantity출제기준: 해당 공사 분석배점 미확인

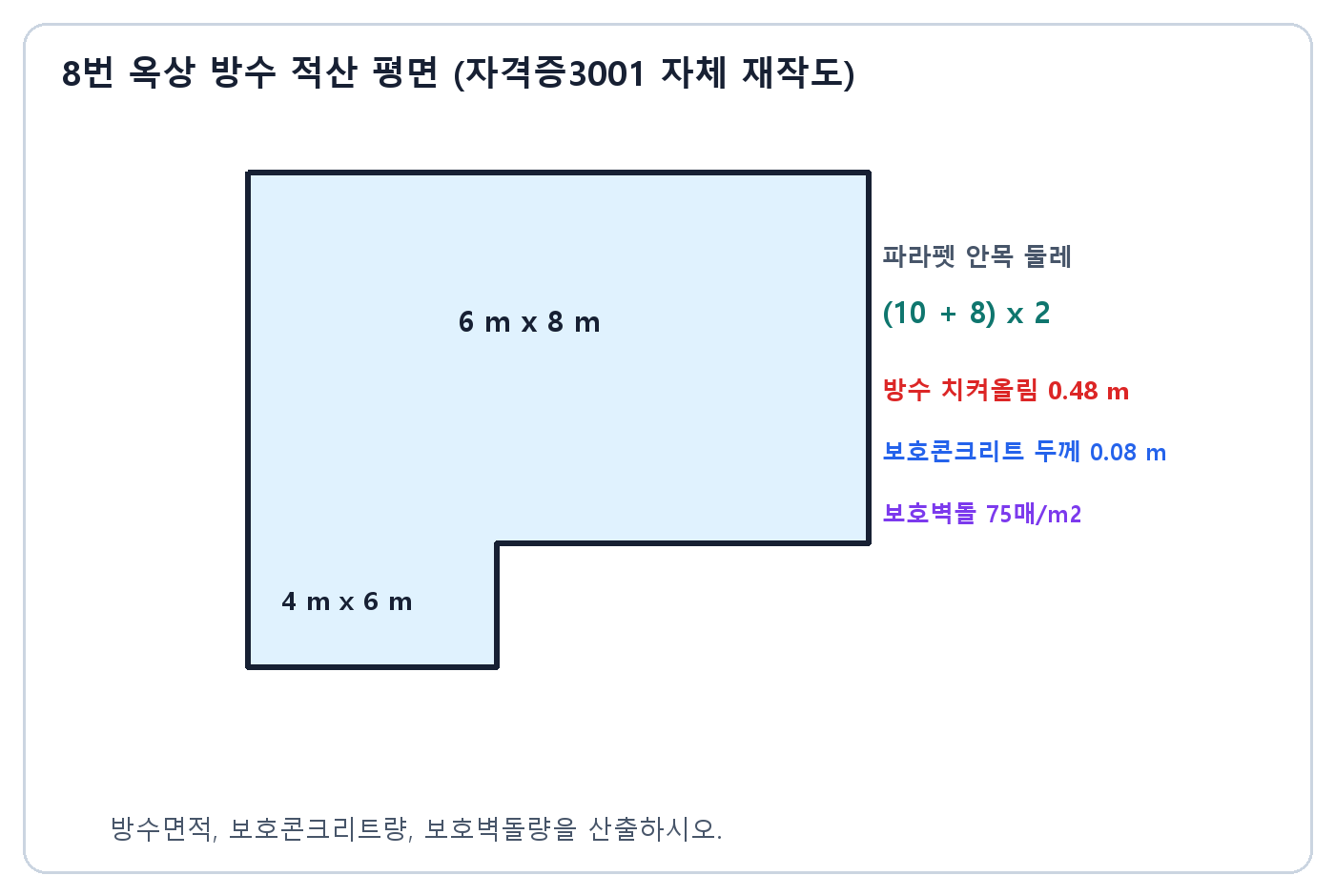

8. 그림의 옥상에서 (1) 아스팔트 방수면적 (2) 두께 0.08m 보호콘크리트량 (3) 높이 0.40m 보호벽돌량을 구하시오. 벽돌은 75매/m2를 사용한다.

건축기사 실기 기출문제 · 6미터 곱하기 8미터와 4미터 곱하기 6미터로 구성된 옥상 방수 적산 평면
8번 문제 도식
  1. 방수면적
  2. 보호콘크리트
  3. 보호벽돌
정답과 해설 보기

정답: (1) 89.28m2 (2) 5.76m3 (3) 1,070매

인정 가능한 표현: 89.28m2·5.76m3·1070매

채점 핵심어: 72m2 · 17.28m2 · 89.28m2 · 5.76m3 · 1070매

풀이 순서

  1. 바닥면적은 6×8+4×6=72m2다.
  2. 치켜올림은 (10+8)×2×0.48=17.28m2다.
  3. 방수면적은 89.28m2다.
  4. 보호콘크리트는 72×0.08=5.76m3다.
  5. 보호벽돌은 [(10-0.09)+(8-0.09)]×2×0.40×75=1,069.2매이므로 1,070매다.

문제의 복원치수에 따라 산출했으며 공개 공식 원도는 아니다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 한솔 옥상방수 적산 확인

해설 근거: KCS 41 40 01 방수공사와 표준품셈 적산원칙.

건축기사 실기 기출문제 · 품질관리

품질관리short출제기준: 콘크리트양생 후 검사보수배점 미확인

9. 한중콘크리트의 초기강도 발현을 판단하여 거푸집 해체시기와 양생기간을 검토할 때 쓰며, 양생온도가 달라도 이 값이 같으면 강도가 비슷하다고 보는 공통 용어를 쓰시오.

정답과 해설 보기

정답: 적산온도(Maturity)

인정 가능한 표현: 성숙도

채점 핵심어: 적산온도

풀이 순서

  1. 시간과 양생온도의 누적효과를 나타내는 지표를 찾는다.

적산온도는 온도와 시간의 누적값으로 강도발현을 추정하는 성숙도 개념이다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: KCS 14 20 40 한중콘크리트의 강도발현·양생관리.

건축기사 실기 기출문제 · 건축시공

건축시공short출제기준: 가설안전시설물설치점검해체배점 미확인

10. 안전난간의 구성요소 중 상부난간대를 제외한 세 가지를 쓰시오.

  1. 요소 1
  2. 요소 2
  3. 요소 3
정답과 해설 보기

정답: 중간난간대 / 발끝막이판 / 난간기둥

인정 가능한 표현: 중간난간대·발끝막이판·난간기둥

채점 핵심어: 중간난간대 · 발끝막이판 · 난간기둥

풀이 순서

  1. 법령의 안전난간 네 구성요소에서 상부난간대를 제외한다.

발끝막이판은 물체 낙하와 발의 미끄러짐을 막는다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 2025년 3회 24주제 수험자 회상 · 산업안전보건기준에 관한 규칙 제13조

해설 근거: 산업안전보건기준에 관한 규칙 제13조 제1항.

건축시공essay출제기준: 계약관리배점 미확인

11. LCC(Life Cycle Cost)를 설명하시오.

정답과 해설 보기

정답: 시설물의 기획·설계·조달·시공부터 운영·유지관리·수선·철거까지 전체 수명주기에 발생하는 총비용을 현재가치 등으로 평가한 비용이다.

인정 가능한 표현: 생애주기비용·기획설계시공유지철거

채점 핵심어: 전체 수명주기 · 총비용 · 유지관리 · 철거

풀이 순서

  1. 초기 공사비만이 아니라 전 생애 비용임을 쓴다.
  2. 운영·유지관리·철거를 포함한다.

VE는 요구기능을 만족하면서 LCC를 낮추는 방향으로 가치를 높인다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원 · 한솔 다문항 답안 검토

해설 근거: 국토교통부 생애주기비용 분석과 VE 지침.

건축기사 실기 기출문제 · 건축구조

건축구조short출제기준: 철근콘크리트 부재배점 미확인

12. 다음 부재의 주근이 정착되는 지지부재를 쓰시오. (1) 큰보 (2) 작은보 (3) 슬래브

  1. 큰보
  2. 작은보
  3. 슬래브
정답과 해설 보기

정답: (1) 기둥 (2) 큰보 (3) 보 또는 벽체

인정 가능한 표현: 큰보-기둥·작은보-큰보·슬래브-보벽

채점 핵심어: 기둥 · 큰보 · 보 또는 벽체

풀이 순서

  1. 하중전달 경로의 지지부재 안에 필요한 정착길이를 확보한다.

큰보→기둥, 작은보→큰보, 슬래브→보 또는 벽의 순서다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: KDS 14 20 52 콘크리트구조 정착 및 이음.

건축기사 실기 기출문제 · 품질관리

품질관리essay출제기준: 자재 품질관리배점 미확인

13. AE제 사용으로 인위적으로 연행되는 공기의 명칭과 사용목적 두 가지를 쓰시오.

  1. 명칭
  2. 목적 1
  3. 목적 2
정답과 해설 보기

정답: 명칭: 연행공기(Entrained Air). 목적: 워커빌리티 개선과 소요 단위수량 감소 / 동결융해 저항성 향상

인정 가능한 표현: 연행공기·시공연도·단위수량감소·동결융해

채점 핵심어: Entrained Air · 워커빌리티 · 단위수량 · 동결융해

풀이 순서

  1. Entrapped Air와 구분해 연행공기를 쓴다.
  2. 작업성·수량 관련 목적을 쓴다.
  3. 내구성 관련 목적을 쓴다.

재료분리와 블리딩 감소도 적절한 목적이다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 2025년 3회 24주제 수험자 회상 · 한솔 쪼갬·내진 부분점수 Q&A

해설 근거: KCS 14 20 10 일반콘크리트의 AE제와 공기량 관리.

건축기사 실기 기출문제 · 건축시공

건축시공calculation출제기준: 수장시공계획수립배점 미확인

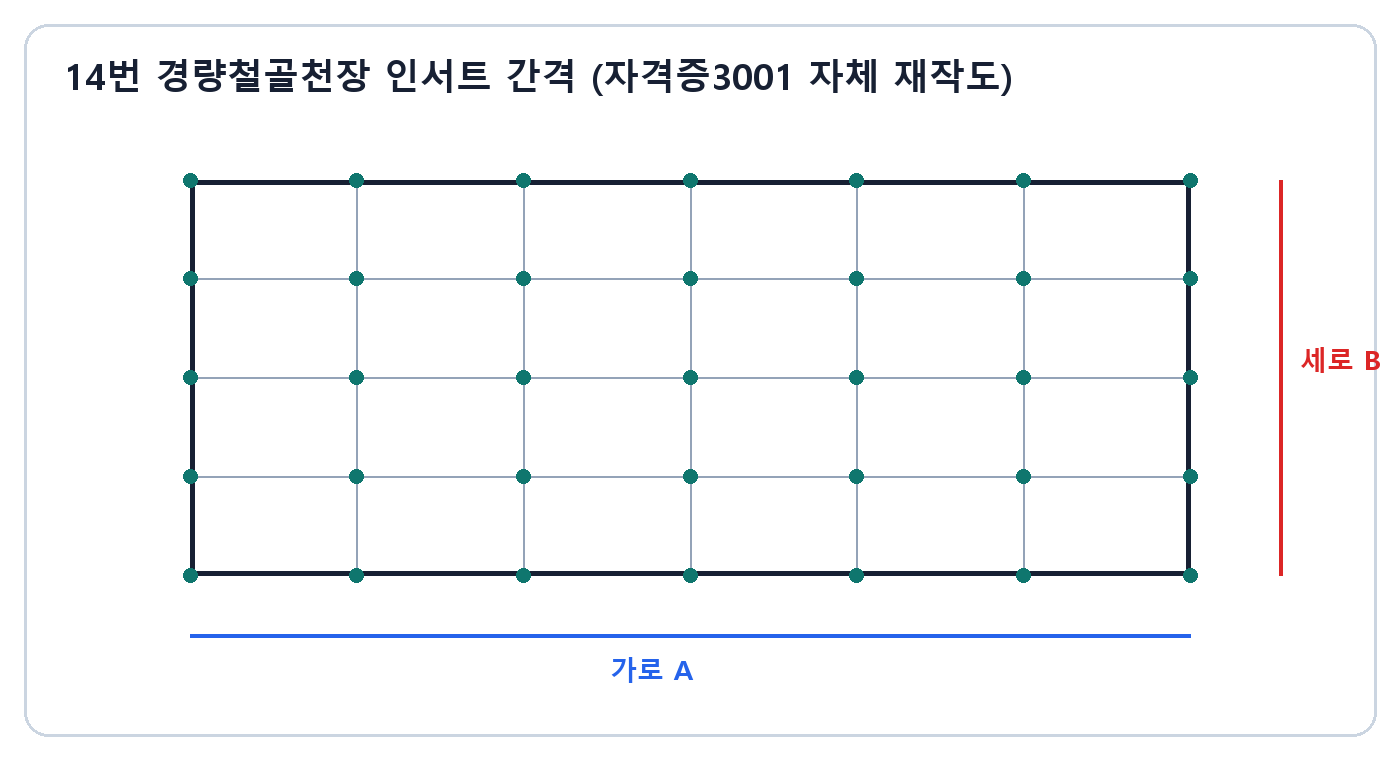

14. 그림에서 경량철골천장의 달대 고정용 인서트를 별도 시방 없이 설치할 때 가로 A와 세로 B의 표준 간격을 쓰시오.

건축기사 실기 기출문제 · 경량철골천장 인서트 가로 A와 세로 B 간격 격자
14번 문제 도식
  1. 가로 A
  2. 세로 B
정답과 해설 보기

정답: A 가로 2m / B 세로 1m

인정 가능한 표현: 가로2m·세로1m

채점 핵심어: 2m · 1m

풀이 순서

  1. KCS의 가로·세로 배열 순서를 확인한다.
  2. 도면의 축 방향을 명시해 방향 혼동을 없앤다.

바라보는 방향에 따른 표현 혼동을 피하도록 그림에서 A·B 방향을 고정했다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 경량천장 인서트 Q&A

해설 근거: KCS 41 51 02 천장틀 시공.

건축시공essay출제기준: 현장착공관리(6수준)배점 미확인

15. 다음 굴착지반 현상을 각각 설명하시오. (1) 히빙 (2) 보일링 (3) 파이핑

  1. 히빙
  2. 보일링
  3. 파이핑
정답과 해설 보기

정답: 히빙: 점토질 굴착저면이 토압 불균형으로 융기하는 현상 / 보일링: 포화 사질토에서 상향침투력이 유효응력을 거의 0으로 만들어 모래와 물이 끓듯 솟는 현상 / 파이핑: 침투수로 토립자가 유실되어 지중에 관로가 형성되는 내부침식 현상

인정 가능한 표현: 히빙·보일링·파이핑

채점 핵심어: 점토 · 융기 · 상향침투 · 유효응력 · 토립자 유실 · 관로

풀이 순서

  1. 점토 굴착저면 융기는 히빙이다.
  2. 사질토의 상향침투 분사는 보일링이다.
  3. 토립자 유실과 수로 형성은 파이핑이다.

보일링과 파이핑은 관련되지만 발생조건과 설명을 구분한다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 모두CBT 2025년 3회 시공 복원

해설 근거: KDS 21 30 00 가설흙막이 설계의 굴착저면 안정.

건축기사 실기 기출문제 · 공정관리

공정관리network출제기준: 공정표작성배점 미확인

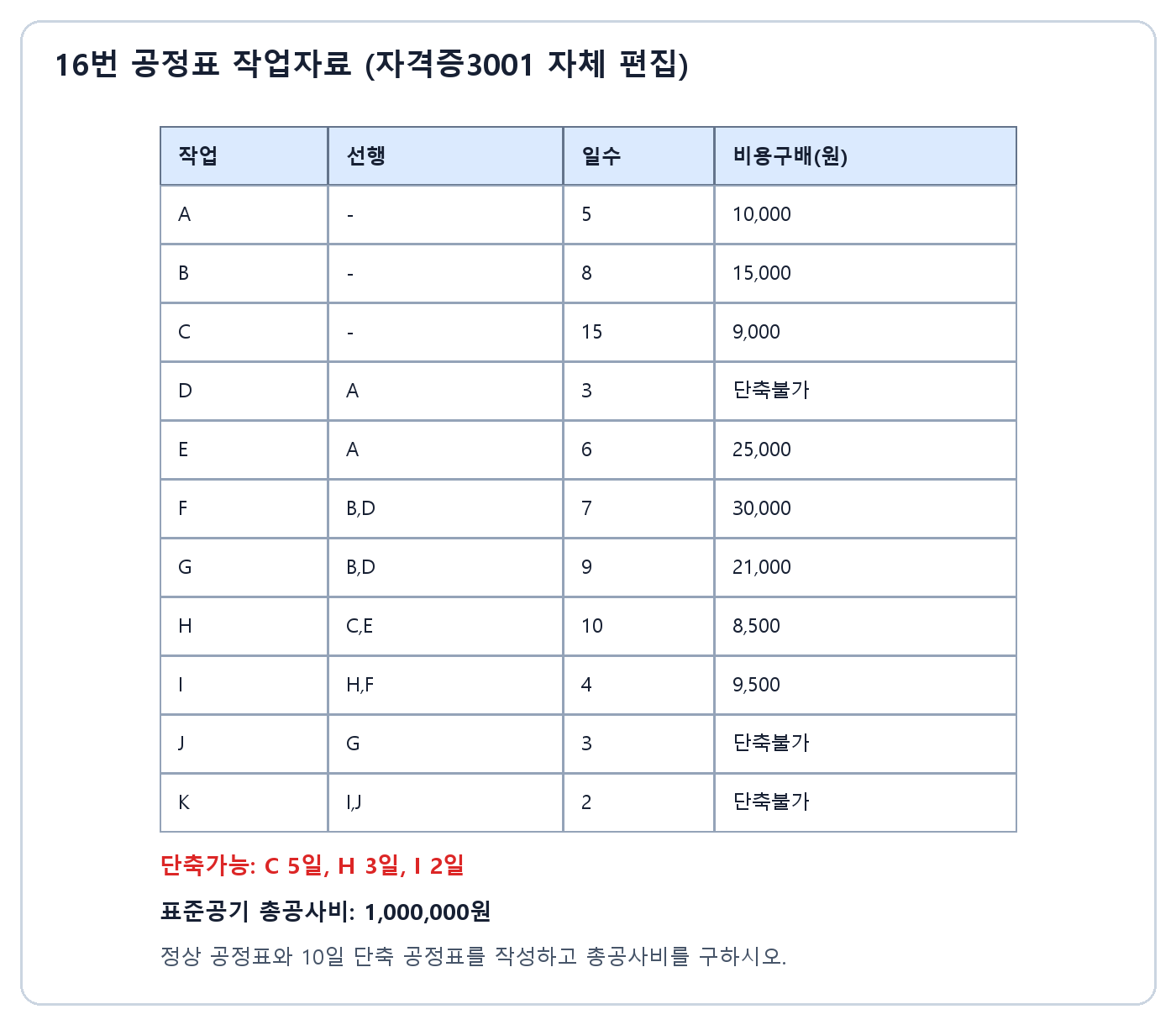

16. 그림의 작업자료로 (1) 표준 네트워크 공정표와 주공정선·총공기 (2) 10일 단축 네트워크 (3) 단축 후 총공사비를 구하시오.

건축기사 실기 기출문제 · A부터 K까지 선행작업 일수 비용구배가 있는 공정표 작업자료
16번 문제 도식
  1. 표준 공정표
  2. 주공정선·총공기
  3. 10일 단축 공정표
  4. 단축비
  5. 총공사비
정답과 해설 보기

정답: (1) 주공정선 C-H-I-K, 총공기 31일 (2) 단축 후 21일 (3) 추가비 114,500원, 총공사비 1,114,500원

인정 가능한 표현: C-H-I-K·31일·21일·114500원·1114500원

채점 핵심어: C-H-I-K · 31일 · 21일 · 114500 · 1114500

풀이 순서

  1. 전진·후진 계산으로 표준공기 31일과 C-H-I-K를 구한다.
  2. H 3일, C 4일, I 2일을 순차 단축한다.
  3. 마지막 1일은 A·B·C를 동시에 단축한다.
  4. 추가비는 25,500+36,000+19,000+34,000=114,500원이다.
  5. 정상비 1,000,000원을 더한다.

2021년 4회와 동일한 작업조건이 출제됐다는 수험 Q&A를 토대로 작업표를 독립 편집했다.

복원 근거: 한솔 2025년 3회 공정표 Q&A · 모두CBT 2021년 4회 동일 공정표 · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: CPM 비용구배에 의한 공기단축 원리.

건축기사 실기 기출문제 · 품질관리

품질관리calculation출제기준: 자재 품질관리배점 미확인

17. 굵은골재의 수중질량 1,300g, 표면건조 내부포화상태 질량 2,000g, 절대건조질량 1,992g일 때 흡수율을 구하시오.

정답과 해설 보기

정답: 0.40%

인정 가능한 표현: 0.4016%

채점 핵심어: 2000 · 1992 · 0.40%

풀이 순서

  1. 흡수율=(표건질량-절건질량)/절건질량×100이다.
  2. (2000-1992)/1992×100=0.4016%다.
  3. 소수 둘째 자리로 0.40%다.

수중질량은 흡수율 계산에는 사용하지 않는다.

복원 근거: 한솔 2025년 3회 24주제 수험자 회상 · 한솔 동일 흡수율 수치 검산 · 모두CBT 2019년 2회 동일 흡수율

해설 근거: KS F 2503 굵은골재의 밀도 및 흡수율 시험.

품질관리calculation출제기준: 콘크리트양생 후 검사보수배점 미확인

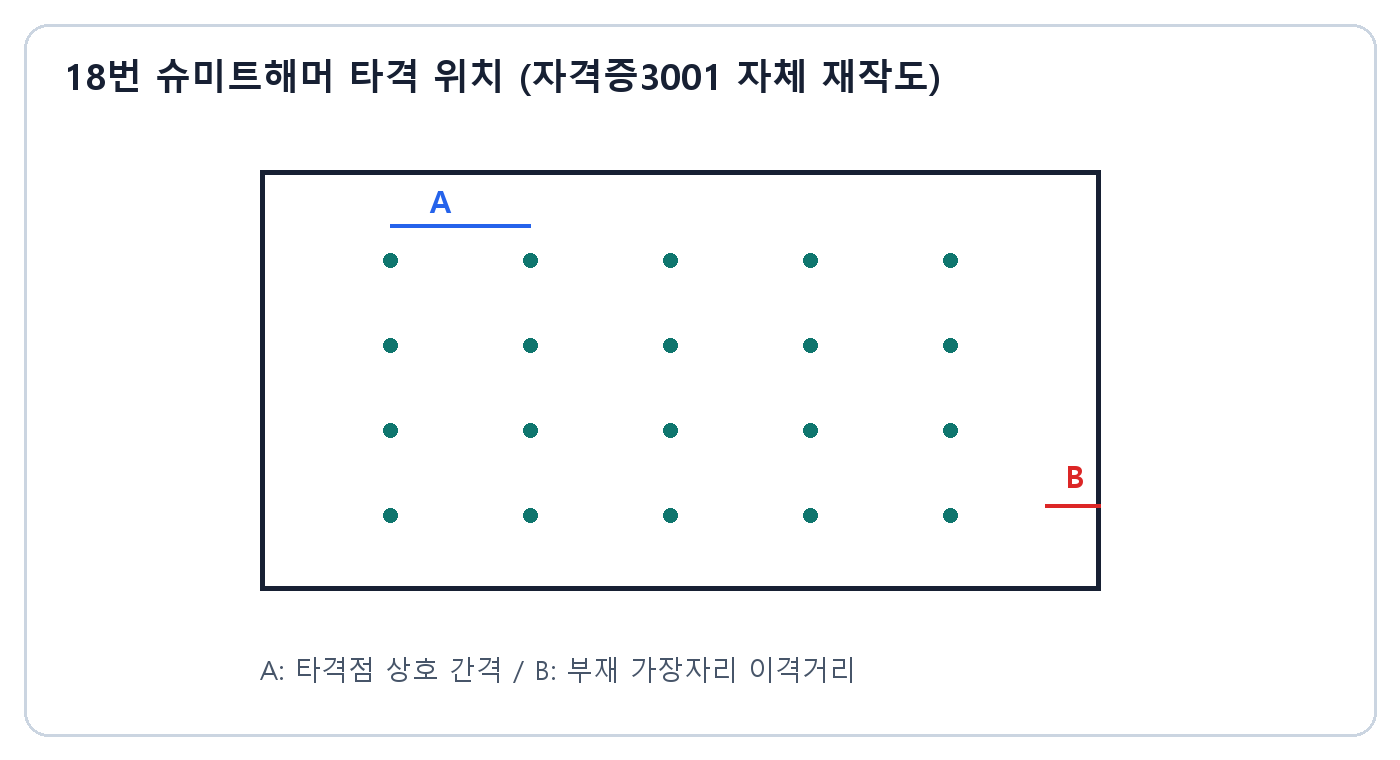

18. 그림과 같이 슈미트해머로 20개소를 타격할 때 타격점 상호간격 A와 부재 가장자리 이격거리 B의 최소값을 쓰시오.

건축기사 실기 기출문제 · 스무 개 타격점의 상호간격 A와 콘크리트 부재 가장자리 이격거리 B
18번 문제 도식
  1. A
  2. B
정답과 해설 보기

정답: A 30mm / B 100mm

인정 가능한 표현: 30mm·100mm

채점 핵심어: 30mm · 100mm

풀이 순서

  1. 타격점끼리는 30mm 이상 이격한다.
  2. 가장자리에서는 100mm 이상 떨어진다.

동일 지점을 반복 타격하지 않고 건전한 표면을 고르게 선정한다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 다문항 답안 검토

해설 근거: KS F 2730 반발경도 시험방법.

건축기사 실기 기출문제 · 건축구조

건축구조short출제기준: 구조계획배점 미확인

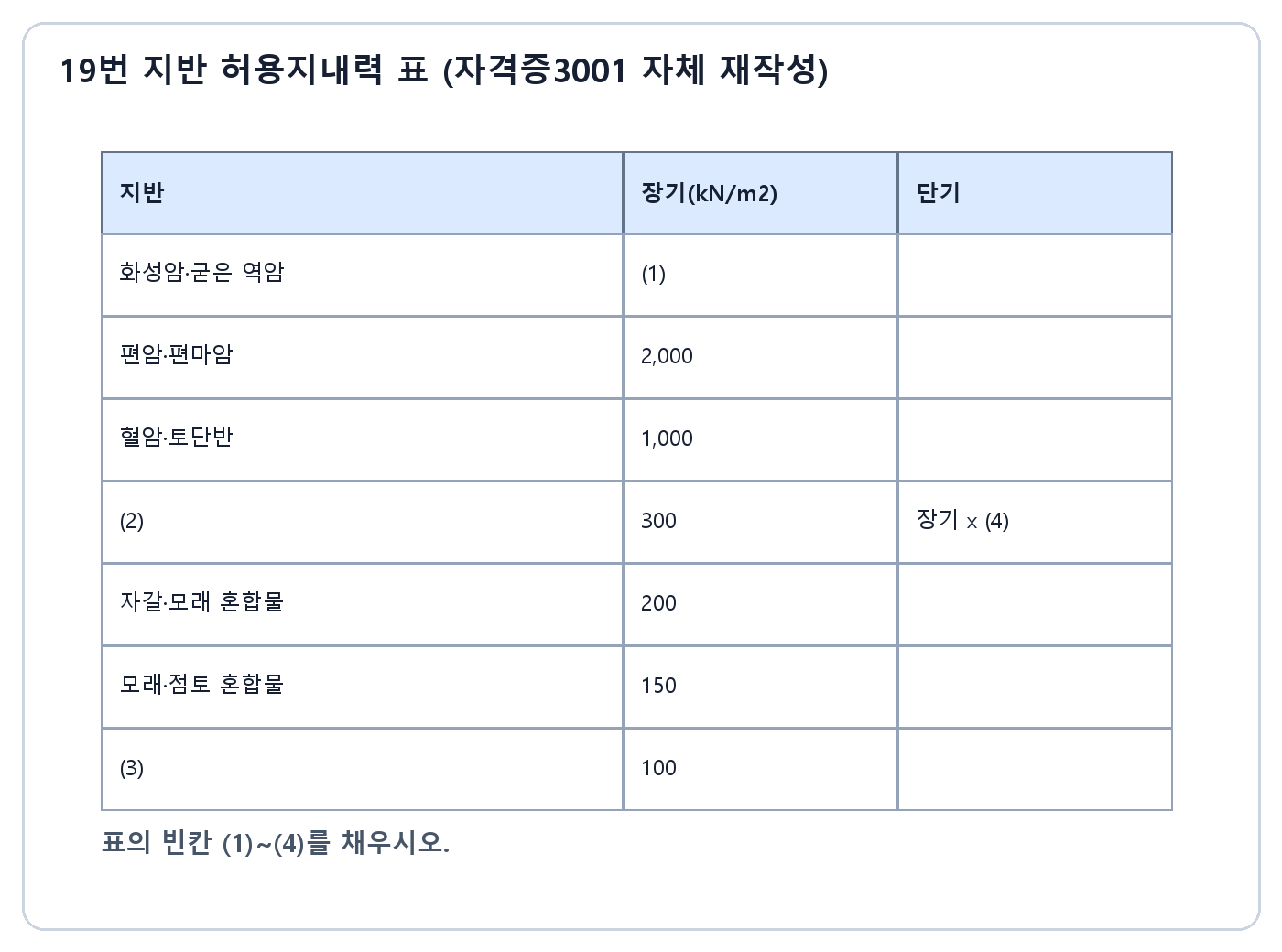

19. 그림의 지반 장기 허용지내력 표 빈칸 (1)~(4)를 채우시오.

건축기사 실기 기출문제 · 지반 종류별 장기와 단기 허용지내력 빈칸 표
19번 문제 도식
  1. (1)
  2. (2)
  3. (3)
  4. (4)
정답과 해설 보기

정답: (1) 4,000kN/m2 (2) 자갈 (3) 모래 또는 점토 (4) 1.5

인정 가능한 표현: 4000·자갈·모래또는점토·1.5

채점 핵심어: 4000 · 자갈 · 모래 · 점토 · 1.5

풀이 순서

  1. 경질 암반의 장기값은 4,000이다.
  2. 300인 지반은 자갈이다.
  3. 100인 지반은 모래 또는 점토다.
  4. 단기는 장기의 1.5배다.

표의 토질명과 수치를 함께 기억해야 한다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: 건축물의 구조기준 등에 관한 규칙 제18조 및 별표 8.

건축기사 실기 기출문제 · 품질관리

품질관리essay출제기준: 콘크리트양생 후 검사보수배점 미확인

20. KS F 2423에 따른 시험에 답하시오. (1) 원주형 공시체를 옆으로 눕혀 지름 방향으로 하중을 가하는 시험명 (2) fsp=2P/(piDL)에서 P, D, L의 의미

  1. 시험명
  2. P
  3. D
  4. L
정답과 해설 보기

정답: (1) 콘크리트 쪼갬인장강도 시험 (2) P: 파괴 시 최대하중(N), D: 공시체 지름(mm), L: 공시체 길이(mm)

인정 가능한 표현: 할렬인장강도시험·P최대하중·D지름·L길이

채점 핵심어: 쪼갬인장 · 최대하중 · 지름 · 길이

풀이 순서

  1. 시험명은 쪼갬인장강도 시험이다.
  2. P는 단순 재하하중이 아니라 파괴 시 최대하중이다.
  3. D와 L의 기하학적 의미를 단위와 함께 쓴다.

복원자료의 KS F 2424 표기는 오기로 보고 시험 당시 적용된 KS F 2423으로 검증했다.

복원 근거: 모두CBT 2025년 3회 별도 복원 · 한솔 쪼갬·내진 부분점수 Q&A

해설 근거: KS F 2423 콘크리트의 쪼갬 인장 강도 시험 방법.

건축기사 실기 기출문제 · 건축구조

건축구조calculation출제기준: 철근콘크리트 부재배점 미확인

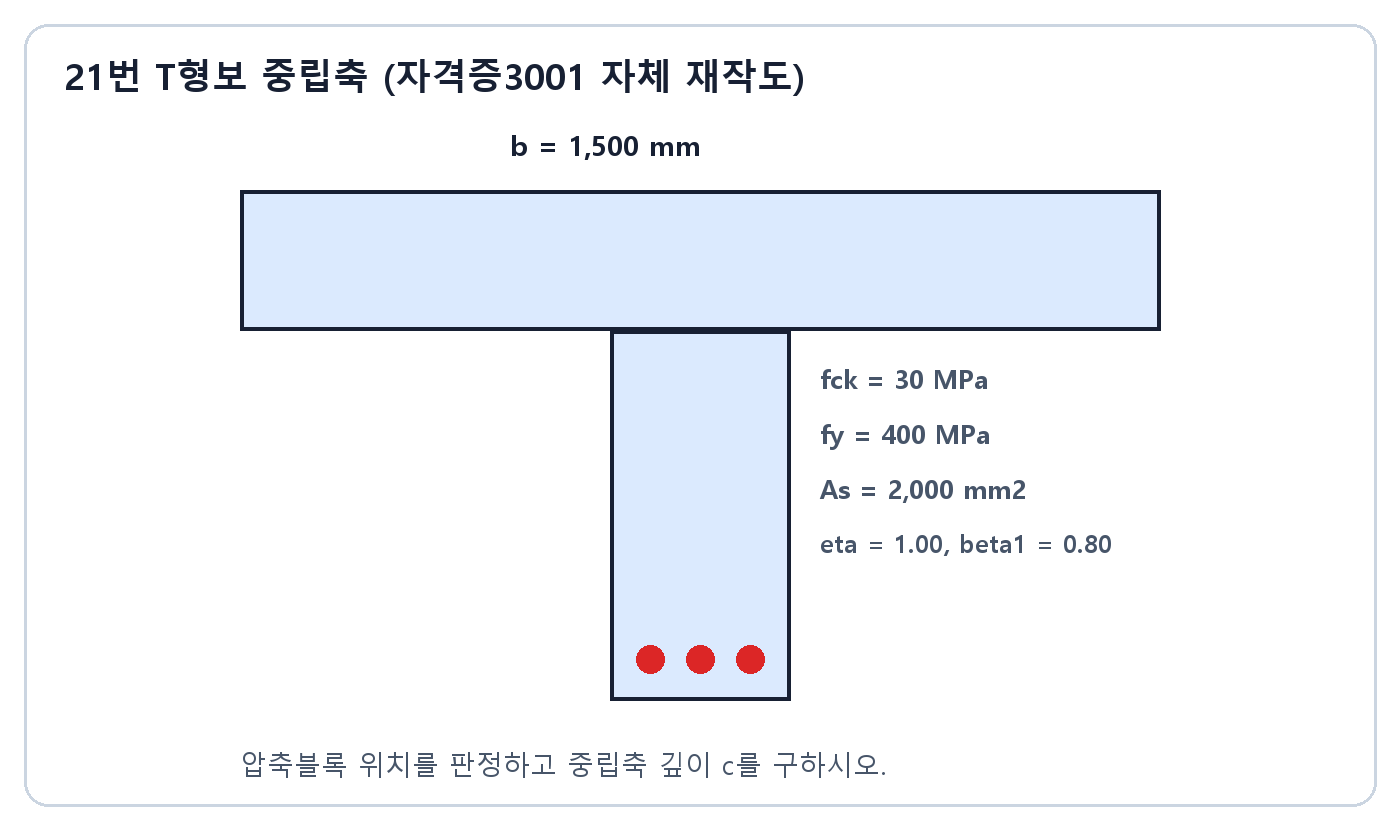

21. 그림의 T형보에서 압축응력블록 위치를 판정하고 중립축 깊이 c를 구하시오.

건축기사 실기 기출문제 · 유효폭 1500밀리미터 T형보의 중립축 계산 단면
21번 문제 도식
  1. 압축블록 깊이
  2. 위치 판정
  3. 중립축
정답과 해설 보기

정답: a=20.92mm로 플랜지 안에 있으므로 직사각형 단면으로 계산하며 c=a/beta1=26.15mm

인정 가능한 표현: a20.92·c26.15mm·플랜지내

채점 핵심어: 20.92mm · 플랜지 · 26.15mm

풀이 순서

  1. a=As·fy/(eta·0.85·fck·b)를 적용한다.
  2. a=2000×400/(1.00×0.85×30×1500)=20.92mm다.
  3. 압축블록이 플랜지 안에 있음을 확인한다.
  4. c=a/0.80=26.15mm다.

T형보라도 압축블록이 플랜지 안이면 유효폭 b의 직사각형 보처럼 계산한다.

복원 근거: 한솔 중립축 풀이 Q&A · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: KDS 14 20 20 콘크리트구조 휨 설계.

건축구조calculation출제기준: 철근콘크리트 부재배점 미확인

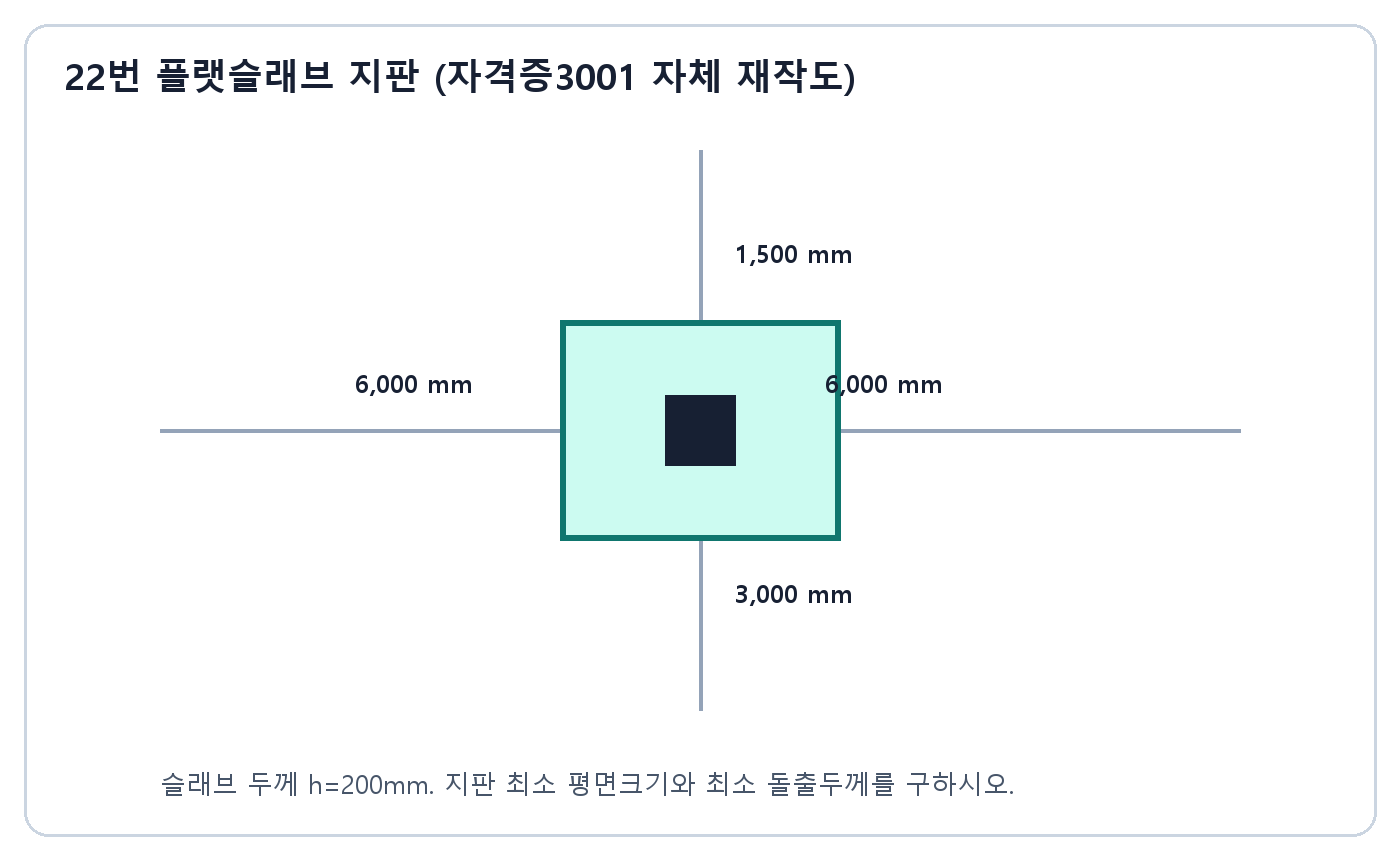

22. 그림의 플랫슬래브에서 지판의 최소 평면크기와 슬래브 아래 최소 돌출두께를 구하시오. 슬래브 두께는 200mm이다.

건축기사 실기 기출문제 · 경간 6000밀리미터와 4500밀리미터인 플랫슬래브 지판 평면
22번 문제 도식
  1. 평면크기
  2. 돌출두께
정답과 해설 보기

정답: 최소 평면크기 2,000mm×1,500mm / 최소 돌출두께 50mm(해당부 총두께 250mm)

인정 가능한 표현: 2000×1500mm·50mm

채점 핵심어: L/6 · 2000 · 1500 · 50

풀이 순서

  1. 각 방향 지판은 기둥 중심선에서 경간의 1/6 이상 연장한다.
  2. 6,000mm 양쪽은 총 2,000mm다.
  3. 1,500mm와 3,000mm 방향은 총 1,500mm다.
  4. 돌출두께는 h/4=50mm 이상이다.

면적 3m2만 쓰기보다 두 방향 치수를 제시해야 규정 적용이 드러난다.

복원 근거: 한솔 2025년 3회 구조 Q&A · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: KDS 14 20 70 플랫슬래브 지판 규정.

건축구조calculation출제기준: 구조시스템계획배점 미확인

23. 그림의 조건에서 SDS와 SD1을 구하고 내진등급 I에 대한 각각의 내진설계범주와 지배범주를 쓰시오.

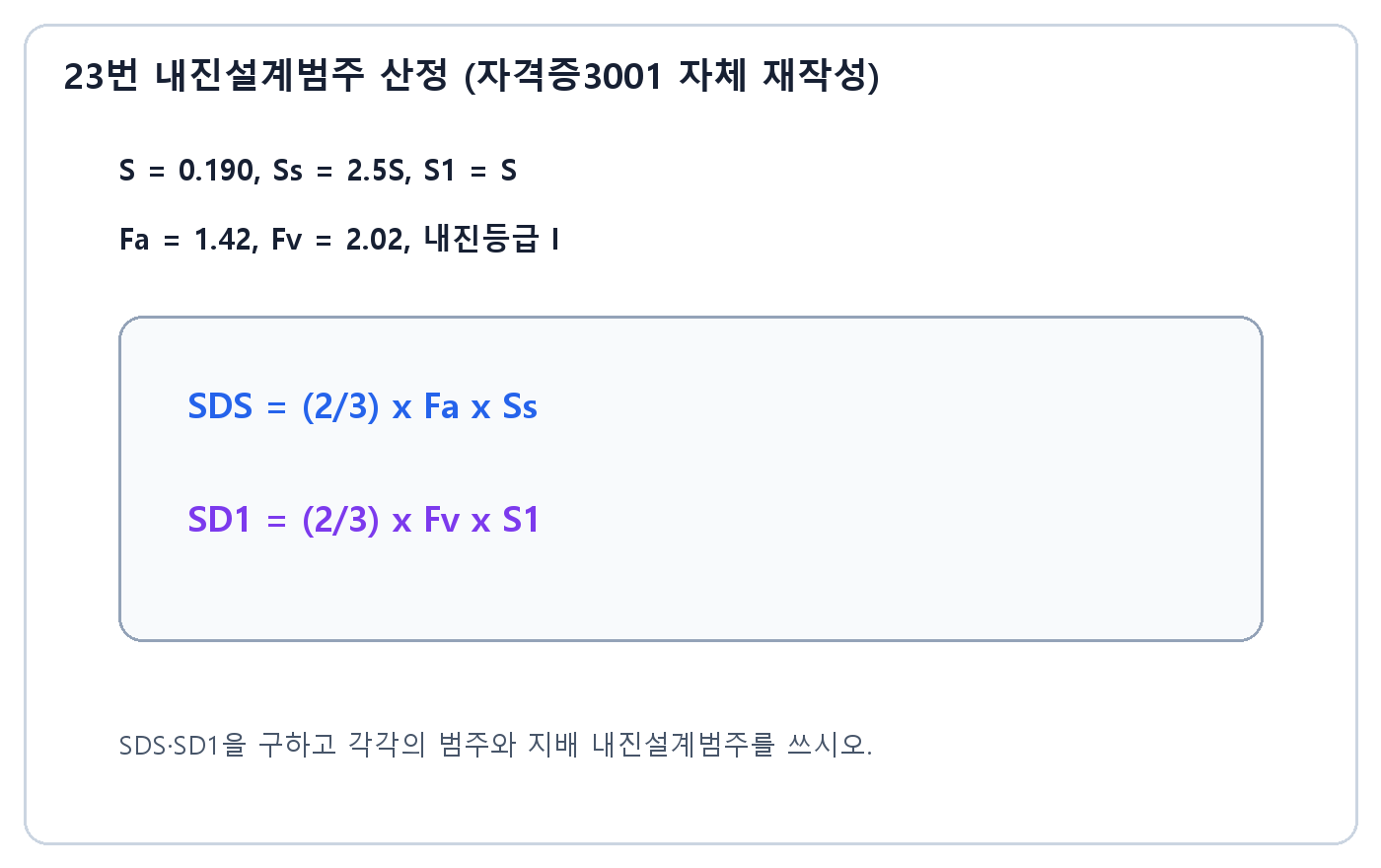

건축기사 실기 기출문제 · S 0.190과 Fa 1.42 Fv 2.02로 내진설계범주를 계산하는 조건
23번 문제 도식
  1. SDS
  2. SDS 범주
  3. SD1
  4. SD1 범주
  5. 지배범주
정답과 해설 보기

정답: SDS=0.450g → C / SD1=0.256g → D / 지배 내진설계범주 D

인정 가능한 표현: 0.4497·0.2559·C·D·지배D

채점 핵심어: 0.450 · 0.256 · C · D

풀이 순서

  1. SDS=(2/3)×1.42×(2.5×0.190)=0.4497g다.
  2. SD1=(2/3)×2.02×0.190=0.2559g다.
  3. 내진등급 I 표에서 각각 C와 D를 얻는다.
  4. 더 불리한 D가 지배한다.

가속도값의 g 표기는 단위 명확성을 위해 함께 쓴다.

복원 근거: 한솔 쪼갬·내진 부분점수 Q&A · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: KDS 41 17 00 건축물 내진설계기준의 설계스펙트럼과 범주 표.

건축구조structure출제기준: 철근콘크리트 부재배점 미확인

24. 그림의 구조평면도와 보 일람표에서 구조적으로 오류가 있는 부재 한 개를 고르고 그 이유를 설명하시오.

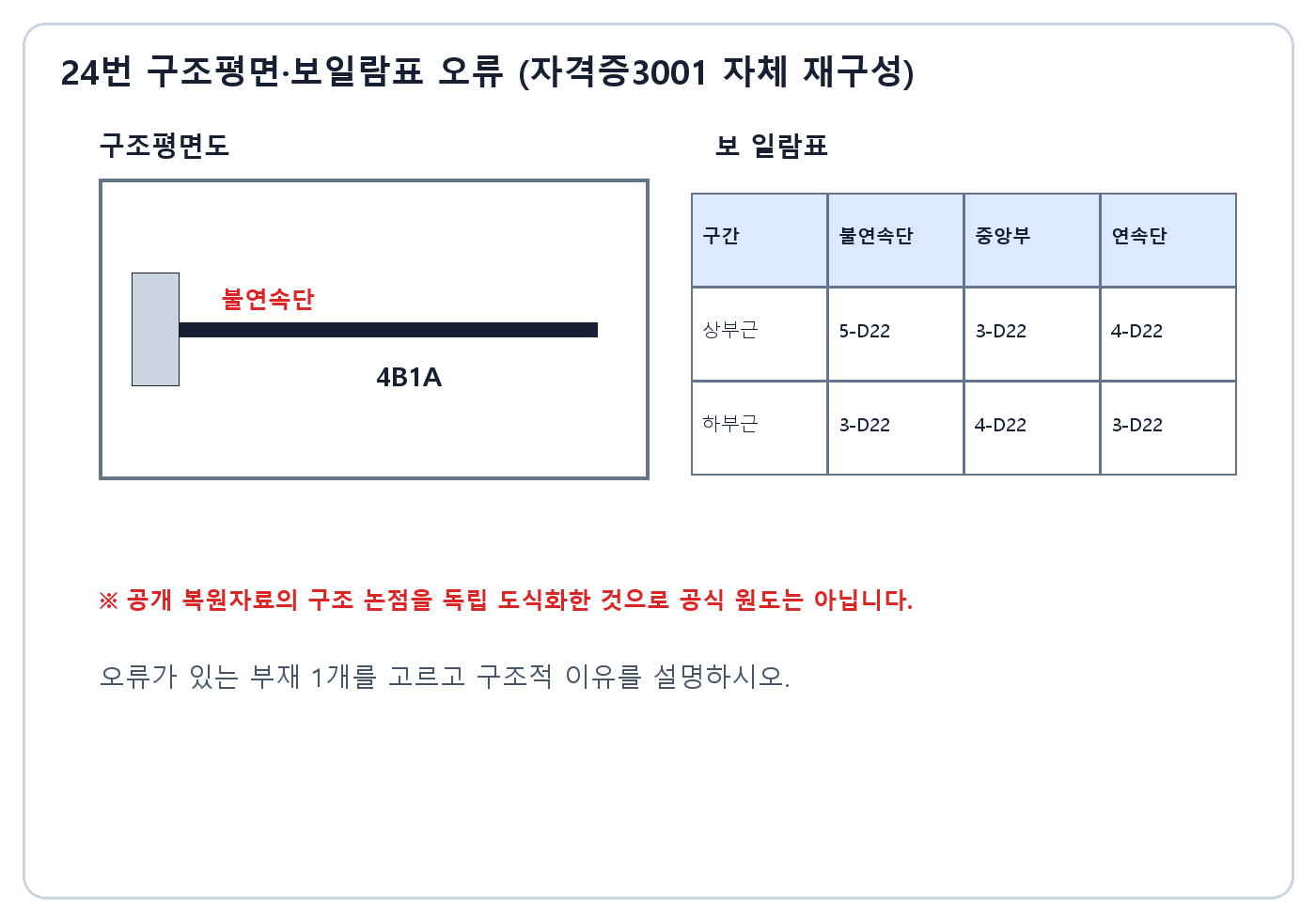

건축기사 실기 기출문제 · 불연속단이 표시된 4B1A 구조평면과 상부근 하부근 보 일람표
24번 문제 도식
  1. 오류 부재
  2. 구조적 이유
정답과 해설 보기

정답: 유력 복원답: 4B1A. 불연속단은 지지부재의 연속 정착조건과 휨모멘트 분포를 고려해야 하는데, 복원 일람표는 불연속단에 상부근 5-D22·하부근 3-D22를 두고 중앙부는 상부근 3-D22·하부근 4-D22로 배치하여 상·하부 배근 의도가 뒤바뀐 상세로 해석된다.

인정 가능한 표현: 4B1A·불연속단·상하부배근오류

채점 핵심어: 4B1A · 불연속 · 상부근 · 하부근 · 정착

풀이 순서

  1. 구조평면에서 불연속단을 찾는다.
  2. 보 일람표의 단부와 중앙부 상·하부근을 비교한다.
  3. 휨모멘트와 정착 연속성에 맞지 않는 배근을 지적한다.

공식 원도와 공식 답이 공개되지 않아 대표답을 확정 정답으로 단정하지 않는다. 일부 수험자는 4G1 철근 개수 불일치도 지적했다.

복원 근거: 한솔 2025년 3회 구조 Q&A · 한솔 2025년 3회 24주제 수험자 회상

해설 근거: KDS 14 20 20 휨 설계와 KDS 14 20 52 보 철근 정착 상세.

건축기사 실기 기출문제 학습 방법

먼저 PDF 문제지를 시간에 맞춰 푼 뒤, 이 글에서 오답의 정답·해설·근거를 확인하세요. 법규 문항은 근거 기준일 이후 개정 여부도 함께 확인하는 것이 안전합니다.

건축기사 과년도 전체 보기 · Q-Net 현행 출제기준 확인
